深圳市观澜河引水工程管理处龙茜供水管道防腐工程施工方案深圳水务综合服务有限公司二 00 六年十一月龙茜供水管道防腐工程方案一

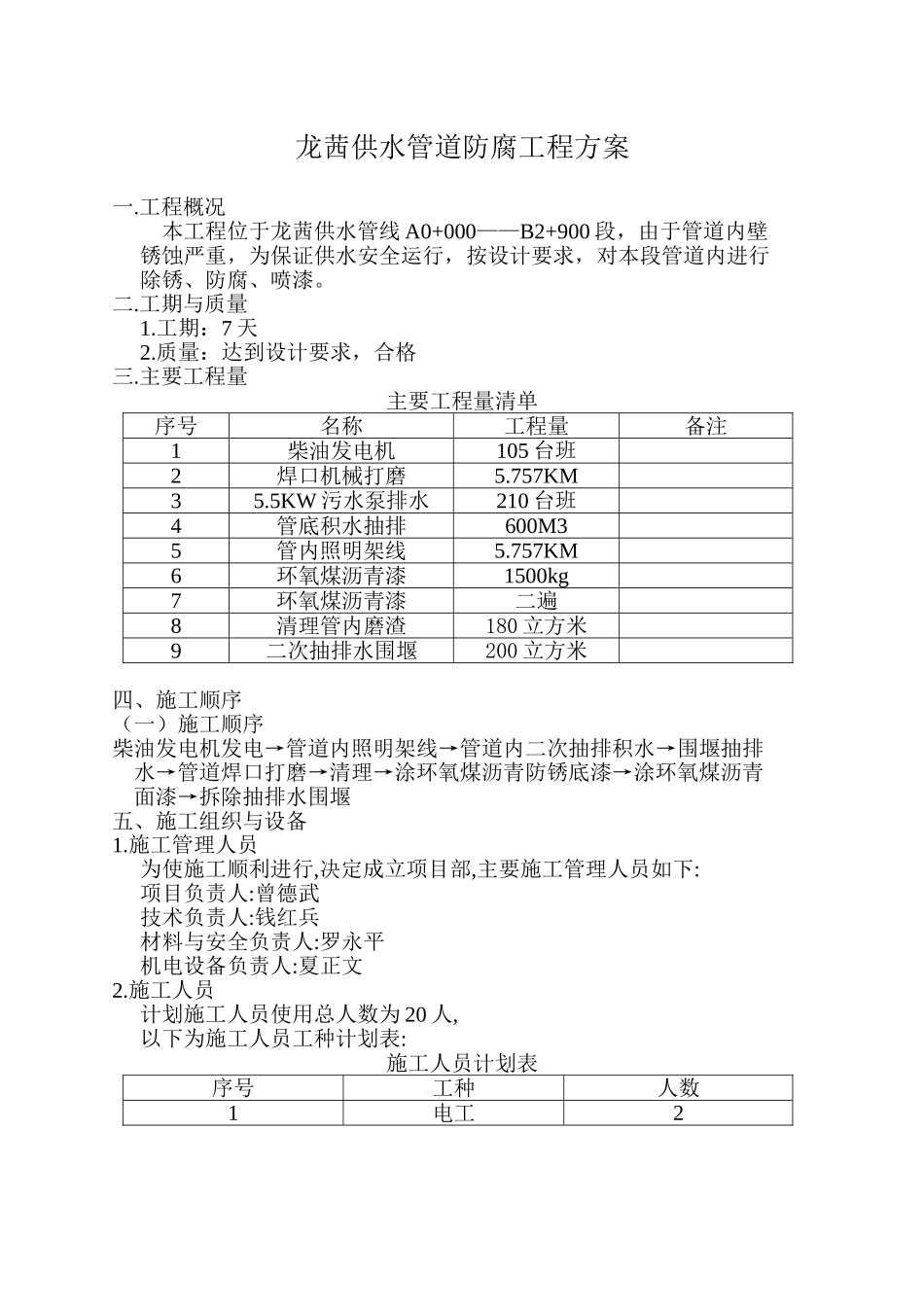

工程概况本工程位于龙茜供水管线 A0+000——B2+900 段,由于管道内壁锈蚀严重,为保证供水安全运行,按设计要求,对本段管道内进行除锈、防腐、喷漆
工期与质量1
工期:7 天2
质量:达到设计要求,合格三
主要工程量主要工程量清单序号名称工程量备注1柴油发电机105 台班2焊口机械打磨5
757KM35
5KW 污水泵排水210 台班4管底积水抽排600M35管内照明架线5
757KM6环氧煤沥青漆1500kg7环氧煤沥青漆二遍8清理管内磨渣180 立方米9二次抽排水围堰200 立方米四、施工顺序(一)施工顺序柴油发电机发电→管道内照明架线→管道内二次抽排积水→围堰抽排水→管道焊口打磨→清理→涂环氧煤沥青防锈底漆→涂环氧煤沥青 面漆→拆除抽排水围堰五、施工组织与设备1
施工管理人员为使施工顺利进行,决定成立项目部,主要施工管理人员如下:项目负责人:曾德武技术负责人:钱红兵材料与安全负责人:罗永平机电设备负责人:夏正文2

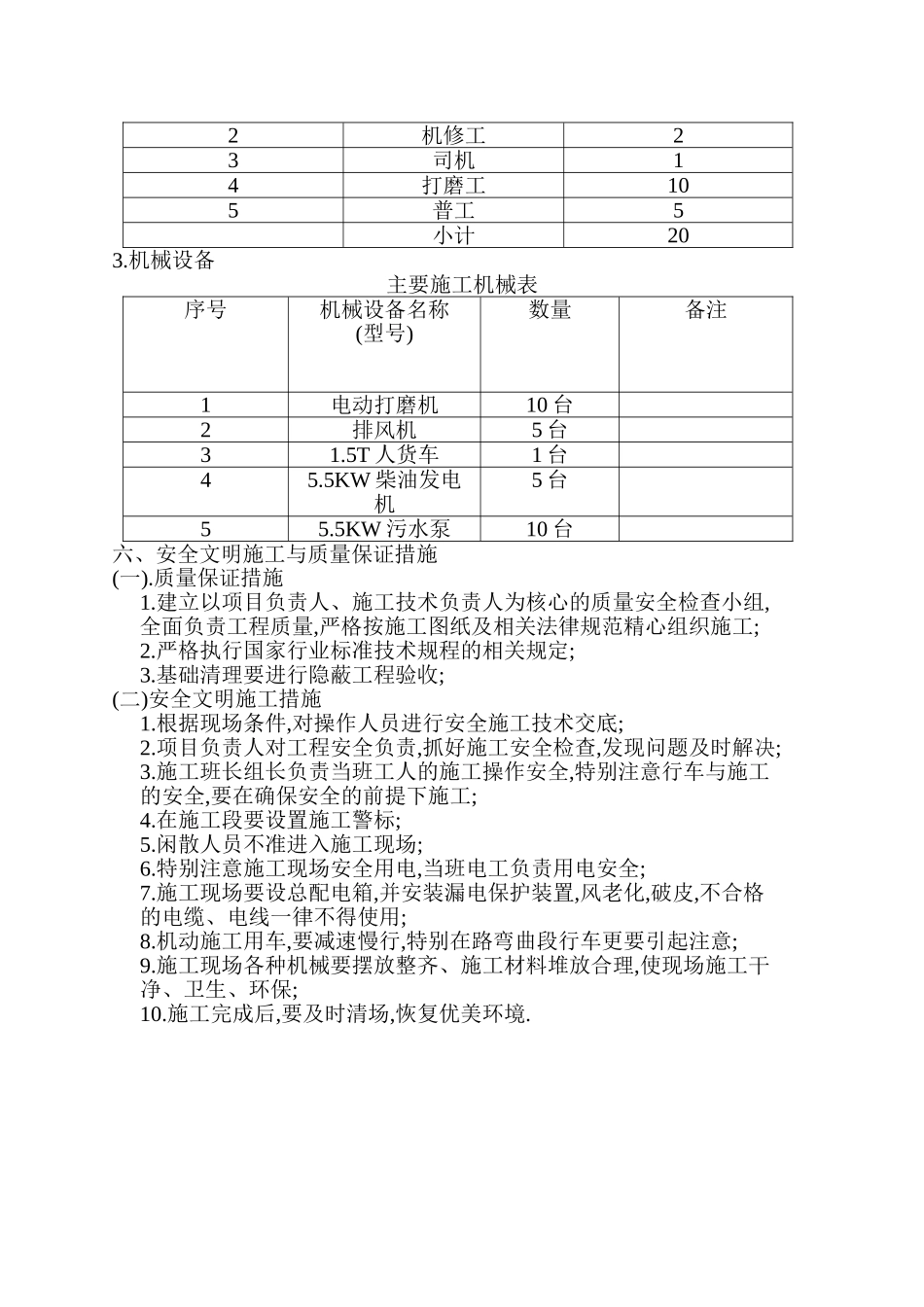

施工人员计划施工人员使用总人数为 20 人,以下为施工人员工种计划表:施工人员计划表序号工种人数1电工22机修工23司机14打磨工105普工5小计203
机械设备主要施工机械表序号机械设备名称(型号)数量备注1电动打磨机10 台2排风机5 台31
5T 人货车1 台45
5KW 柴油发电机5 台55
5KW 污水泵10 台六、安全文明施工与质量保证措施(一)
质量保证措施1
建立以项目负责人、施工技术负责人为核心的质量安全检查小组,全面负责工程质量,严格按施工图纸及相关法律规范精心组织施工;2
严格执行国家行业标准技术规程的相关规定;3
基础清理要进行隐蔽工程验收;(二)安全文明施工措施1
根据现场条件,对操作人员进行安全施
