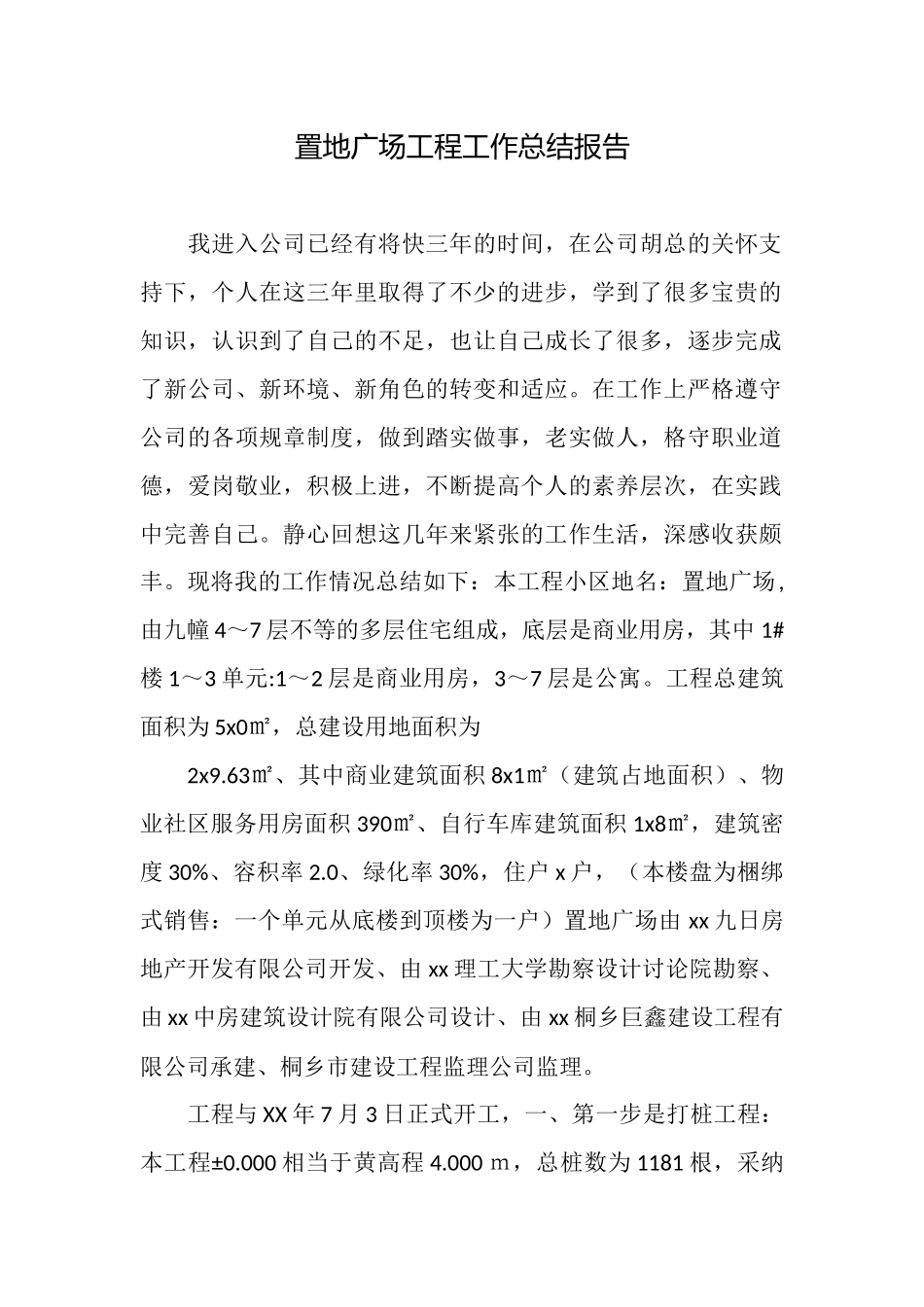

置地广场工程工作总结报告 我进入公司已经有将快三年的时间,在公司胡总的关怀支持下,个人在这三年里取得了不少的进步,学到了很多宝贵的知识,认识到了自己的不足,也让自己成长了很多,逐步完成了新公司、新环境、新角色的转变和适应
在工作上严格遵守公司的各项规章制度,做到踏实做事,老实做人,格守职业道德,爱岗敬业,积极上进,不断提高个人的素养层次,在实践中完善自己
静心回想这几年来紧张的工作生活,深感收获颇丰
现将我的工作情况总结如下:本工程小区地名:置地广场,由九幢 4~7 层不等的多层住宅组成,底层是商业用房,其中 1#楼 1~3 单元:1~2 层是商业用房,3~7 层是公寓
工程总建筑面积为 5x0㎡,总建设用地面积为 2x9
63㎡、其中商业建筑面积 8x1㎡(建筑占地面积)、物业社区服务用房面积 390㎡、自行车库建筑面积 1x8㎡,建筑密度 30%、容积率 2
0、绿化率 30%,住户 x 户,(本楼盘为梱绑式销售:一个单元从底楼到顶楼为一户)置地广场由 xx 九日房地产开发有限公司开发、由 xx 理工大学勘察设计讨论院勘察、由 xx 中房建筑设计院有限公司设计、由 xx 桐乡巨鑫建设工程有限公司承建、桐乡市建设工程监理公司监理

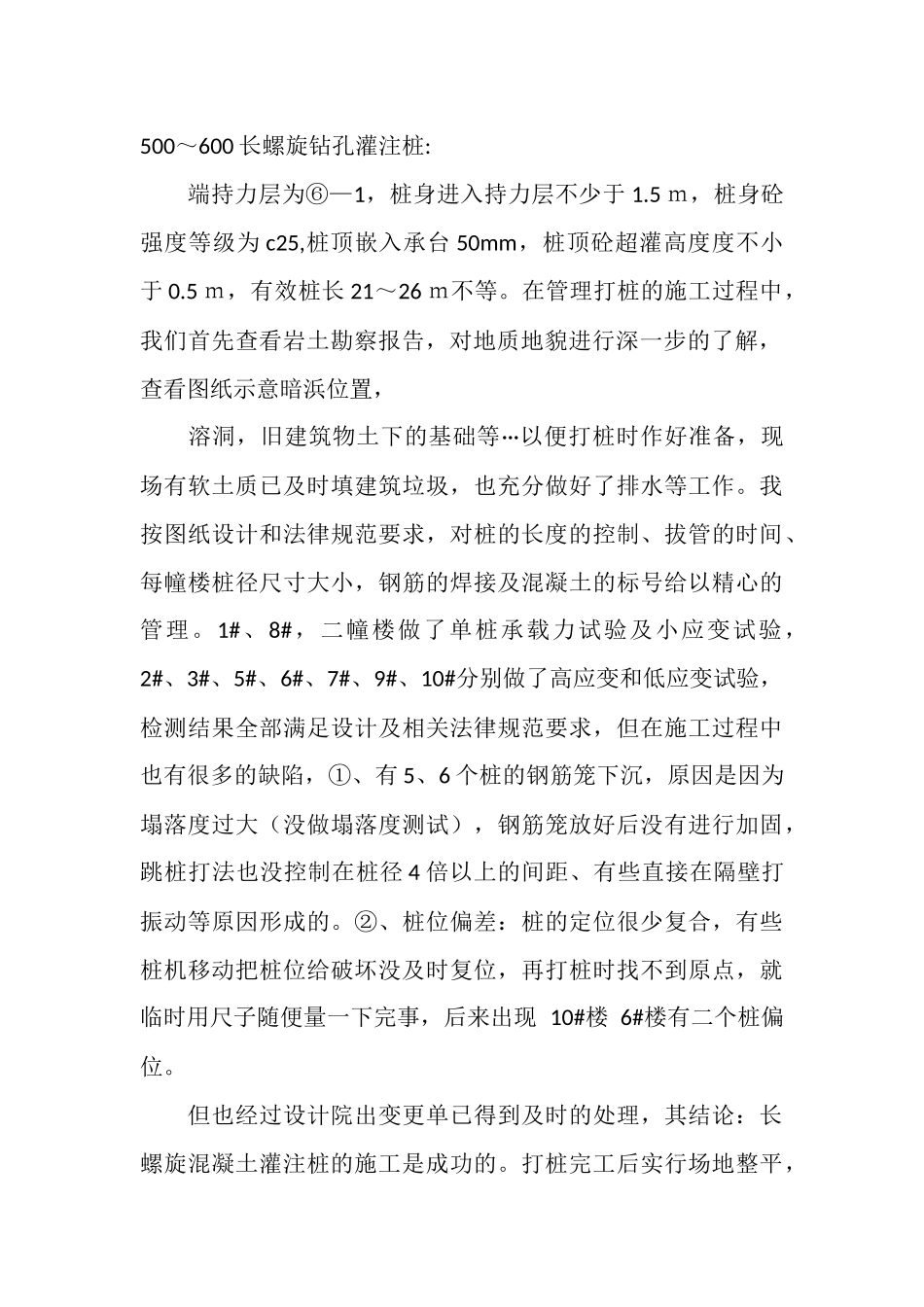

工程与 XX 年 7 月 3 日正式开工,一、第一步是打桩工程:本工程±0
000 相当于黄高程 4
000 m,总桩数为 1181 根,采纳500~600 长螺旋钻孔灌注桩: 端持力层为⑥—1,桩身进入持力层不少于 1
5 m,桩身砼强度等级为 c25,桩顶嵌入承台 50mm,桩顶砼超灌高度度不小于 0
5 m,有效桩长 21~26 m不等

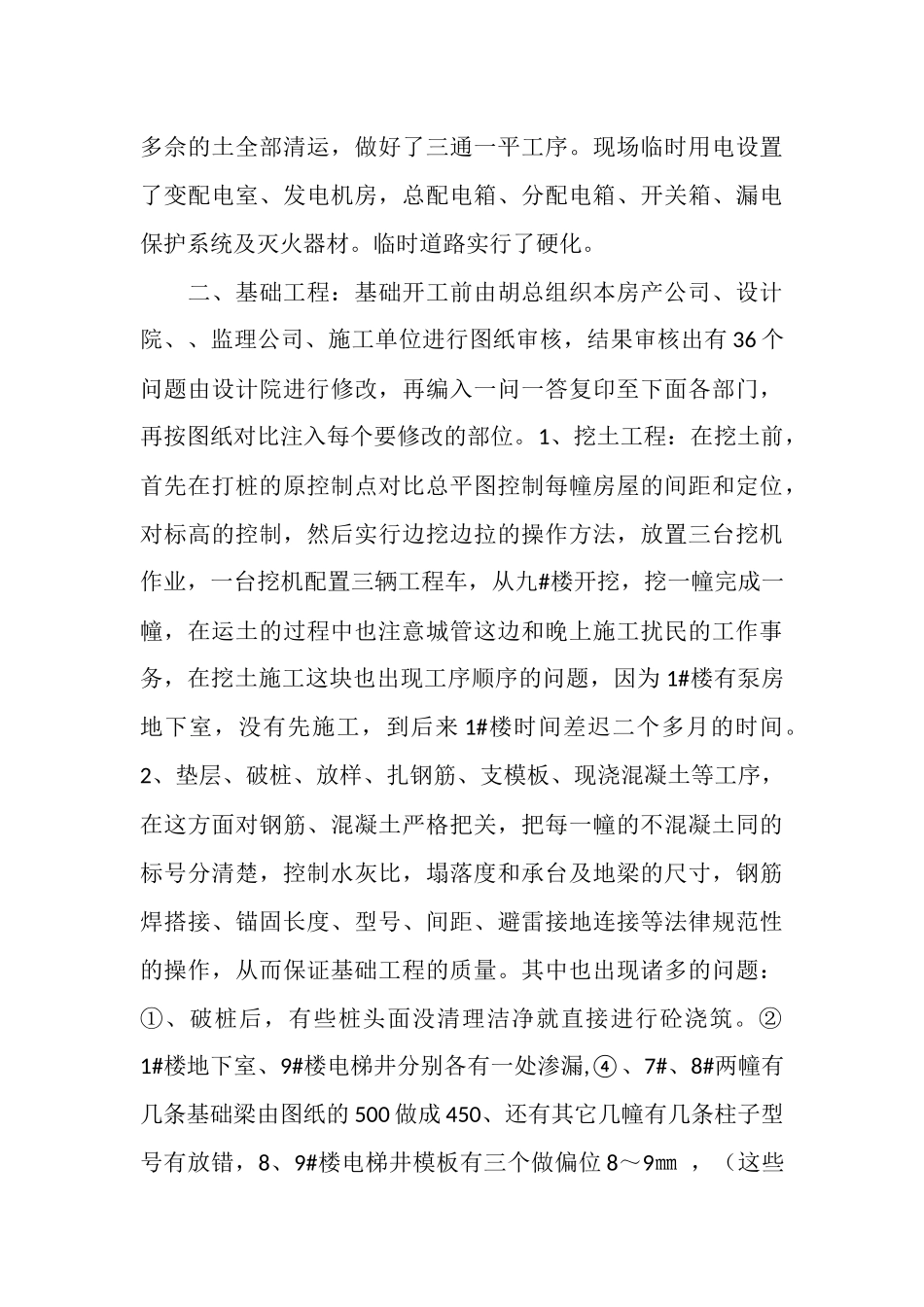

在管理打桩的施工过程中,我们首先查看岩土勘察报告,对地质地貌进行深一步的了解,查看图纸示意暗浜位置, 溶洞,旧建筑物土下的基础等···以便打桩时作好准备,现场有软土质已及时填建筑垃圾,也充分做好了排水等工
