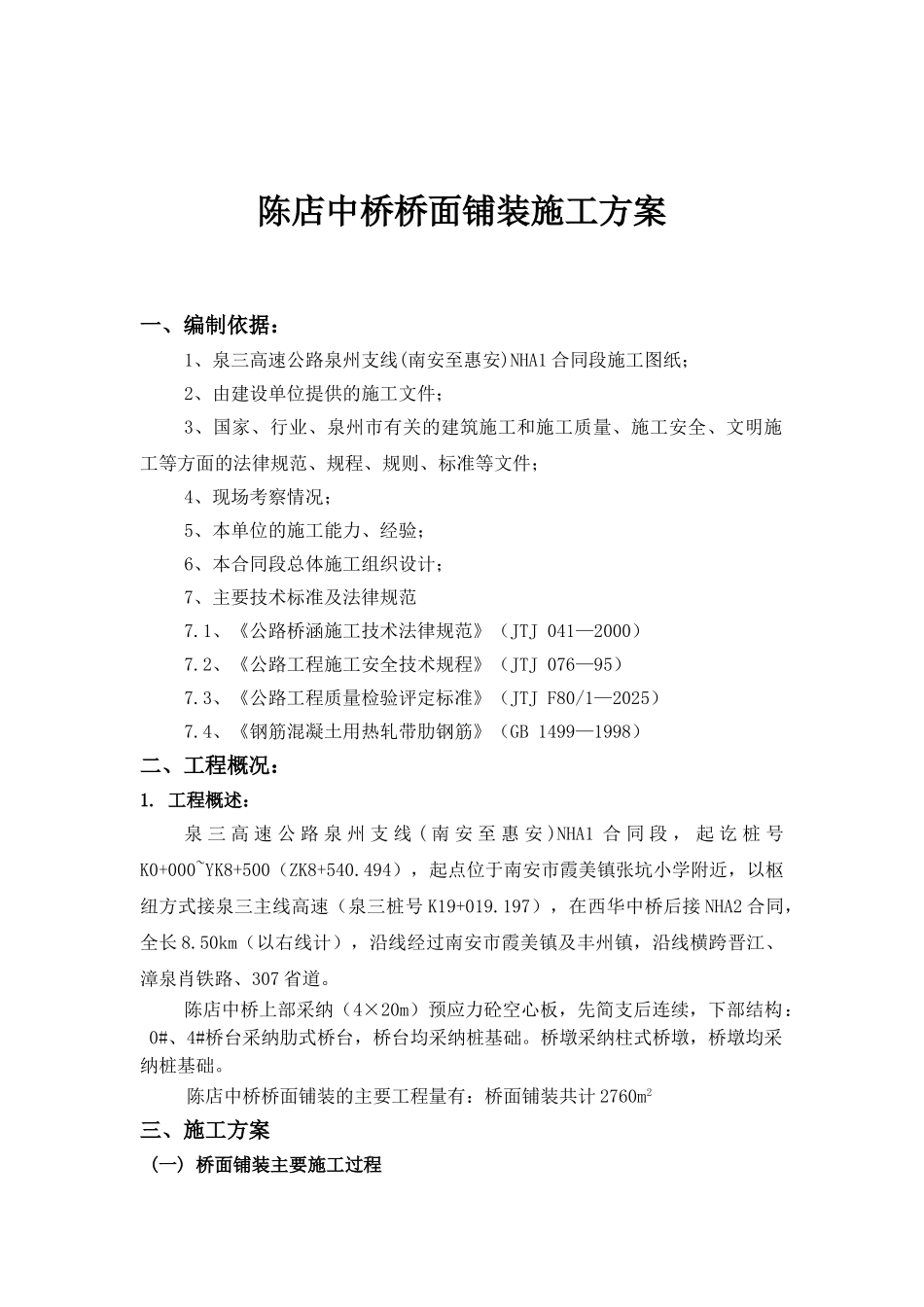

陈店中桥桥面铺装施工方案一、编制依据:1、泉三高速公路泉州支线(南安至惠安)NHA1 合同段施工图纸;2、由建设单位提供的施工文件;3、国家、行业、泉州市有关的建筑施工和施工质量、施工安全、文明施工等方面的法律规范、规程、规则、标准等文件;4、现场考察情况;5、本单位的施工能力、经验;6、本合同段总体施工组织设计;7、主要技术标准及法律规范7
1、《公路桥涵施工技术法律规范》(JTJ 041—2000)7
2、《公路工程施工安全技术规程》(JTJ 076—95)7
3、《公路工程质量检验评定标准》(JTJ F80/1—2025)7
4、《钢筋混凝土用热轧带肋钢筋》(GB 1499—1998)二、工程概况:1
工程概述:泉 三 高 速 公 路 泉 州 支 线 ( 南 安 至 惠 安 )NHA1 合 同 段 , 起 讫 桩 号K0+000~YK8+500(ZK8+540
494),起点位于南安市霞美镇张坑小学附近,以枢纽方式接泉三主线高速(泉三桩号 K19+019
197),在西华中桥后接 NHA2 合同,全长 8
50km(以右线计),沿线经过南安市霞美镇及丰州镇,沿线横跨晋江、漳泉肖铁路、307 省道
陈店中桥上部采纳(4×20m)预应力砼空心板,先简支后连续,下部结构: 0#、4#桥台采纳肋式桥台,桥台均采纳桩基础
桥墩采纳柱式桥墩,桥墩均采纳桩基础
陈店中桥桥面铺装的主要工程量有:桥面铺装共计 2760m2三、施工方案 (一) 桥面铺装主要施工过程1、浇筑桥面之前凿除浮浆、浮碴,清除杂物,并用高压水枪冲洗洁净并充分湿润,并以不积水为度
2、采纳四等水准测量将高程控制点布设于桥头桥中桥尾稳固处,并与其它水准点联测,确保其准确性,按纵向每 5 米间距测设中线点(其三条:左右护栏内边缘与单幅中线点),并初测中线点高程
按具体尺寸进行分块,采纳水准仪测定各方块周边的设计标
