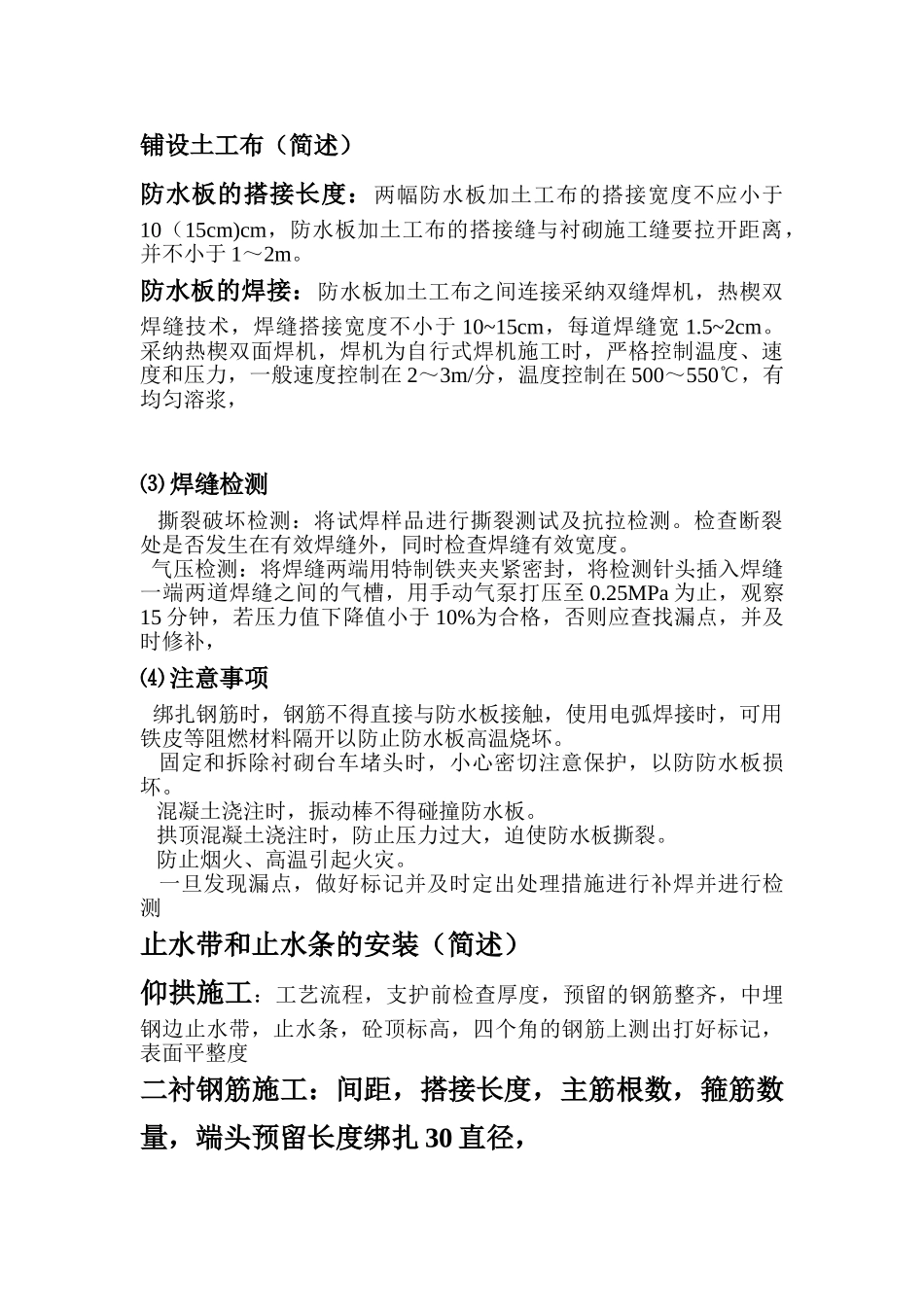

二次衬砌二衬作用:二次衬砌保证了隧道在运营使用中永久稳定、安全、美观,同时也是作为安全储备的一种工程措施。地质条件良好的围岩依据新奥法原理施工的隧道在初期支护后结构基本稳定,但在不良特别地质段初期支护很难保证围岩结构的长期稳定,需模筑砼二次衬砌立即加强围岩变形支撑。初期支护也很难封闭山体内水系而导致隧道内仍有渗漏水,这就需要防排水系统结合二次衬砌来保证隧道的不渗不漏。二次衬砌也承受软弱围岩的蠕变压力,膨胀性地压,或者浅埋隧道受到的附加荷载等。在出现较大自然的变化,如地震、山体出现了偏压及过大的压力水等等破坏力很强的自然灾害时,隧道初期支护不能完全保证围岩的稳定,这就需要进行二次衬砌以加强山体变化的支撑稳定。二衬前支护表面轮廓扫描,至少没 10 米一个断面,检查轮廓超欠现象,如有欠挖及时处理,保证二衬砼厚度,一般在支护过程中及时检查修正,根据法律规范预留沉降量一般都能保证支护不侵界。一般隧道设计防排水系统:在隧道初期支护与二次衬砌间设置环向排水盲沟(管)及防水层(整体防水板),隧道两侧拱脚设置纵向排水管,隧道仰拱中心设置纵向水泥管保暖水沟,拱脚纵向塑料排水管与仰拱中心水泥管中心沟间设置横向排水管。防水层背后的水通过盲沟(管)及防水层背后流至隧道两侧拱脚的纵向排水管,再通过横向排水管流至仰拱中心水泥管保暖水沟,最后通过中心沟流至洞外。二次衬砌采纳抗渗砼,每模砼间设有止水带或止水条。1、防水板背后排水盲沟管的布设、安装 先在喷射混凝土面上定位划线,线位布设原则上按设计盲沟管间距进行,但根据洞壁实际渗水情况作适当调整,尽可能通过喷射层面的低凹处和有出水点的地方。利用钢钉或专用夹扣将盲沟(管)沿线固定在砼表面,保证紧贴表面。集中出水点沿着水源方向钻孔,然后将单根引水盲管插入其中,并用速凝砂浆将周围封处沿堵,以便地下水从管中集中流出。防排水板的拼装与铺设支护表面处理 测量隧道断面,利用作业台车对断面进行修整,首先应凿除喷射混凝土表面“葡萄状”结块,用电焊或氧焊将初期支护将外露的锚杆头和钢筋头等铁件齐根切除,在割除部位用细石混凝土抹平覆盖,以防刺破防水板。对于开挖面严重凹凸不平的部位须进行修凿和找平。采纳细石混凝土抹平明显坑洼。铺设土工布(简述)防水板的搭接长度:两幅防水板加土工布的搭接宽度不应小于10(15cm)cm,防水板加土工布的搭接缝与衬砌施工缝要拉开距离,并不小于 1~2m。防水板...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

隧道二衬知识

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
