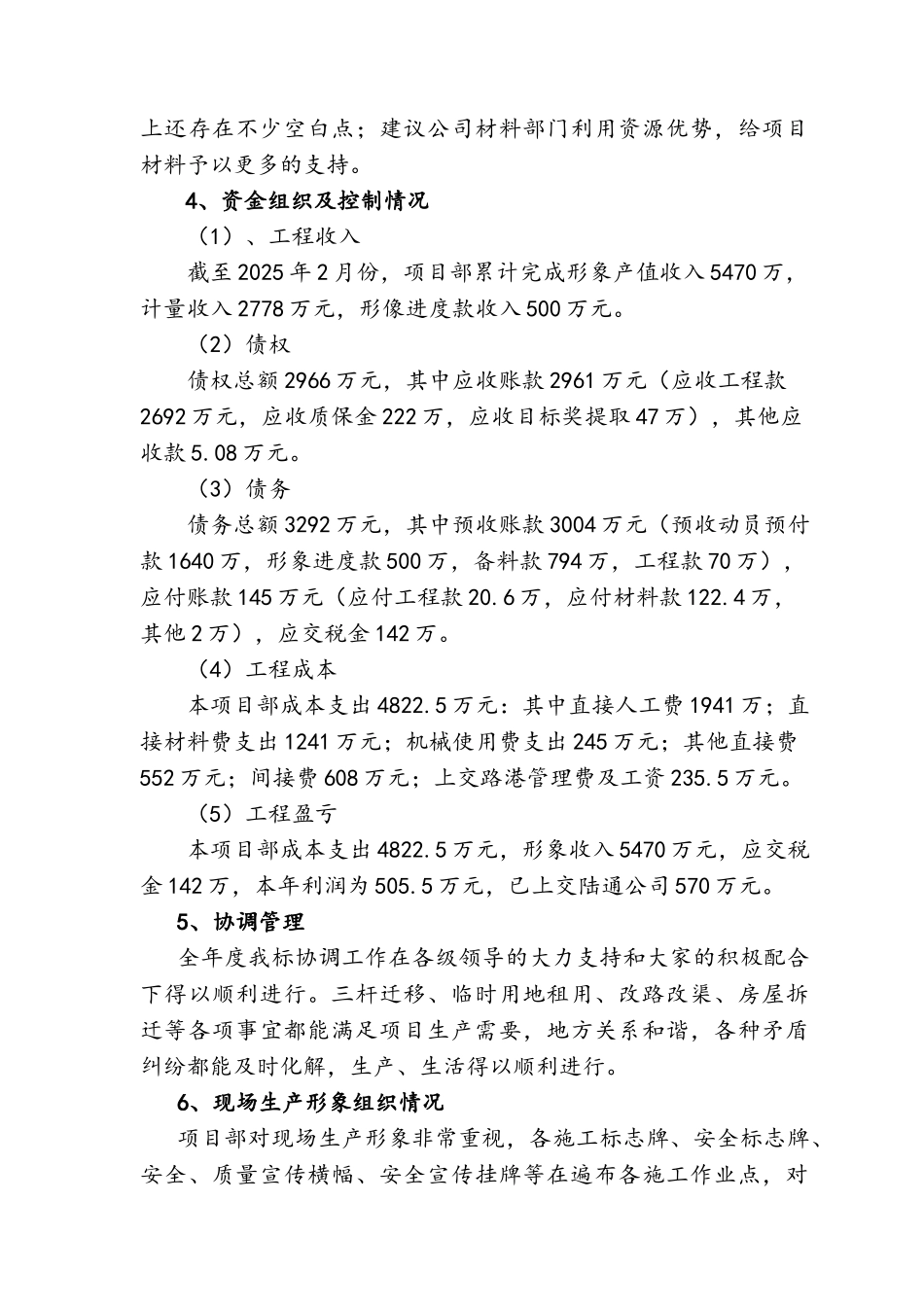

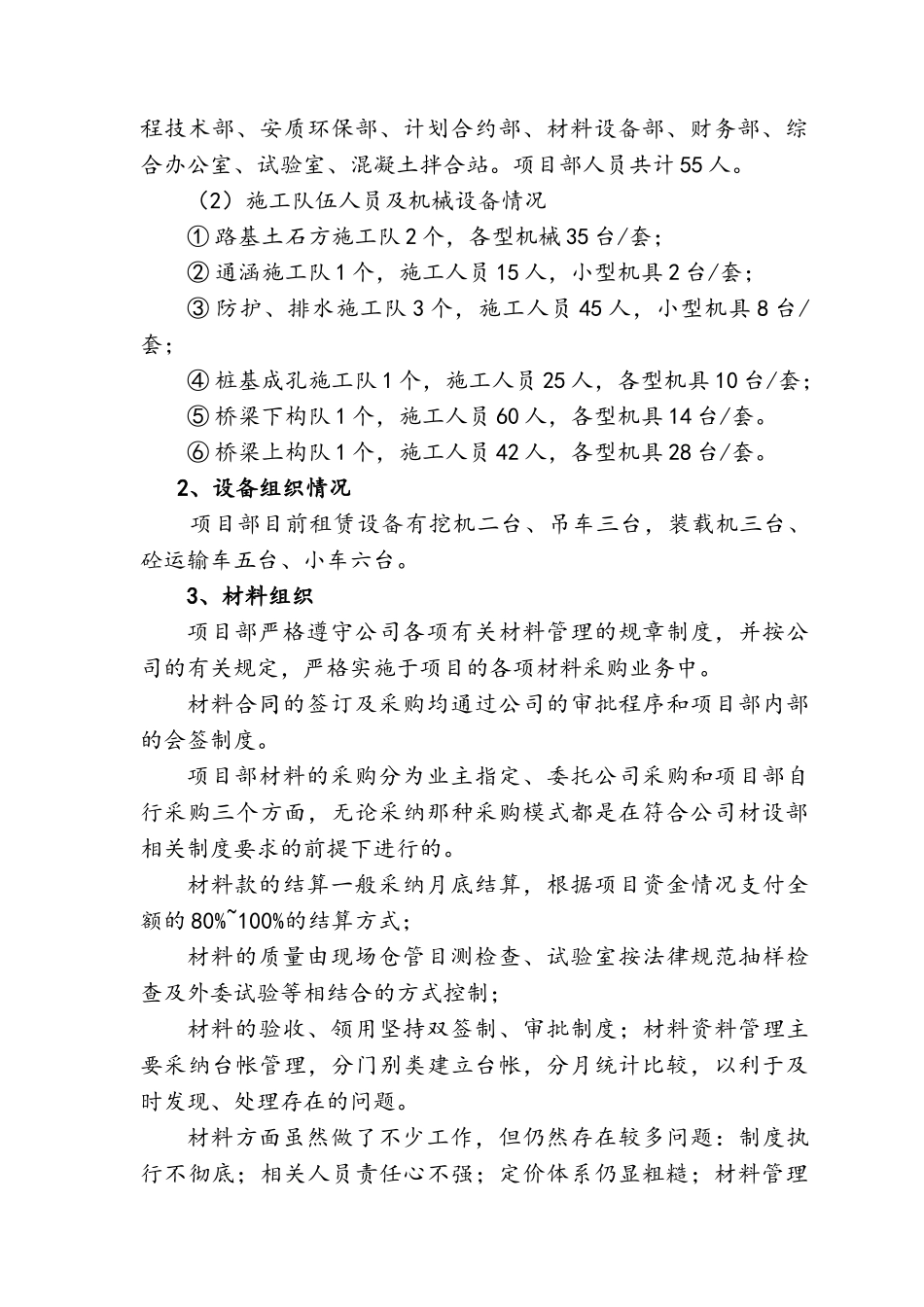

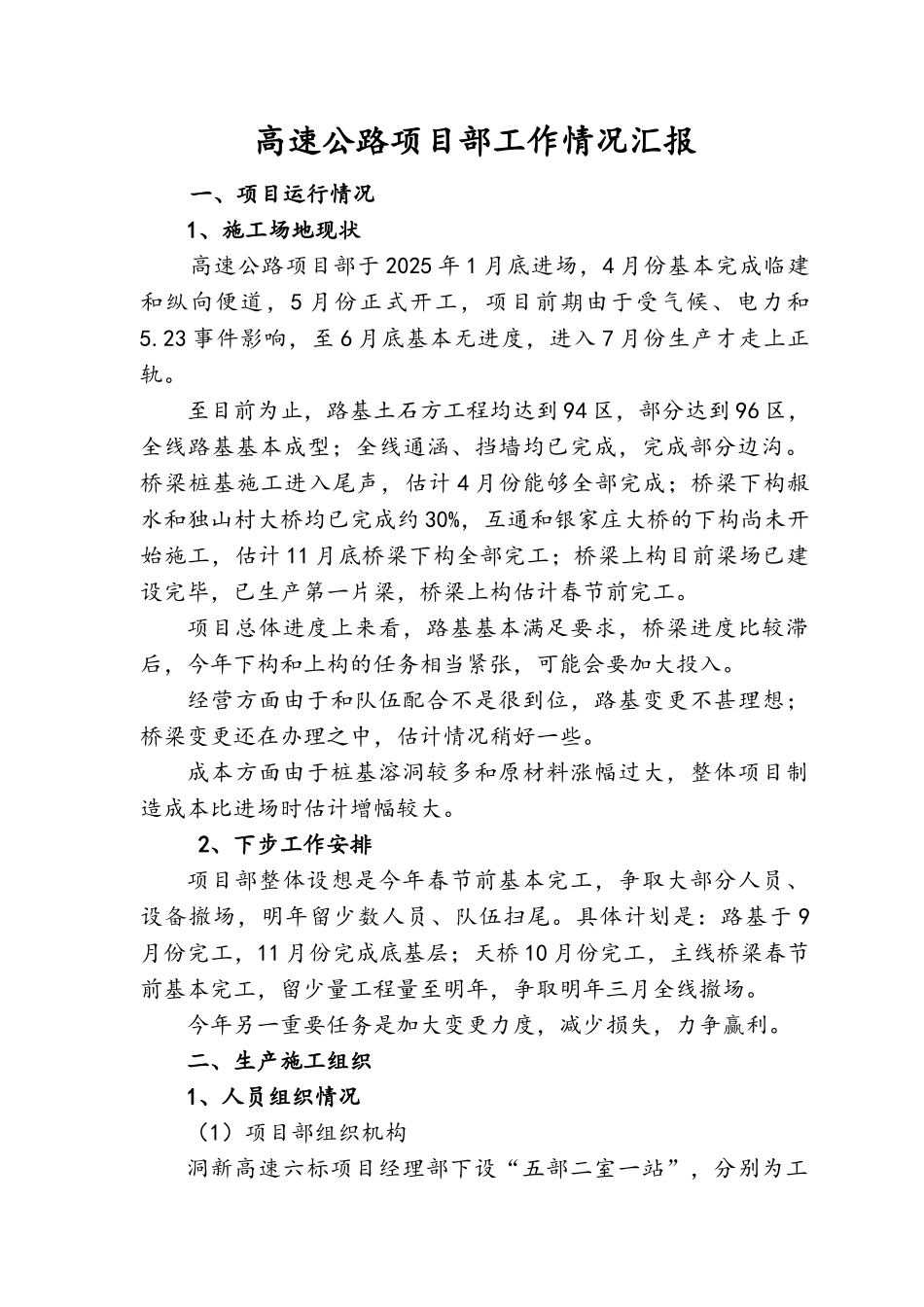

高速公路项目部工作情况汇报 一、项目运行情况1、施工场地现状 高速公路项目部于 2025 年 1 月底进场,4 月份基本完成临建和纵向便道,5 月份正式开工,项目前期由于受气候、电力和5.23 事件影响,至 6 月底基本无进度,进入 7 月份生产才走上正轨。至目前为止,路基土石方工程均达到 94 区,部分达到 96 区,全线路基基本成型;全线通涵、挡墙均已完成,完成部分边沟。桥梁桩基施工进入尾声,估计 4 月份能够全部完成;桥梁下构赧水和独山村大桥均已完成约 30%,互通和银家庄大桥的下构尚未开始施工,估计 11 月底桥梁下构全部完工;桥梁上构目前梁场已建设完毕,已生产第一片梁,桥梁上构估计春节前完工。项目总体进度上来看,路基基本满足要求,桥梁进度比较滞后,今年下构和上构的任务相当紧张,可能会要加大投入。经营方面由于和队伍配合不是很到位,路基变更不甚理想;桥梁变更还在办理之中,估计情况稍好一些。成本方面由于桩基溶洞较多和原材料涨幅过大,整体项目制造成本比进场时估计增幅较大。 2、下步工作安排项目部整体设想是今年春节前基本完工,争取大部分人员、设备撤场,明年留少数人员、队伍扫尾。具体计划是:路基于 9月份完工,11 月份完成底基层;天桥 10 月份完工,主线桥梁春节前基本完工,留少量工程量至明年,争取明年三月全线撤场。今年另一重要任务是加大变更力度,减少损失,力争赢利。二、生产施工组织1、人员组织情况(1)项目部组织机构洞新高速六标项目经理部下设“五部二室一站”,分别为工程技术部、安质环保部、计划合约部、材料设备部、财务部、综合办公室、试验室、混凝土拌合站。项目部人员共计 55 人。(2)施工队伍人员及机械设备情况① 路基土石方施工队 2 个,各型机械 35 台/套;② 通涵施工队 1 个,施工人员 15 人,小型机具 2 台/套;③ 防护、排水施工队 3 个,施工人员 45 人,小型机具 8 台/套;④ 桩基成孔施工队 1 个,施工人员 25 人,各型机具 10 台/套;⑤ 桥梁下构队 1 个,施工人员 60 人,各型机具 14 台/套。⑥ 桥梁上构队 1 个,施工人员 42 人,各型机具 28 台/套。2、设备组织情况 项目部目前租赁设备有挖机二台、吊车三台,装载机三台、砼运输车五台、小车六台。3、材料组织项目部严格遵守公司各项有关材料管理的规章制度,并按公司的有关规定,严格实施于项目的各项材料采购业务中。材料合同的签订及采购均...
