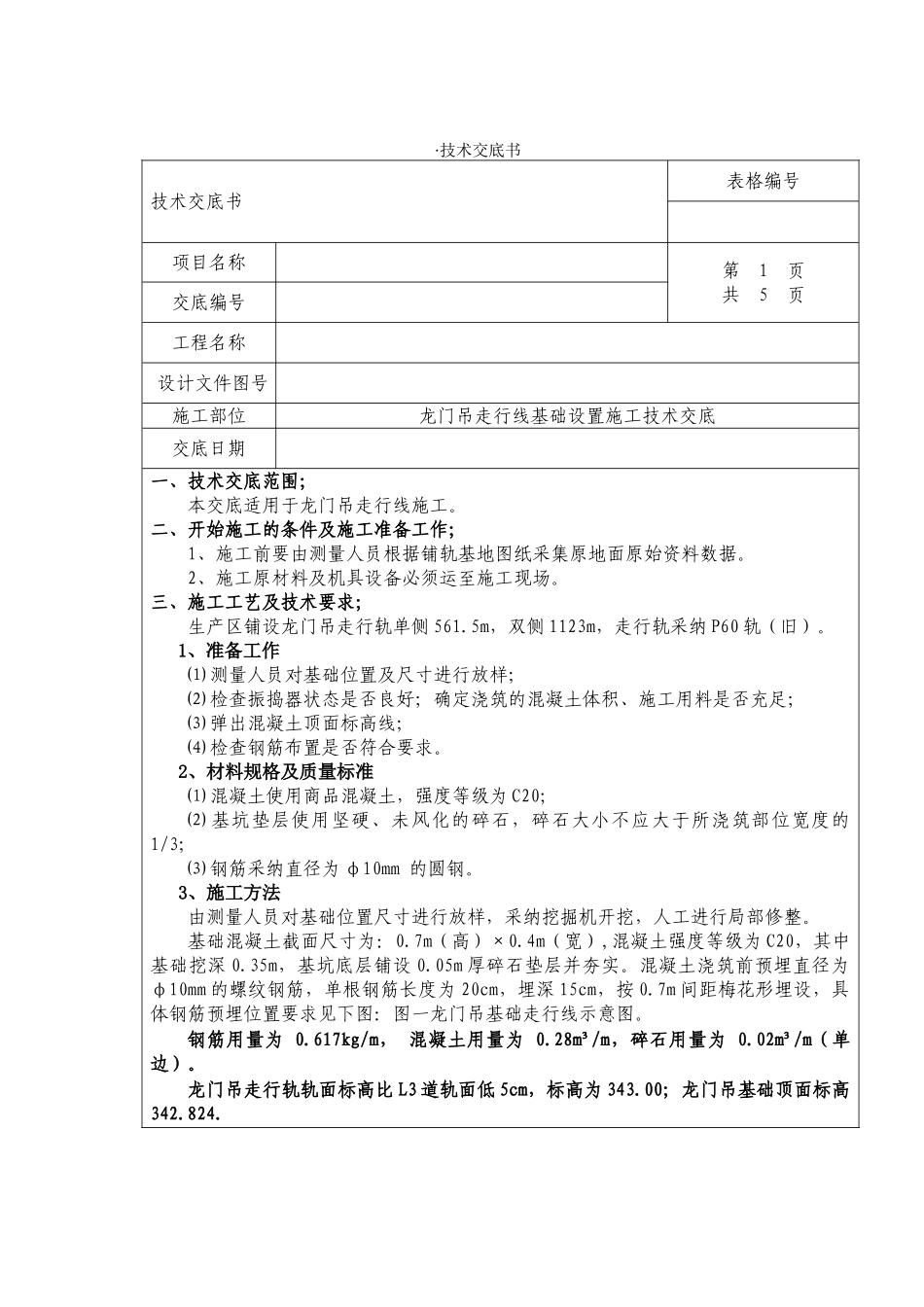

·技术交底书技术交底书表格编号项目名称第 1 页共 5 页交底编号工程名称设计文件图号施工部位龙门吊走行线基础设置施工技术交底交底日期一、技术交底范围;本交底适用于龙门吊走行线施工
二、开始施工的条件及施工准备工作;1、施工前要由测量人员根据铺轨基地图纸采集原地面原始资料数据
2、施工原材料及机具设备必须运至施工现场
三、施工工艺及技术要求;生产区铺设龙门吊走行轨单侧 561
5m,双侧 1123m,走行轨采纳 P60 轨(旧)
1、准备工作⑴ 测量人员对基础位置及尺寸进行放样;⑵ 检查振捣器状态是否良好;确定浇筑的混凝土体积、施工用料是否充足;⑶ 弹出混凝土顶面标高线;⑷ 检查钢筋布置是否符合要求
2、材料规格及质量标准⑴ 混凝土使用商品混凝土,强度等级为 C20;⑵ 基坑垫层使用坚硬、未风化的碎石,碎石大小不应大于所浇筑部位宽度的1/3;⑶ 钢筋采纳直径为 φ10mm 的圆钢
3、施工方法由测量人员对基础位置尺寸进行放样,采纳挖掘机开挖,人工进行局部修整
基础混凝土截面尺寸为:0
7m(高)×0
4m(宽),混凝土强度等级为 C20,其中基础挖深 0
35m,基坑底层铺设 0
05m 厚碎石垫层并夯实

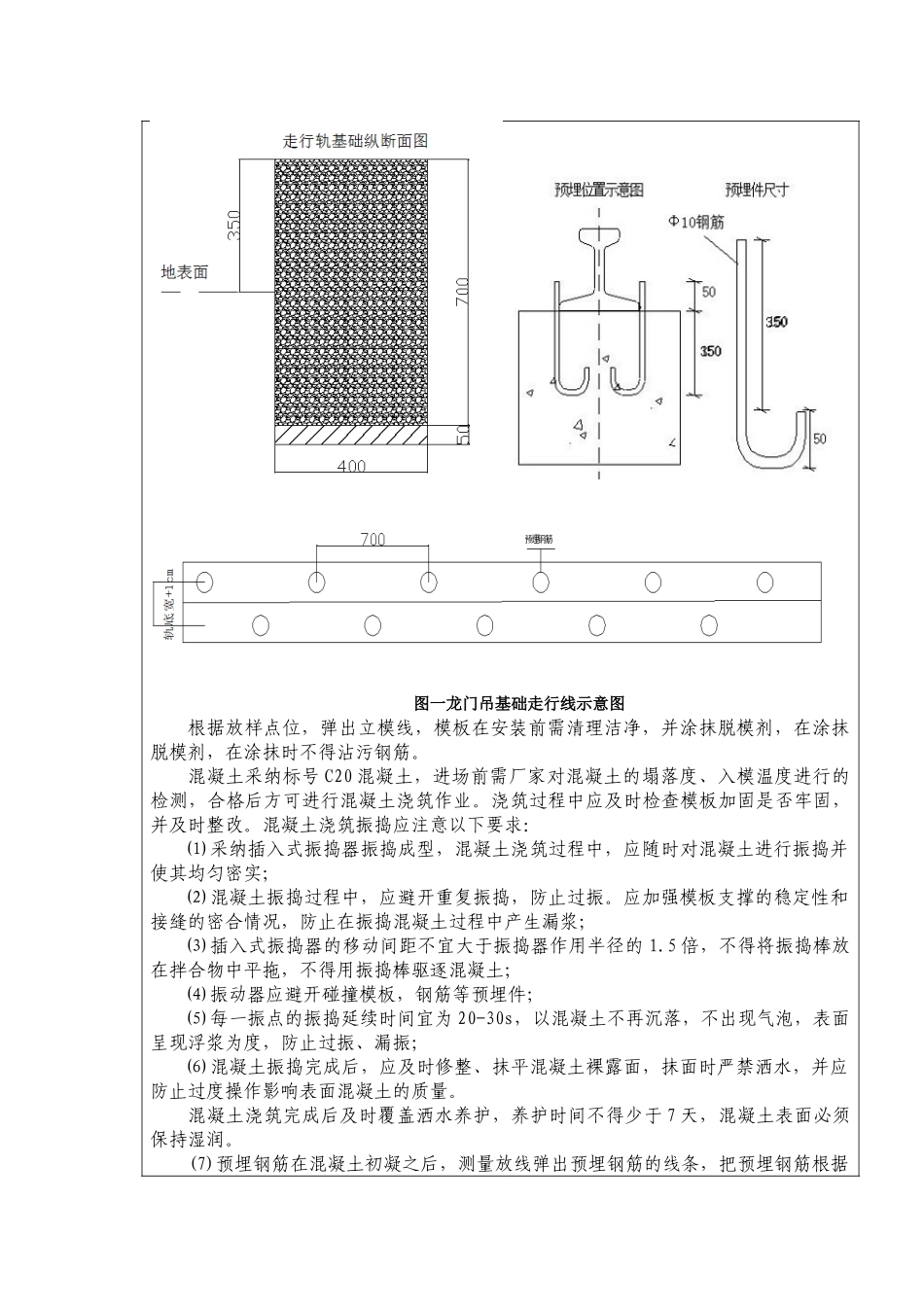

混凝土浇筑前预埋直径为φ10mm 的螺纹钢筋,单根钢筋长度为 20cm,埋深 15cm,按 0
7m 间距梅花形埋设,具体钢筋预埋位置要求见下图:图一龙门吊基础走行线示意图
钢筋用量为 0
617kg/m, 混凝土用量为 0
28m³/m,碎石用量为 0
02m³/m(单边)
龙门吊走行轨轨面标高比 L3 道轨面低 5cm,标高为 343
00;龙门吊基础顶面标高342
图一龙门吊基础走行线示意图根据放样点位,弹出立模线,模板在安装前需清理洁净,并涂抹脱模剂,在涂抹脱模剂,在涂抹时不得沾污钢筋
混凝土采纳标号 C20 混凝土,进场前需厂家对混凝土的塌落度、入模温度
