《建筑施工组织》课程设计一:工程概况1
工程名称:重庆市高新区某办公大楼2
工程地点:重庆市石桥铺3
建筑面积:45546m24
管理目标① 质量目标:确保合格,力争优良工程② 安全目标:杜绝重大人身伤亡和机电事故5
一般说明:本工程为现浇框架高层办公楼,建筑面积 45546 m2,,地面以上 17 层,层高 3
3m,15层 3
9m,16 层为水箱层,17 层为电梯层,层高 3
6m,总高 59
6m,总工期 480 天
基础工程: 地下共 3 层,建筑面积 2530 m2,第一层为架空层,层高 2
2m,第二层为五级人防,层高 3m,第三层为技术层,层高 2
2m,基础是由 80cm 厚抗压板,30cm 厚砼板墙和40cm 厚的人防叠合板组成的箱型基础
基础以下为 1m 厚砼垫层 ,基础埋深 8
2m,外做 2 粘 3 油防水层
结构工程: 本工程为现浇框架剪力墙结构
按地震烈度 7 度设防
外墙为条形挂板
柱节点采用标准节点,现浇柱砼强度为 c30,砼强度达到设计要求的 100%后方可拆除
现浇柱四角主筋应满足搭接倍数外,还必须单面焊 10d
装修工程: 本工程地面做法有预制水磨石地面,塑料地面、彩色 107 胶水泥地面和马赛克地面
内格墙大部分采用轻钢龙骨石膏板强贴塑料壁纸,砖墙或砼墙抹灰后贴塑料壁纸或刷乳胶漆墙面,顶棚大部分为轻刚龙骨石膏板,厕所、开水间等房间为石棉板吊顶
全楼设电梯 9 部,楼梯 5 部
楼梯踏步为预制水磨石踏步板
厕所、开水间等房间为白瓷砖墙裙
内门为木门,外门为铝合金或钢门
窗采用塑钢窗
外檐装修,首层和 2 层为磨光花岗石墙面和部分水刷石墙面,2 层以上为机喷干粘石墙面,装饰柱为白色玻璃马赛克
电梯机房和水箱间为机喷干粘石墙面
屋面为 3 粘 4 油卷材上人屋面,上铺水泥方砖

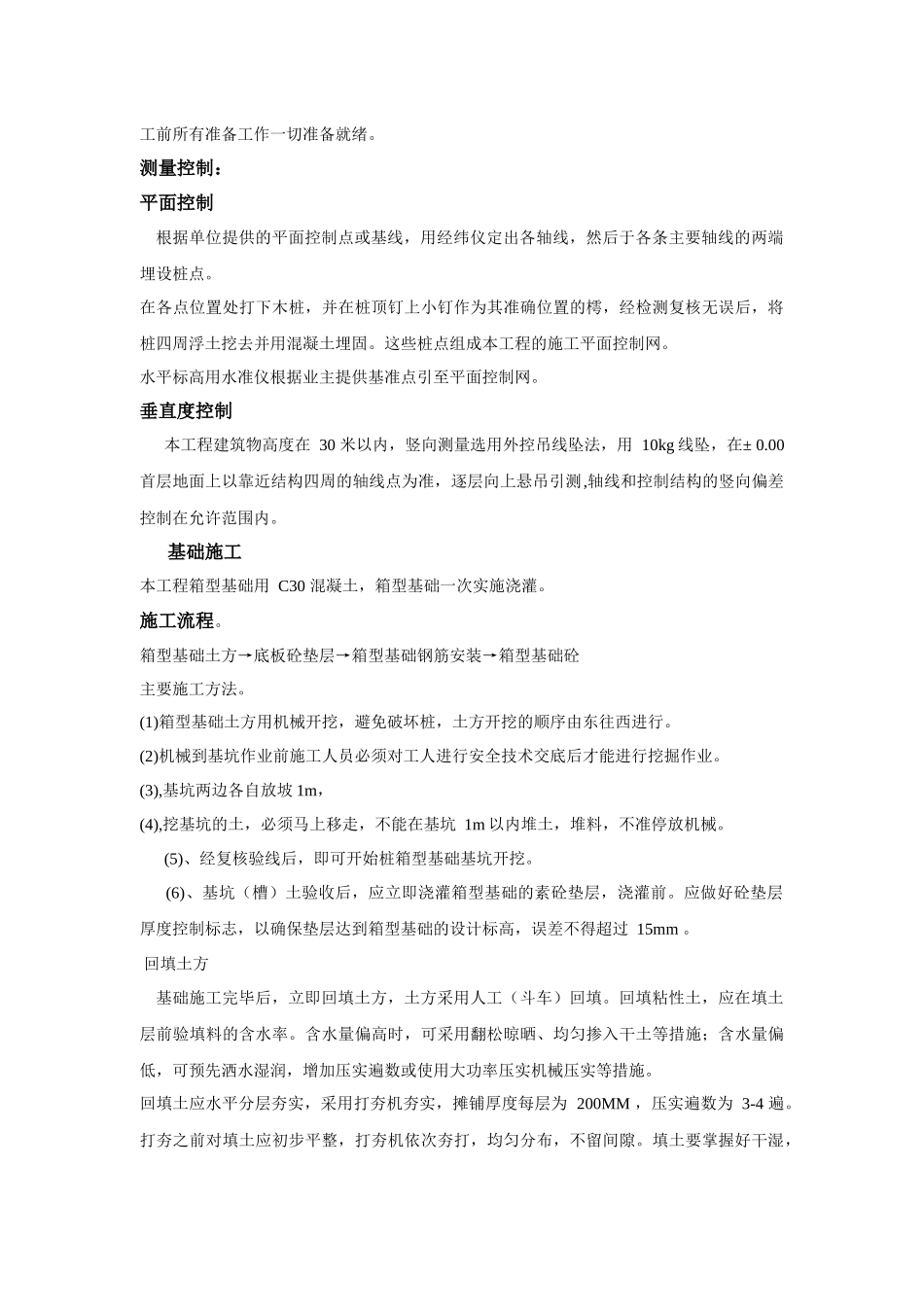

二:施工方案:技术准备工作( 1 )组织人员
