在现浇砼结构中,砼无论竖向浇筑还就是水平浇筑都要分段进行,每一段之间必定不可避开得需要间隔一段时间,从而形成由于施工手段而引起得砼得间断面,这个间断面被称为施工缝
盲目得无序得留置施工缝,会给结构带来不利得影响,因此法律规范规定了两个原则
第一就是施工缝应留置在结构受剪较小得部位,第二就是施工缝应留置在便于施工得部位
将这两条原则展开后,形成针对不同情况、不同结构类型得具体施工缝留置得形式与位置,需要遵循以下具体要求: 1、 柱子应留置水平缝,梁或板应留置垂直缝
2、 柱子:在基础施工时,施工缝应留置在基础得顶面,在梁、柱相交处,施工缝应留在梁或吊车梁牛腿得下面或吊车梁得上面,对于无梁楼板,施工缝应留在柱帽得下面
3、 与板连成整体得大截面梁,施工缝应留置在板底面以下 20—30 毫米处
当板下有梁托时,应留置在梁托得下部
4、 对于长、宽比大于二比一得单向板,施工缝应留置在平行于板短边方向得任何位置,同时施工缝应为垂直留置,不能做成斜槎
5、 有主、次梁得楼板宜顺着次梁方向浇筑
施工缝应留置在次梁跨度得中间 1/3 范围内
6、 墙体:可以留置在门洞口过梁跨中 1/3 范围内,也可留在纵横墙得交接处
7、 对于双向受力得楼板、大体积砼结构,拱、穹拱、薄壳、蓄水池、斗仓,多层钢架及其她结构复杂得工程施工缝得位置,应按设计要求留置

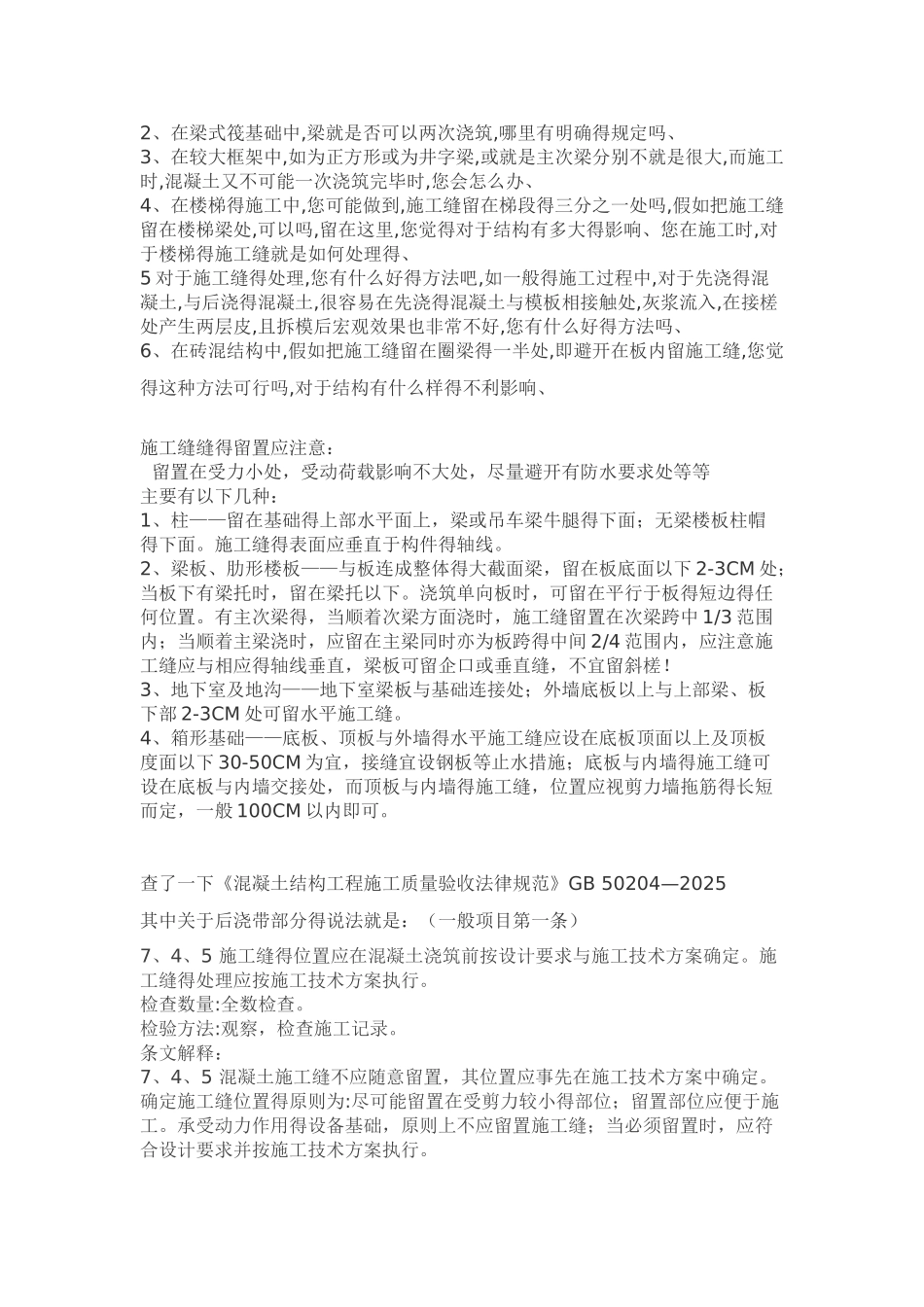

施工缝得留置问题对于施工缝得留置,在网上有许多得讨论,在这里想与大家综合起来讨论一下,希望能够形成一个总结式得主题、1、对于柱中施工缝得留置,就是否可以留在柱得中部任何位置,只要施工缝处理得好得话,、2、在梁式筏基础中,梁就是否可以两次浇筑,哪里有明确得规定吗、3、在较大框架中,如为正方形或为井字梁,或就是主次梁分别不就是很大,而施工时,混凝土又不可能一次浇筑完毕时,您会怎么办、4、在楼梯得施工中,您可能做到,施工缝留在梯段得三分之一处吗,假如把施
