扬州市八里第二拆迁安置小区地下人防及 25#26#楼安装工程施工组织设计目 录一、工程概况 二、工期和质量目标 三、施工准备情况 四、施工总体部署 五、施工组织机构及管理网络 六、主要分部分项施工工艺和方法 七、针对本工程特点采纳的特别措施 八、季节性施工措施九、实现质量目标的措施 十、工期保证措施 十一、安全生产和文明施工保证措施 十二、降低成本、提高经济效益措施 十三、主要施工机械和工具,主要周转材料,劳动力安排一览表十四、施工进度计划 十五、施工平面总布置 一、工程概况㈠ 工程简况扬州市八里第二拆迁安置小区地下人防工程,建筑面积 4943
4M2,平常为地下车库,战时为甲类核六级二等人员掩蔽部,战时分为两个防护单元,八个抗爆单元
扬州市八里第二拆迁安置小区 25#26#楼,为二类高层住宅楼,地下车库层为自行车库,一~十一层为单元式住宅,带阁楼,建筑耐火等级为一级,建筑面积 10569M2,建筑主体高度 35
本安装工程包括地下人防工程的电气、暖通、给排水、消防工程及 25#26#楼电气、给排水安装工程㈡ 安装工程主要工程内容⒈ 地下人防工程电气
包括地下人防的照明、动力、配电、战时通风控制系统、接地和火灾自动报警系统
地下人防工程给排水
包括给水系统、污水系统、消火栓系统、自动喷淋系统

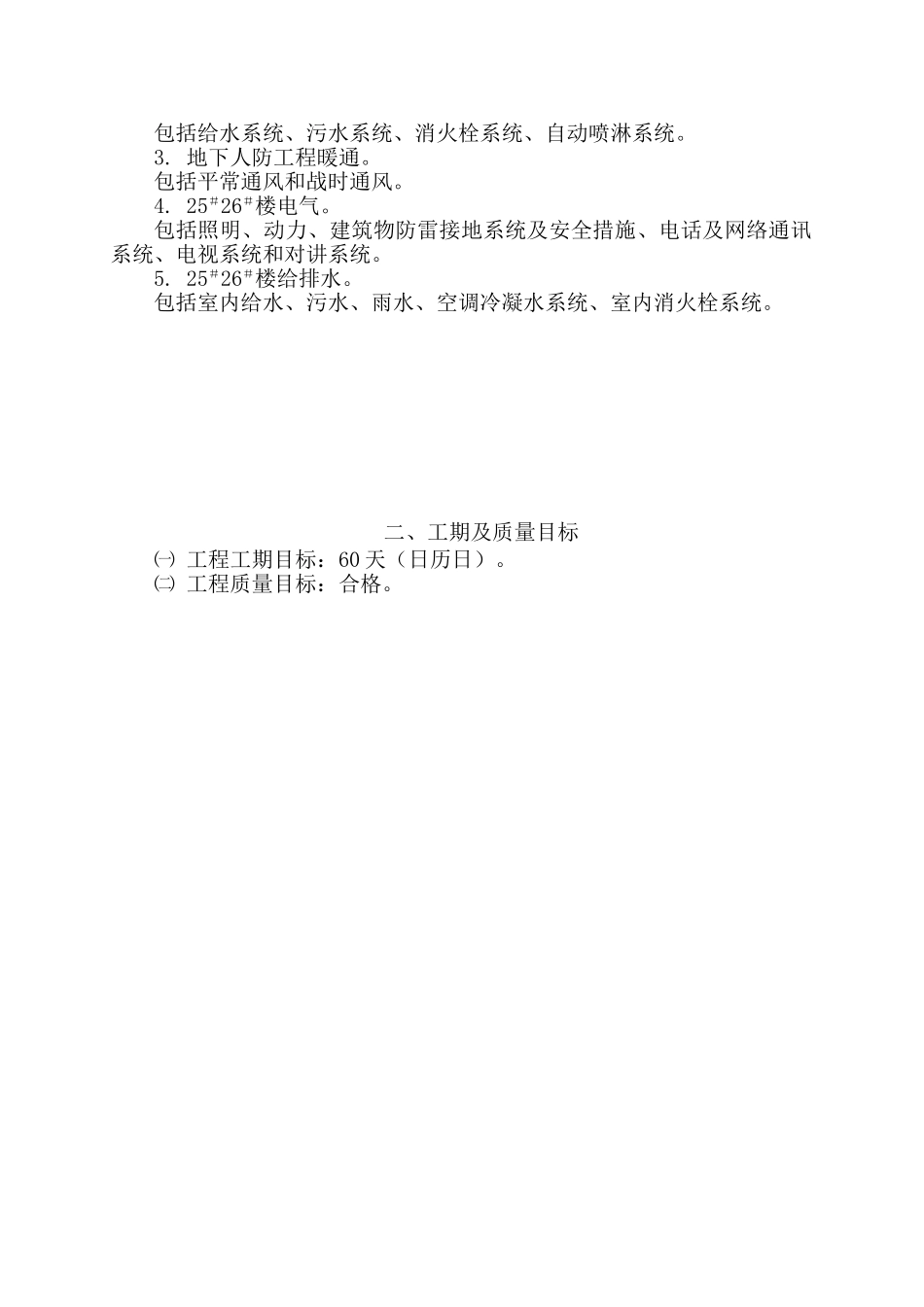

地下人防工程暖通
包括平常通风和战时通风
25#26#楼电气
包括照明、动力、建筑物防雷接地系统及安全措施、电话及网络通讯系统、电视系统和对讲系统
25#26#楼给排水
包括室内给水、污水、雨水、空调冷凝水系统、室内消火栓系统
二、工期及质量目标㈠ 工程工期目标:60 天(日历日)
㈡ 工程质量目标:合格
三、施工准备情况㈠ 现场施工条件1
工现场三通一平已完成;2
工程用电、用水已接至施工现场;3
有关勘探资料已齐全
项目审批手续已齐全㈡
