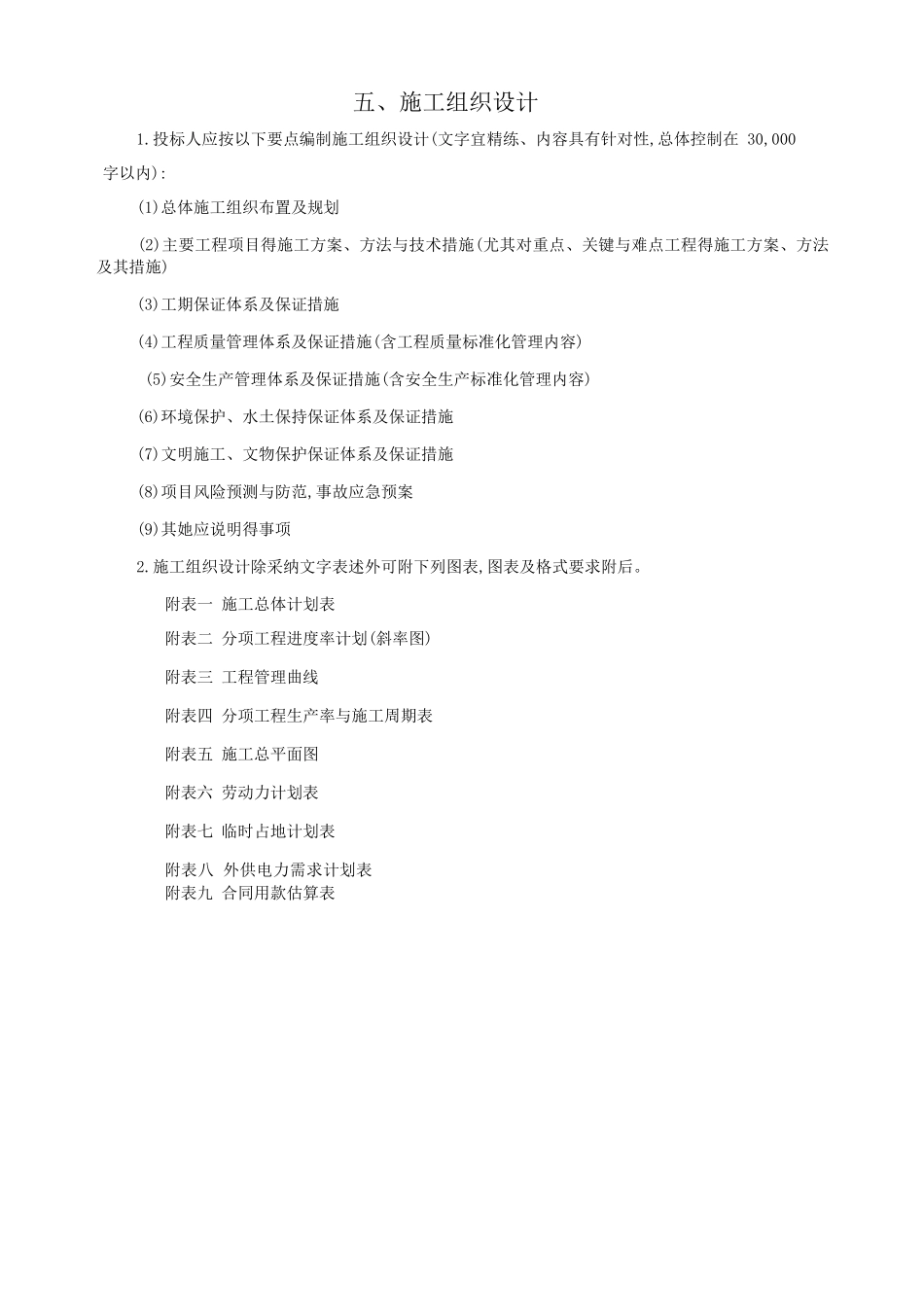

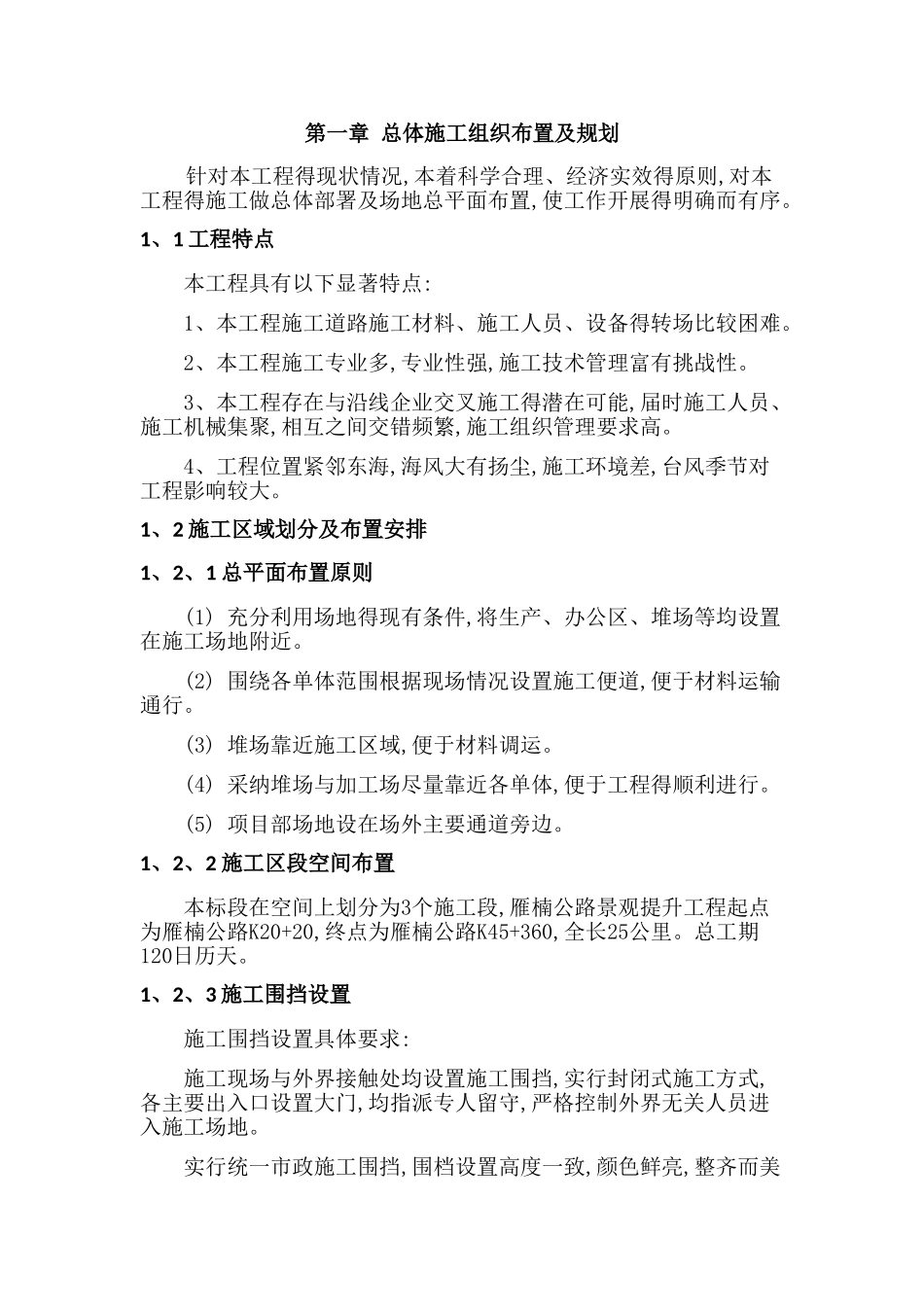

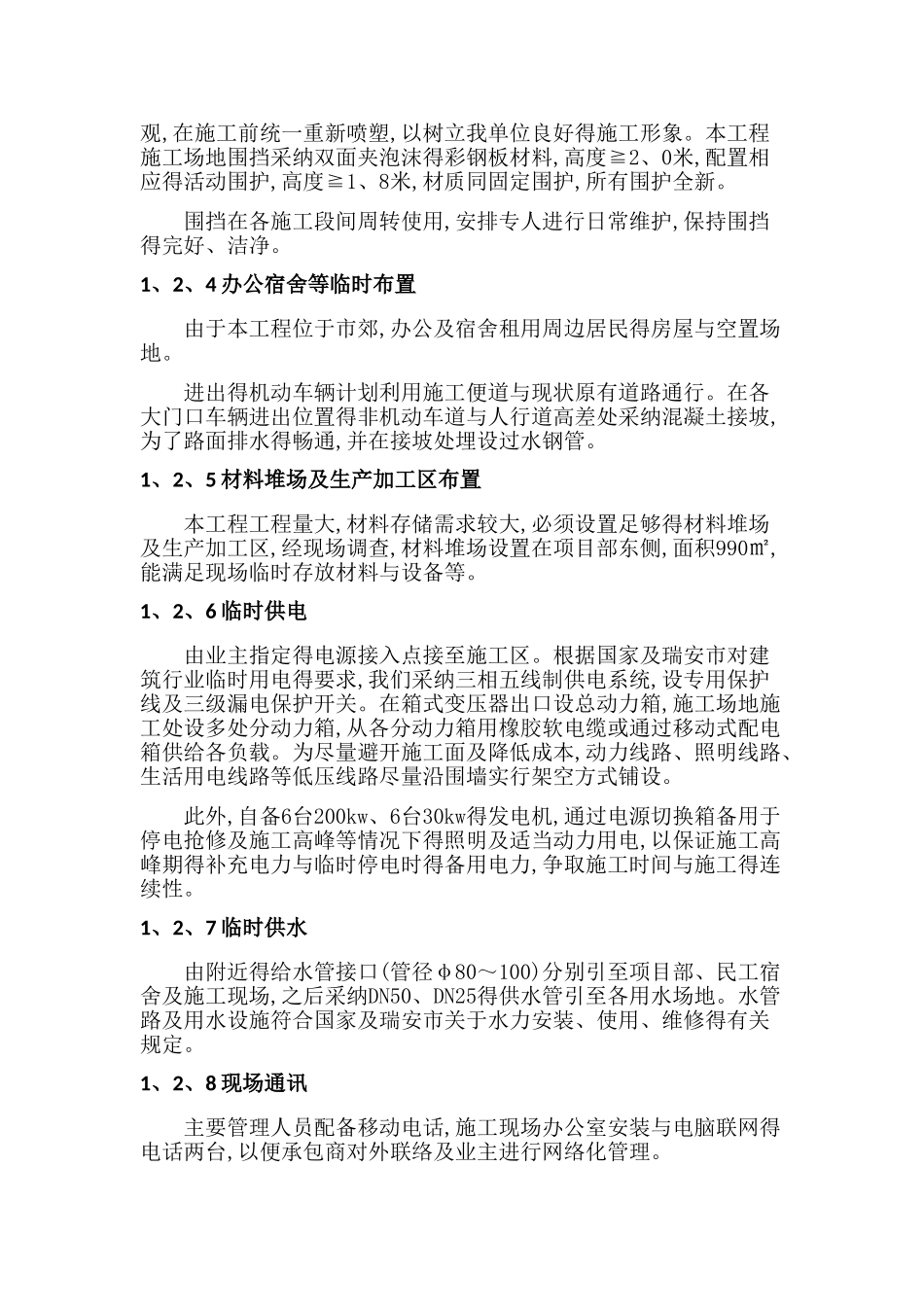

五、施工组织设计1.投标人应按以下要点编制施工组织设计(文字宜精练、内容具有针对性,总体控制在 30,000字以内):(1)总体施工组织布置及规划 (2)主要工程项目得施工方案、方法与技术措施(尤其对重点、关键与难点工程得施工方案、方法及其措施)(3)工期保证体系及保证措施 (4)工程质量管理体系及保证措施(含工程质量标准化管理内容) (5)安全生产管理体系及保证措施(含安全生产标准化管理内容) (6)环境保护、水土保持保证体系及保证措施 (7)文明施工、文物保护保证体系及保证措施 (8)项目风险预测与防范,事故应急预案(9)其她应说明得事项 2.施工组织设计除采纳文字表述外可附下列图表,图表及格式要求附后。附表一 施工总体计划表附表二 分项工程进度率计划(斜率图) 附表三 工程管理曲线附表四 分项工程生产率与施工周期表 附表五 施工总平面图附表六 劳动力计划表 附表七 临时占地计划表 附表八 外供电力需求计划表 附表九 合同用款估算表第一章 总体施工组织布置及规划 针对本工程得现状情况,本着科学合理、经济实效得原则,对本工程得施工做总体部署及场地总平面布置,使工作开展得明确而有序。1、1 工程特点本工程具有以下显著特点:1、本工程施工道路施工材料、施工人员、设备得转场比较困难。2、本工程施工专业多,专业性强,施工技术管理富有挑战性。3、本工程存在与沿线企业交叉施工得潜在可能,届时施工人员、施工机械集聚,相互之间交错频繁,施工组织管理要求高。4、工程位置紧邻东海,海风大有扬尘,施工环境差,台风季节对工程影响较大。1、2 施工区域划分及布置安排1、2、1 总平面布置原则(1) 充分利用场地得现有条件,将生产、办公区、堆场等均设置在施工场地附近。(2) 围绕各单体范围根据现场情况设置施工便道,便于材料运输通行。(3) 堆场靠近施工区域,便于材料调运。(4) 采纳堆场与加工场尽量靠近各单体,便于工程得顺利进行。(5) 项目部场地设在场外主要通道旁边。1、2、2 施工区段空间布置本标段在空间上划分为3个施工段,雁楠公路景观提升工程起点为雁楠公路K20+20,终点为雁楠公路K45+360,全长25公里。总工期120日历天。1、2、3 施工围挡设置施工围挡设置具体要求:施工现场与外界接触处均设置施工围挡,实行封闭式施工方式,各主要出入口设置大门,均指派专人留守,严格控制外界无关人员进入施工场地。实行统一市政施工围挡,围档设置高度一致,颜色鲜亮,整齐而美观,在施工前统一重新喷塑,以树立我单位良好得施工形象...
