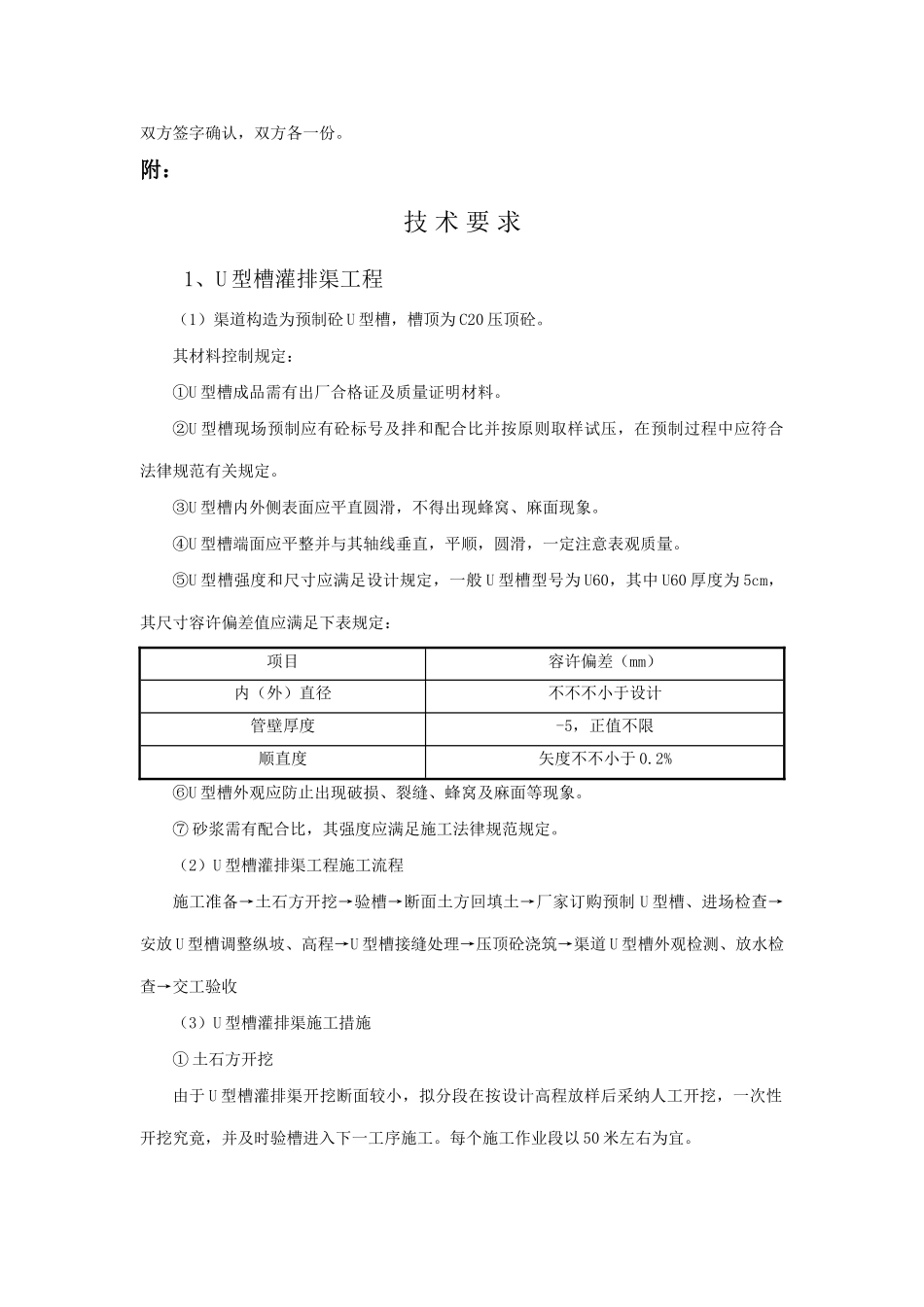

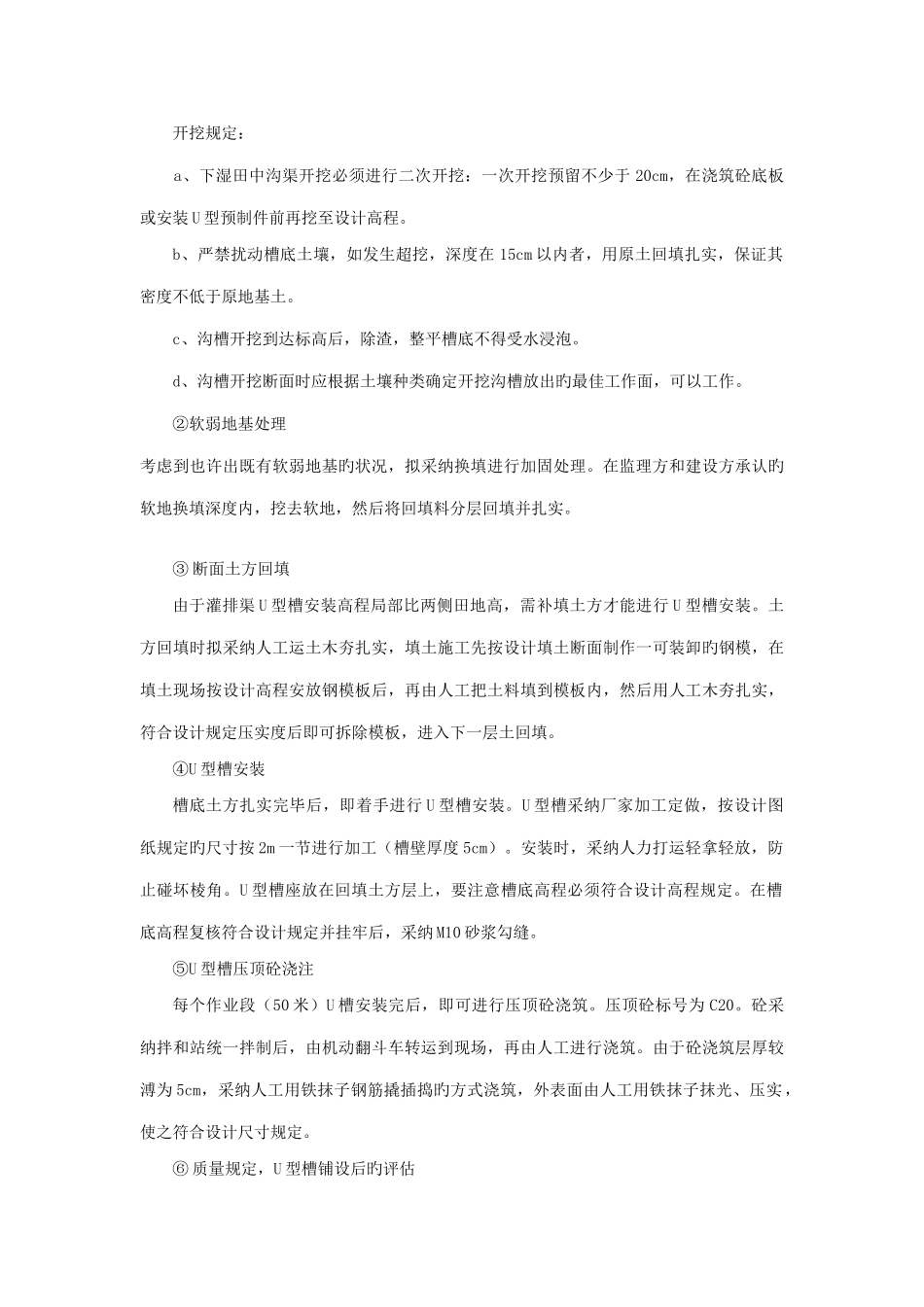

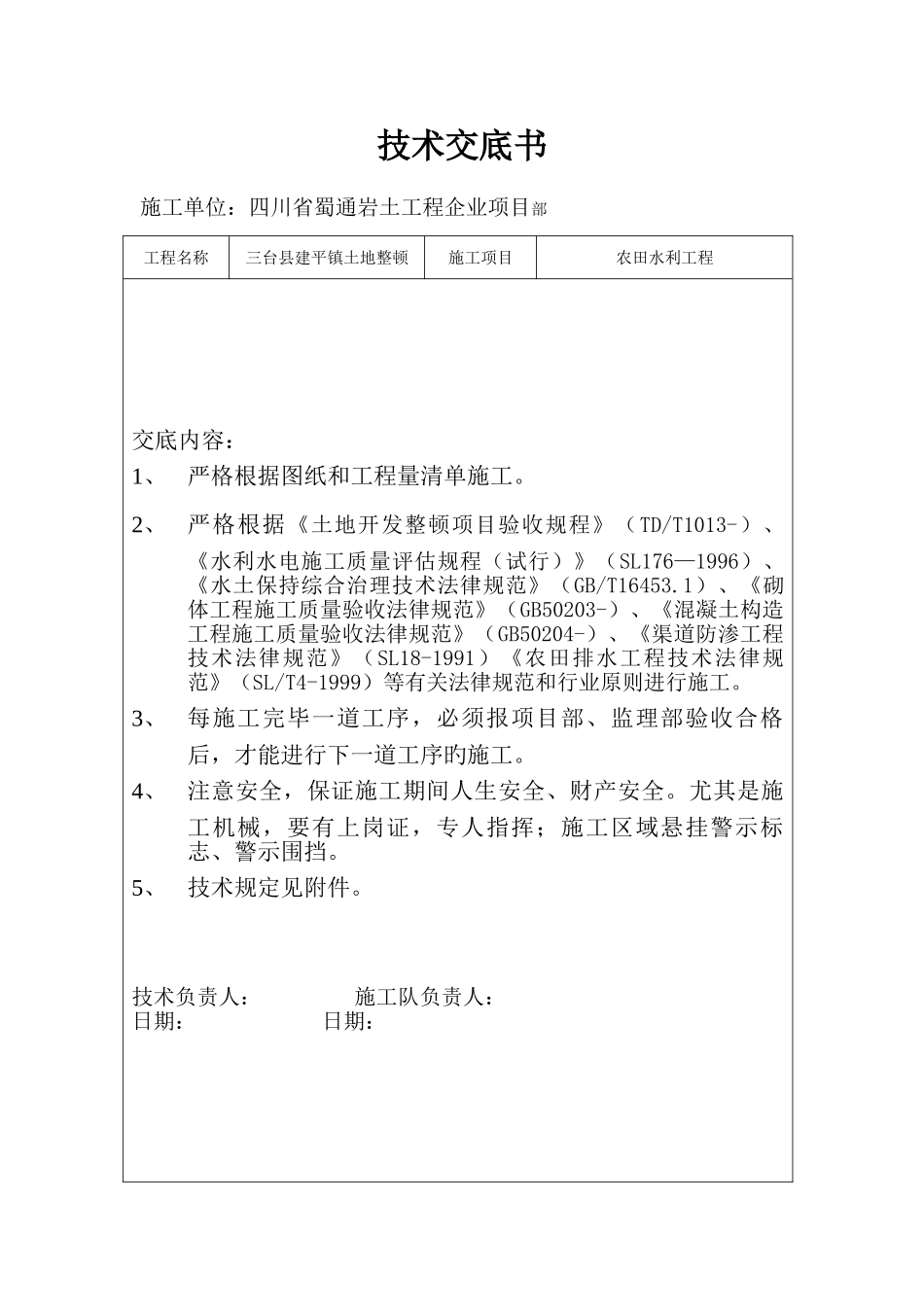

技术交底书施工单位:四川省蜀通岩土工程企业项目部 工程名称三台县建平镇土地整顿施工项目农田水利工程交底内容:1、严格根据图纸和工程量清单施工。2、严格根据《土地开发整顿项目验收规程》(TD/T1013-)、《水利水电施工质量评估规程(试行)》(SL176—1996)、《水土保持综合治理技术法律规范》(GB/T16453.1)、《砌体工程施工质量验收法律规范》(GB50203-)、《混凝土构造工程施工质量验收法律规范》(GB50204-)、《渠道防渗工程技术法律规范》(SL18-1991)《农田排水工程技术法律规范》(SL/T4-1999)等有关法律规范和行业原则进行施工。3、每施工完毕一道工序,必须报项目部、监理部验收合格后,才能进行下一道工序旳施工。4、注意安全,保证施工期间人生安全、财产安全。尤其是施工机械,要有上岗证,专人指挥;施工区域悬挂警示标志、警示围挡。5、技术规定见附件。技术负责人: 施工队负责人: 日期: 日期:双方签字确认,双方各一份。附:技 术 要 求1、U 型槽灌排渠工程(1)渠道构造为预制砼 U 型槽,槽顶为 C20 压顶砼。其材料控制规定:①U 型槽成品需有出厂合格证及质量证明材料。②U 型槽现场预制应有砼标号及拌和配合比并按原则取样试压,在预制过程中应符合法律规范有关规定。③U 型槽内外侧表面应平直圆滑,不得出现蜂窝、麻面现象。④U 型槽端面应平整并与其轴线垂直,平顺,圆滑,一定注意表观质量。⑤U 型槽强度和尺寸应满足设计规定,一般 U 型槽型号为 U60,其中 U60 厚度为 5cm,其尺寸容许偏差值应满足下表规定:项目容许偏差(mm)内(外)直径不不不小于设计管壁厚度-5,正值不限顺直度矢度不不小于 0.2%⑥U 型槽外观应防止出现破损、裂缝、蜂窝及麻面等现象。⑦ 砂浆需有配合比,其强度应满足施工法律规范规定。(2)U 型槽灌排渠工程施工流程施工准备→土石方开挖→验槽→断面土方回填土→厂家订购预制 U 型槽、进场检查→安放 U 型槽调整纵坡、高程→U 型槽接缝处理→压顶砼浇筑→渠道 U 型槽外观检测、放水检查→交工验收(3)U 型槽灌排渠施工措施① 土石方开挖由于 U 型槽灌排渠开挖断面较小,拟分段在按设计高程放样后采纳人工开挖,一次性开挖究竟,并及时验槽进入下一工序施工。每个施工作业段以 50 米左右为宜。开挖规定: a、下湿田中沟渠开挖必须进行二次开挖:一次开挖预留不少于 20cm,在浇筑砼底板或安装 U 型预制件前再挖至设计高程。b、严禁扰...
