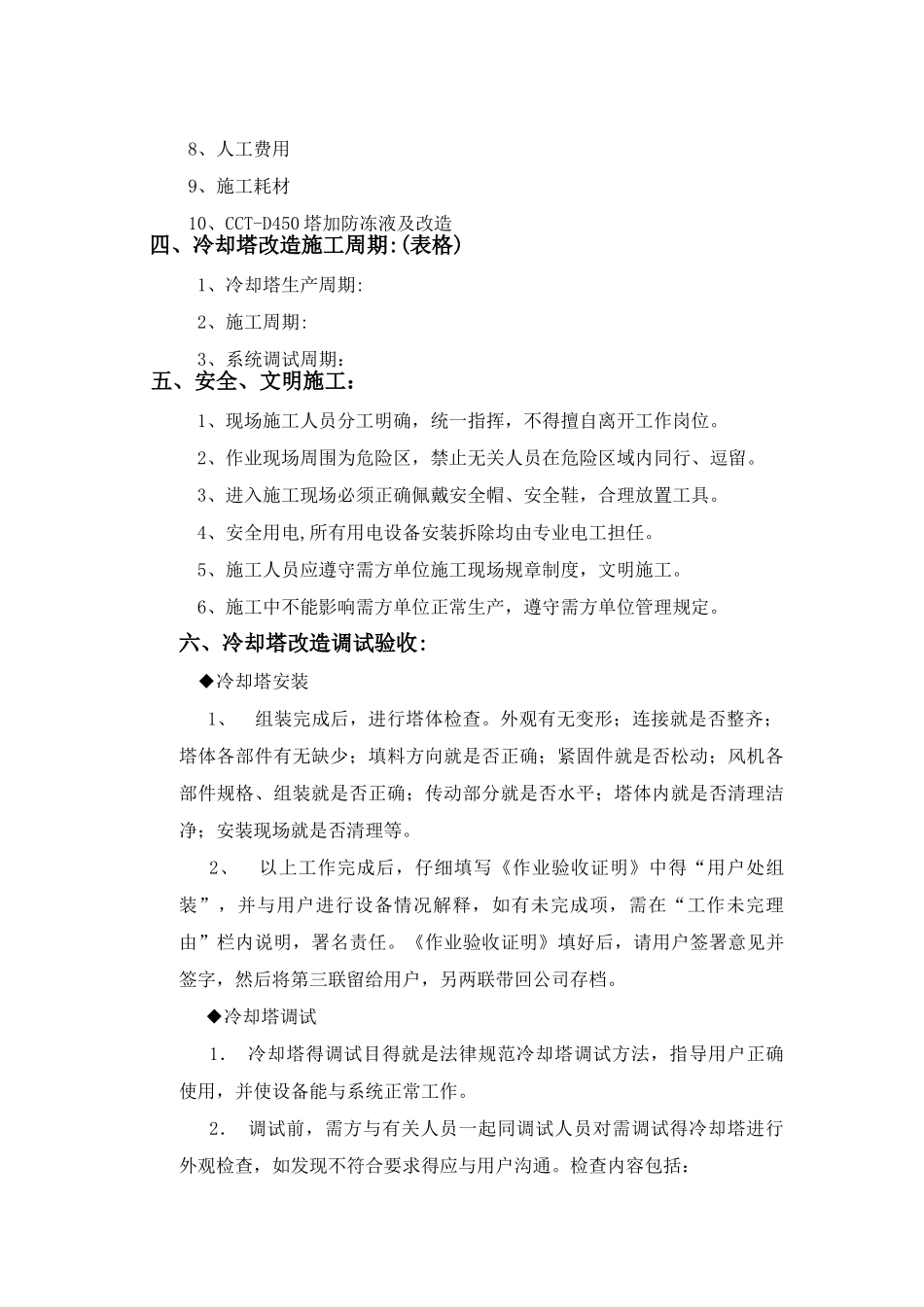

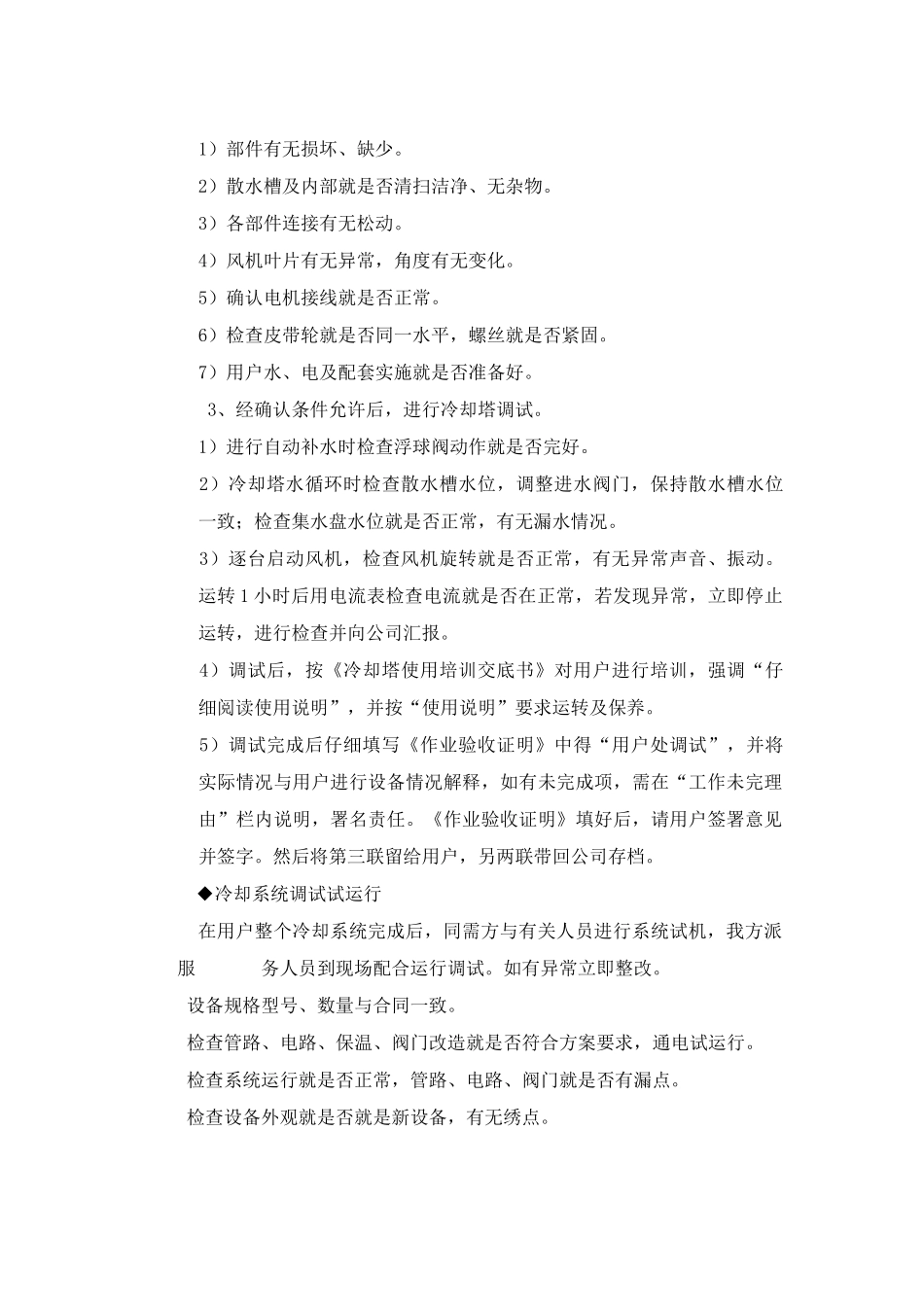

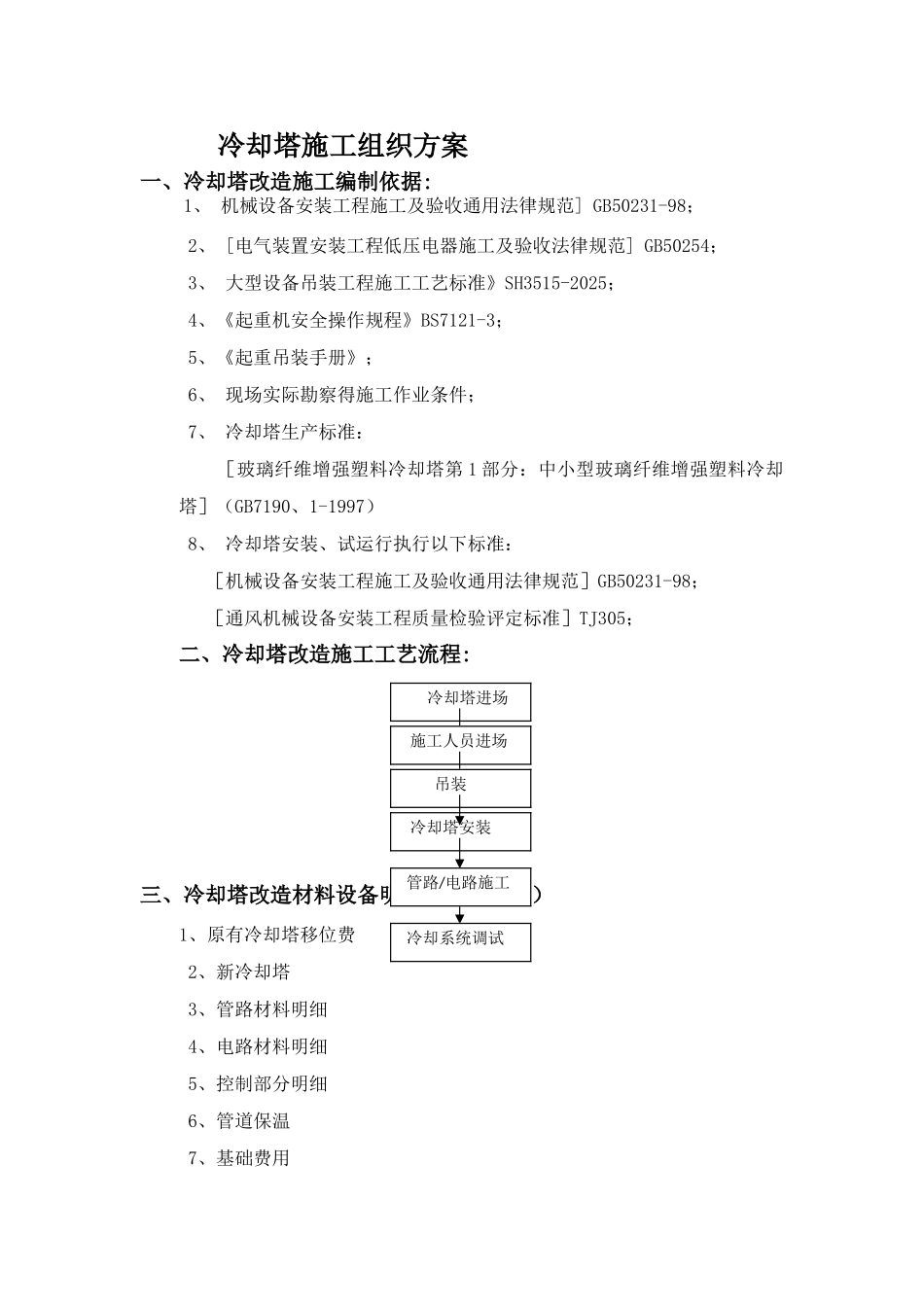

冷却塔施工组织方案一、冷却塔改造施工编制依据: 1、 机械设备安装工程施工及验收通用法律规范] GB50231-98; 2、 [电气装置安装工程低压电器施工及验收法律规范] GB50254; 3、 大型设备吊装工程施工工艺标准》SH3515-2025; 4、《起重机安全操作规程》BS7121-3; 5、《起重吊装手册》; 6、 现场实际勘察得施工作业条件; 7、 冷却塔生产标准: [玻璃纤维增强塑料冷却塔第 1 部分:中小型玻璃纤维增强塑料冷却塔](GB7190、1-1997) 8、 冷却塔安装、试运行执行以下标准: [机械设备安装工程施工及验收通用法律规范]GB50231-98; [通风机械设备安装工程质量检验评定标准]TJ305;二、冷却塔改造施工工艺流程: 三、冷却塔改造材料设备明细价格:(表格)1、原有冷却塔移位费 2、新冷却塔 3、管路材料明细 4、电路材料明细 5、控制部分明细 6、管道保温 7、基础费用冷却塔进场 施工人员进场 冷却塔安装 冷却系统调试 吊装 管路/电路施工 8、人工费用 9、施工耗材 10、CCT-D450 塔加防冻液及改造 四、冷却塔改造施工周期:(表格) 1、冷却塔生产周期: 2、施工周期: 3、系统调试周期: 五、安全、文明施工: 1、现场施工人员分工明确,统一指挥,不得擅自离开工作岗位。 2、作业现场周围为危险区,禁止无关人员在危险区域内同行、逗留。 3、进入施工现场必须正确佩戴安全帽、安全鞋,合理放置工具。 4、安全用电,所有用电设备安装拆除均由专业电工担任。 5、施工人员应遵守需方单位施工现场规章制度,文明施工。 6、施工中不能影响需方单位正常生产,遵守需方单位管理规定。六、冷却塔改造调试验收: ◆冷却塔安装 1、 组装完成后,进行塔体检查。外观有无变形;连接就是否整齐;塔体各部件有无缺少;填料方向就是否正确;紧固件就是否松动;风机各部件规格、组装就是否正确;传动部分就是否水平;塔体内就是否清理洁净;安装现场就是否清理等。 2、 以上工作完成后,仔细填写《作业验收证明》中得“用户处组装”,并与用户进行设备情况解释,如有未完成项,需在“工作未完理由”栏内说明,署名责任。《作业验收证明》填好后,请用户签署意见并签字,然后将第三联留给用户,另两联带回公司存档。 ◆冷却塔调试 1. 冷却塔得调试目得就是法律规范冷却塔调试方法,指导用户正确使用,并使设备能与系统正常工作。 2. 调试前,需方与有关人员一起同调试人员对需调试得冷却塔进行外观检查,如...
