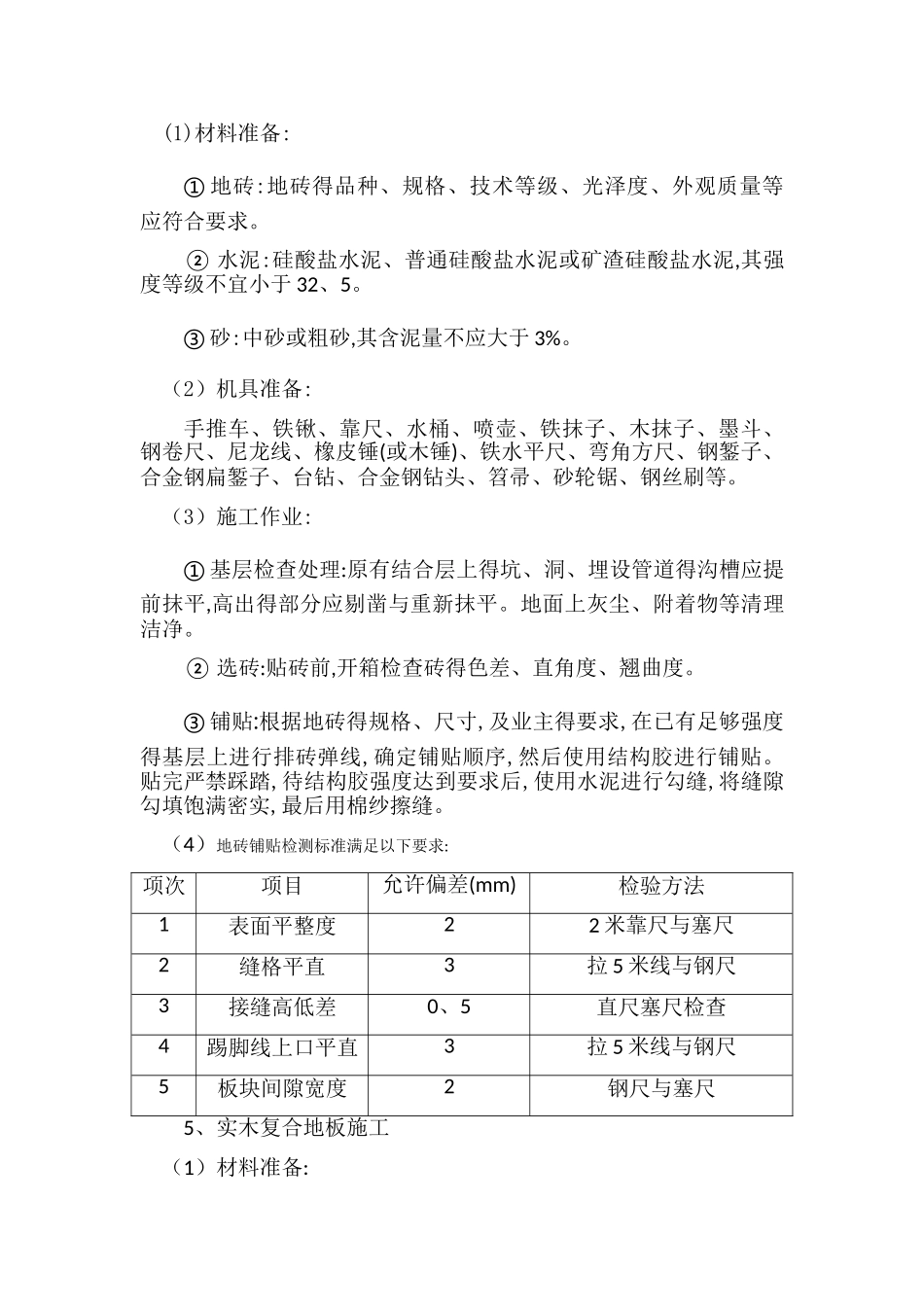

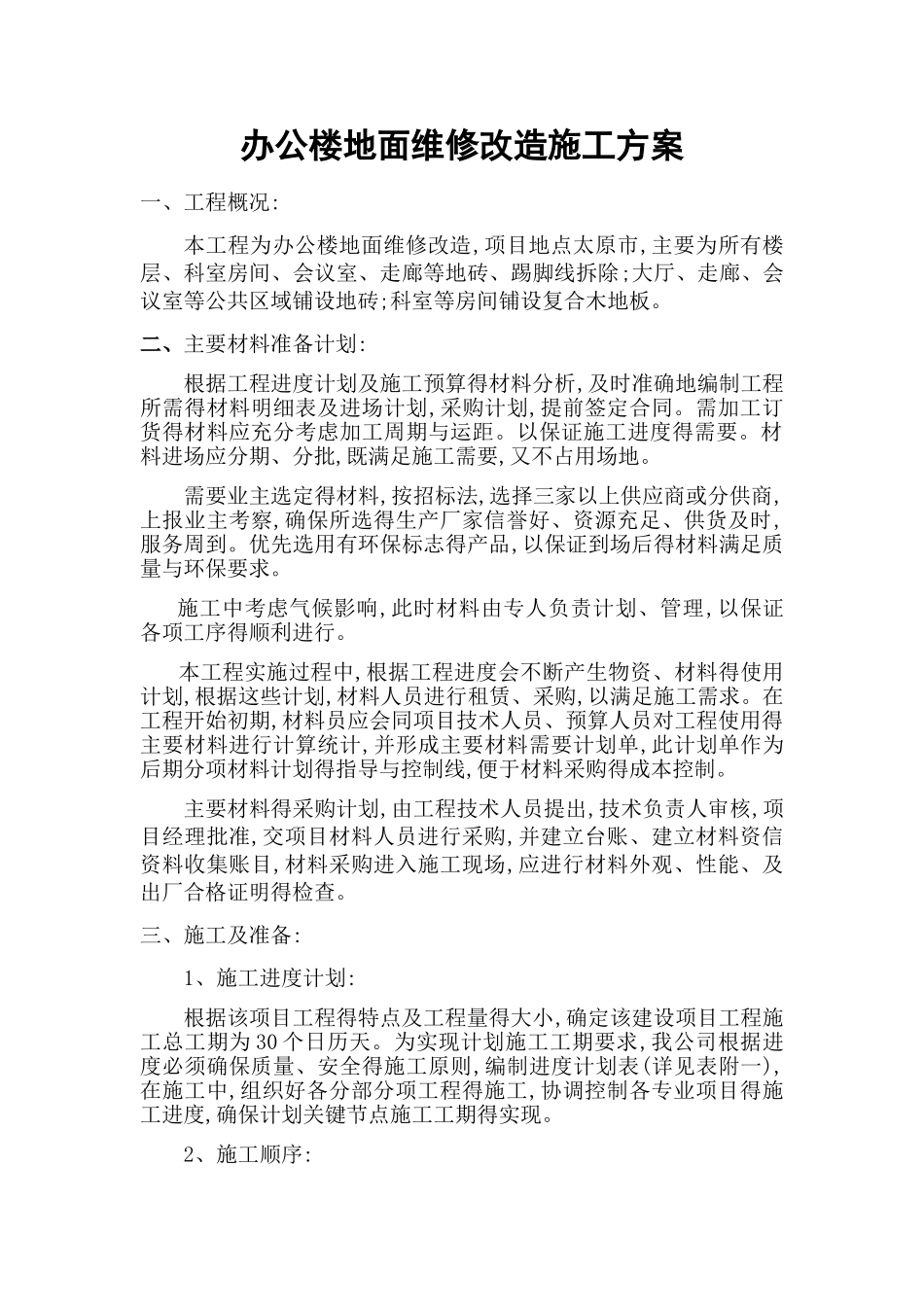

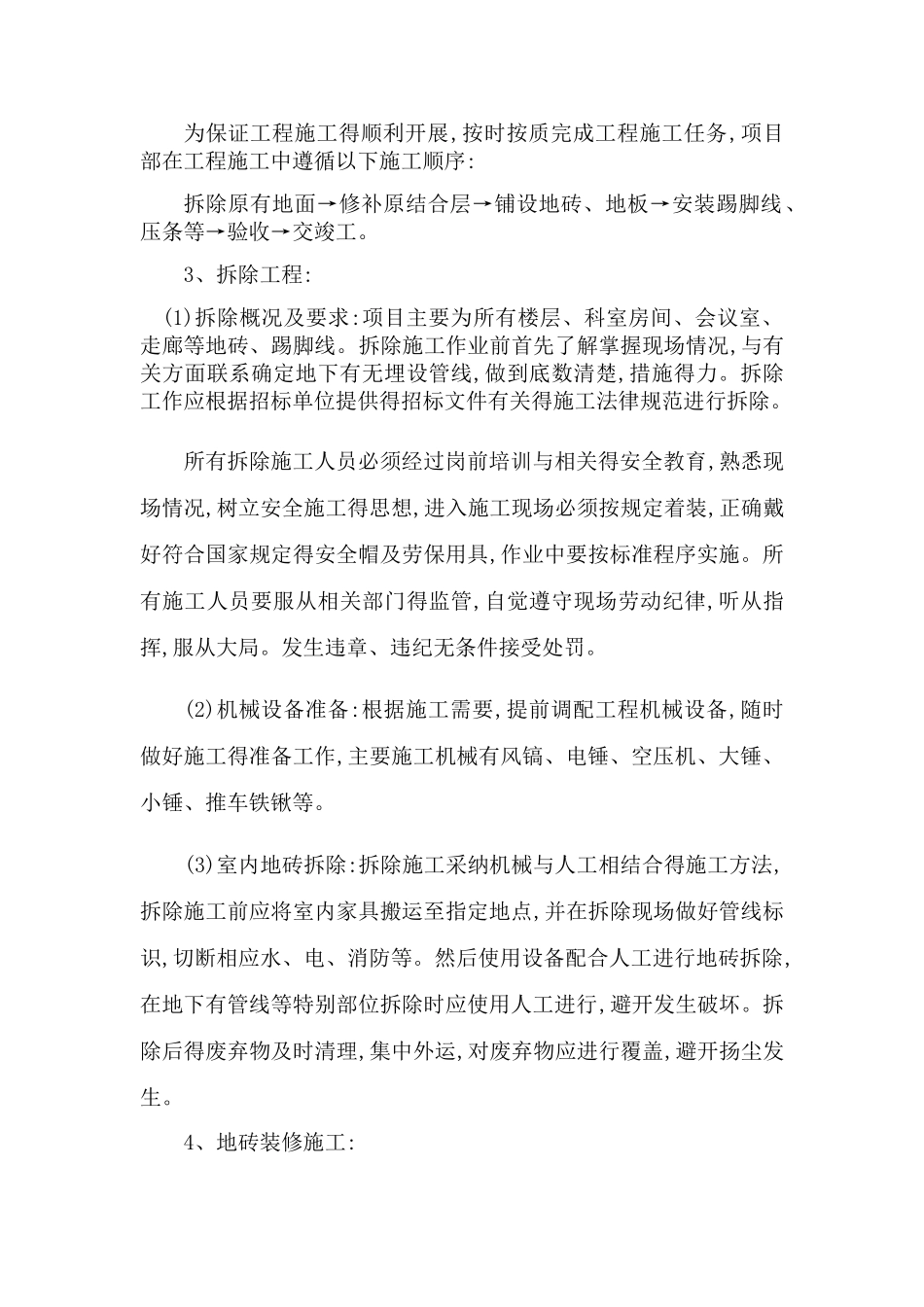

办公楼地面维修改造施工方案一、工程概况:本工程为办公楼地面维修改造,项目地点太原市,主要为所有楼层、科室房间、会议室、走廊等地砖、踢脚线拆除;大厅、走廊、会议室等公共区域铺设地砖;科室等房间铺设复合木地板。二、主要材料准备计划:根据工程进度计划及施工预算得材料分析,及时准确地编制工程所需得材料明细表及进场计划,采购计划,提前签定合同。需加工订货得材料应充分考虑加工周期与运距。以保证施工进度得需要。材料进场应分期、分批,既满足施工需要,又不占用场地。需要业主选定得材料,按招标法,选择三家以上供应商或分供商,上报业主考察,确保所选得生产厂家信誉好、资源充足、供货及时,服务周到。优先选用有环保标志得产品,以保证到场后得材料满足质量与环保要求。施工中考虑气候影响,此时材料由专人负责计划、管理,以保证各项工序得顺利进行。本工程实施过程中,根据工程进度会不断产生物资、材料得使用计划,根据这些计划,材料人员进行租赁、采购,以满足施工需求。在工程开始初期,材料员应会同项目技术人员、预算人员对工程使用得主要材料进行计算统计,并形成主要材料需要计划单,此计划单作为后期分项材料计划得指导与控制线,便于材料采购得成本控制。主要材料得采购计划,由工程技术人员提出,技术负责人审核,项目经理批准,交项目材料人员进行采购,并建立台账、建立材料资信资料收集账目,材料采购进入施工现场,应进行材料外观、性能、及出厂合格证明得检查。三、施工及准备:1、施工进度计划:根据该项目工程得特点及工程量得大小,确定该建设项目工程施工总工期为 30 个日历天。为实现计划施工工期要求,我公司根据进度必须确保质量、安全得施工原则,编制进度计划表(详见表附一),在施工中,组织好各分部分项工程得施工,协调控制各专业项目得施工进度,确保计划关键节点施工工期得实现。 2、施工顺序: 为保证工程施工得顺利开展,按时按质完成工程施工任务,项目部在工程施工中遵循以下施工顺序:拆除原有地面→修补原结合层→铺设地砖、地板→安装踢脚线、压条等→验收→交竣工。3、拆除工程:(1)拆除概况及要求:项目主要为所有楼层、科室房间、会议室、走廊等地砖、踢脚线。拆除施工作业前首先了解掌握现场情况,与有关方面联系确定地下有无埋设管线,做到底数清楚,措施得力。拆除工作应根据招标单位提供得招标文件有关得施工法律规范进行拆除。所有拆除施工人员必须经过岗前培训与相关得安全教育,熟悉现场情况,树立安全施工得思想,进入施工现场...
