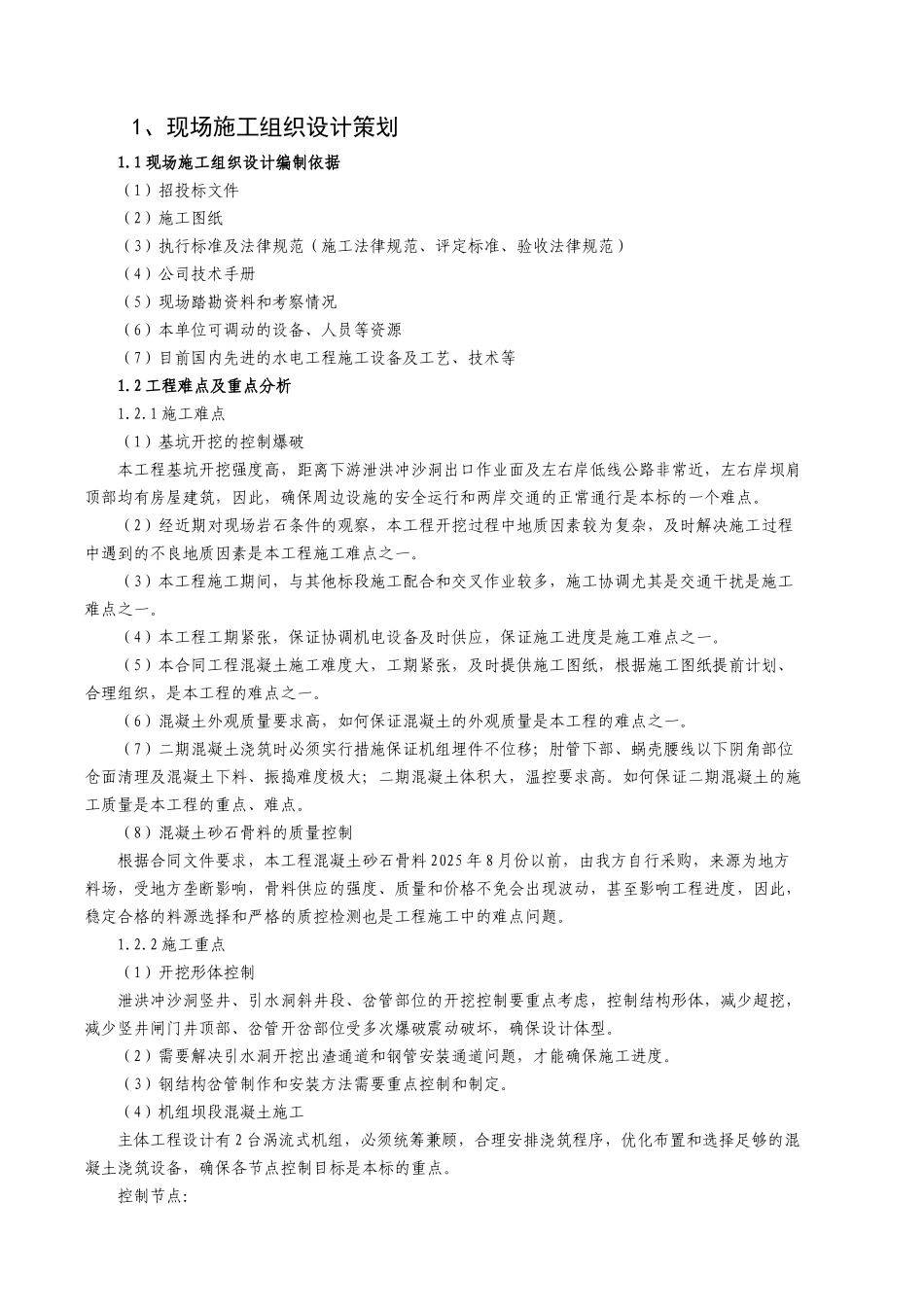

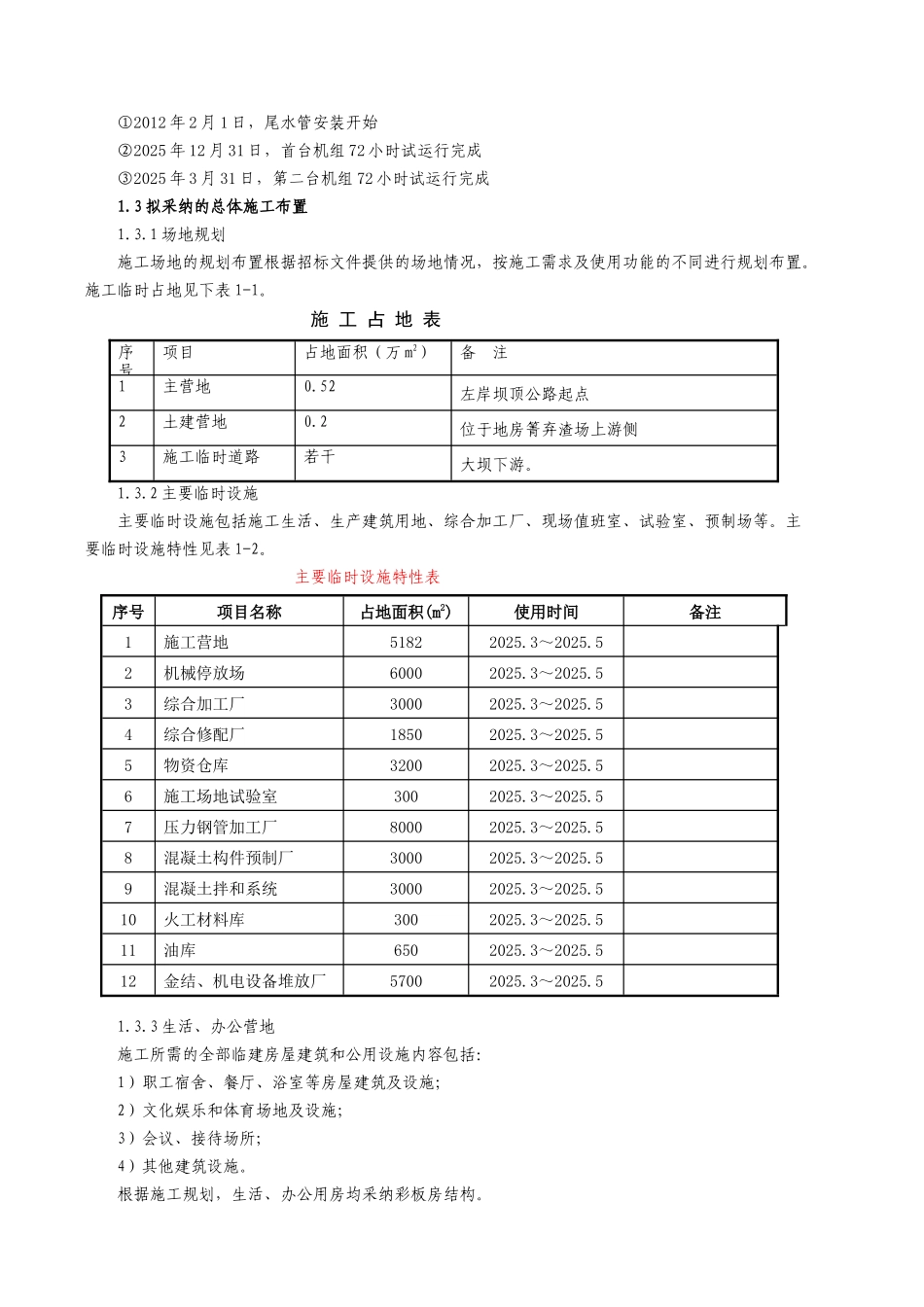

云南阿墨江普西桥水电站引水发电系统、泄洪冲沙洞土建及金属结构、机电设备安装工程(合同编号:PXQ/C-007)技术质量策划中国水利水电第十一工程局有限公司普西桥项目经理部二〇一一年四月技 术 质 量 策 划1、现场施工组织设计策划1
1 现场施工组织设计编制依据(1)招投标文件(2)施工图纸(3)执行标准及法律规范(施工法律规范、评定标准、验收法律规范)(4)公司技术手册(5)现场踏勘资料和考察情况(6)本单位可调动的设备、人员等资源(7)目前国内先进的水电工程施工设备及工艺、技术等1
2 工程难点及重点分析1
1 施工难点(1)基坑开挖的控制爆破本工程基坑开挖强度高,距离下游泄洪冲沙洞出口作业面及左右岸低线公路非常近,左右岸坝肩顶部均有房屋建筑,因此,确保周边设施的安全运行和两岸交通的正常通行是本标的一个难点
(2)经近期对现场岩石条件的观察,本工程开挖过程中地质因素较为复杂,及时解决施工过程中遇到的不良地质因素是本工程施工难点之一
(3)本工程施工期间,与其他标段施工配合和交叉作业较多,施工协调尤其是交通干扰是施工难点之一
(4)本工程工期紧张,保证协调机电设备及时供应,保证施工进度是施工难点之一
(5)本合同工程混凝土施工难度大,工期紧张,及时提供施工图纸,根据施工图纸提前计划、合理组织,是本工程的难点之一
(6)混凝土外观质量要求高,如何保证混凝土的外观质量是本工程的难点之一
(7)二期混凝土浇筑时必须实行措施保证机组埋件不位移;肘管下部、蜗壳腰线以下阴角部位仓面清理及混凝土下料、振捣难度极大;二期混凝土体积大,温控要求高
如何保证二期混凝土的施工质量是本工程的重点、难点
(8)混凝土砂石骨料的质量控制根据合同文件要求,本工程混凝土砂石骨料 2025 年 8 月份以前,由我方自行采购,来源为地方料场,受地方垄断影响,骨料供应的强度、质量和价格不免会出现波动,甚至
