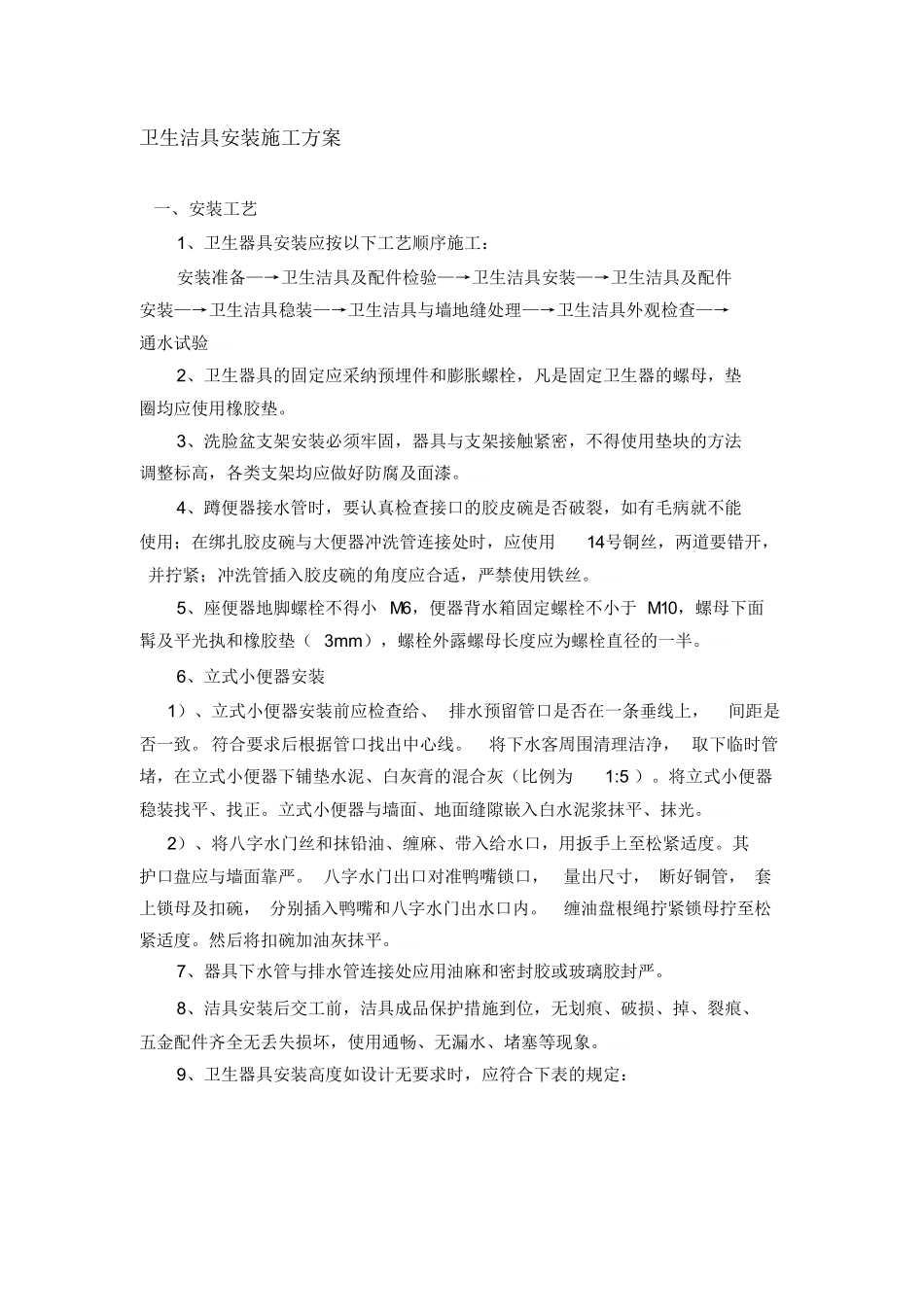

卫生洁具安装施工方案一、安装工艺1、卫生器具安装应按以下工艺顺序施工:安装准备—→卫生洁具及配件检验—→卫生洁具安装—→卫生洁具及配件安装—→卫生洁具稳装—→卫生洁具与墙地缝处理—→卫生洁具外观检查—→ 通水试验TvbhP。2、卫生器具的固定应采纳预埋件和膨胀螺栓,凡是固定卫生器的螺母,垫圈均应使用橡胶垫。3、洗脸盆支架安装必须牢固,器具与支架接触紧密,不得使用垫块的方法调整标高,各类支架均应做好防腐及面漆。PI2Cy。4、蹲便器接水管时,要认真检查接口的胶皮碗是否破裂,如有毛病就不能使用;在绑扎胶皮碗与大便器冲洗管连接处时,应使用14号铜丝,两道要错开, 并拧紧;冲洗管插入胶皮碗的角度应合适,严禁使用铁丝。LZEfo。5、座便器地脚螺栓不得小 M6,便器背水箱固定螺栓不小于 M10,螺母下面髯及平光执和橡胶垫( 3mm),螺栓外露螺母长度应为螺栓直径的一半。mGDxd。6、立式小便器安装1)、立式小便器安装前应检查给、 排水预留管口是否在一条垂线上,间距是否一致。 符合要求后根据管口找出中心线。将下水客周围清理洁净, 取下临时管堵,在立式小便器下铺垫水泥、白灰膏的混合灰(比例为1:5 )。将立式小便器稳装找平、找正。立式小便器与墙面、地面缝隙嵌入白水泥浆抹平、抹光。79CAM。2)、将八字水门丝和抹铅油、缠麻、带入给水口,用扳手上至松紧适度。其 护口盘应与墙面靠严。 八字水门出口对准鸭嘴锁口,量出尺寸, 断好铜管, 套上锁母及扣碗, 分别插入鸭嘴和八字水门出水口内。缠油盘根绳拧紧锁母拧至松紧适度。然后将扣碗加油灰抹平。TOcnK。7、器具下水管与排水管连接处应用油麻和密封胶或玻璃胶封严。8、洁具安装后交工前,洁具成品保护措施到位,无划痕、破损、掉、裂痕、五金配件齐全无丢失损坏,使用通畅、无漏水、堵塞等现象。fpdXN。9、卫生器具安装高度如设计无要求时,应符合下表的规定:卫生器具的安装高度项卫生器具名称次安装高备注度( mm)1污水盆(池)架空式800落地式5002洗涤盆(池)800自地面至器具上边缘3洗脸盆、洗手盆(有塞、无塞)8004盥洗台8005蹲式大高水箱1800自台阶面至高水箱底便器低水箱900自台阶面至低水箱底6坐式大高水箱1800自地面至高水箱底便器7坐式大低水外露排水管510自地面至低水箱底便器箱式470虹吸喷射式8小便器挂式600自地面至下边缘9化验盆800自地面至器具上边缘10、卫生器具给水配件的安装高度,如设计无要求时应符合下表的规定:卫生器具给...
