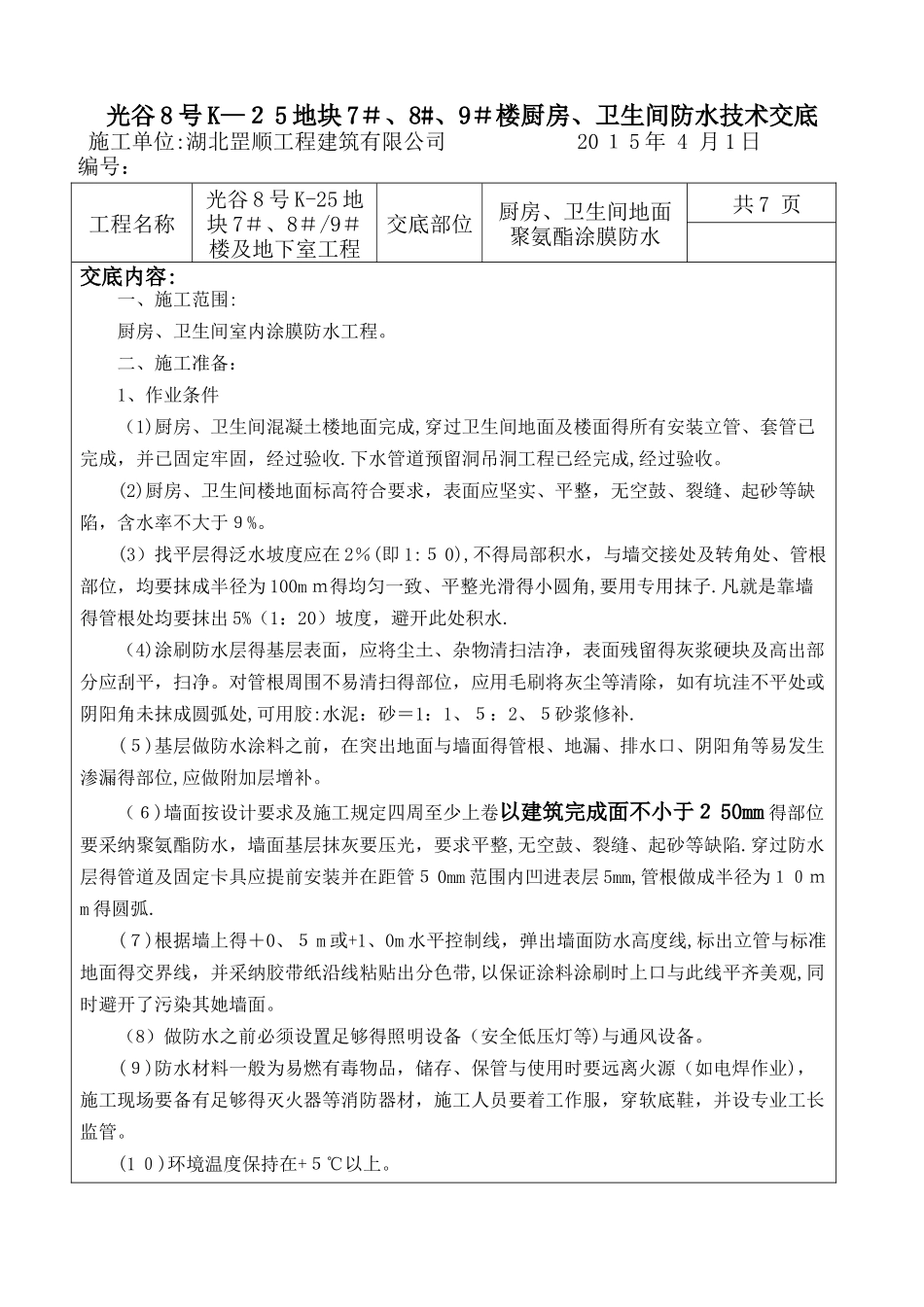

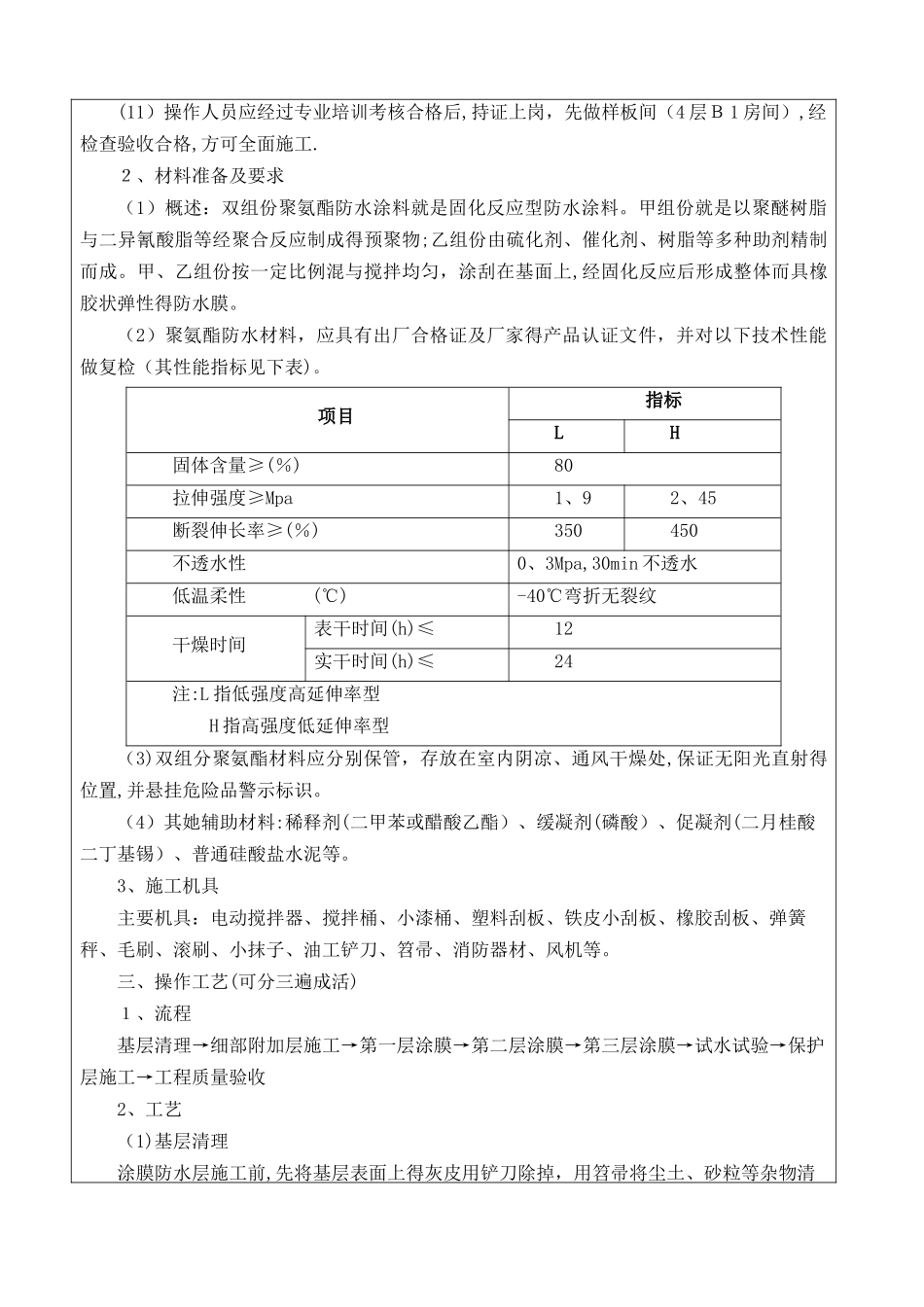

光谷 8 号 K—2 5 地块 7#、8#、9#楼厨房、卫生间防水技术交底施工单位:湖北罡顺工程建筑有限公司 20 1 5 年 4 月 1 日 编号:工程名称光谷 8 号 K-25 地块 7#、8#/9#楼及地下室工程交底部位厨房、卫生间地面聚氨酯涂膜防水 共 7 页交底内容:一、施工范围:厨房、卫生间室内涂膜防水工程
二、施工准备:1、作业条件(1)厨房、卫生间混凝土楼地面完成,穿过卫生间地面及楼面得所有安装立管、套管已完成,并已固定牢固,经过验收
下水管道预留洞吊洞工程已经完成,经过验收
(2)厨房、卫生间楼地面标高符合要求,表面应坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%
(3)找平层得泛水坡度应在 2%(即 1:5 0),不得局部积水,与墙交接处及转角处、管根部位,均要抹成半径为 100m m得均匀一致、平整光滑得小圆角,要用专用抹子
凡就是靠墙得管根处均要抹出 5%(1:20)坡度,避开此处积水
(4)涂刷防水层得基层表面,应将尘土、杂物清扫洁净,表面残留得灰浆硬块及高出部分应刮平,扫净
对管根周围不易清扫得部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处,可用胶:水泥:砂=1:1、5:2、5砂浆修补
(5)基层做防水涂料之前,在突出地面与墙面得管根、地漏、排水口、阴阳角等易发生渗漏得部位,应做附加层增补
(6)墙面按设计要求及施工规定四周至少上卷以建筑完成面不小于2 50mm 得部位要采纳聚氨酯防水,墙面基层抹灰要压光,要求平整,无空鼓、裂缝、起砂等缺陷
穿过防水层得管道及固定卡具应提前安装并在距管5 0mm 范围内凹进表层 5mm,管根做成半径为10mm 得圆弧
(7)根据墙上得+0、5 m 或+1、0m 水平控制线,弹出墙面防水高度线,标出立管与标准地面得交界线,并采纳胶带纸沿线粘贴出分色带,以保证涂料涂刷时上口与此线平齐美观,同时
