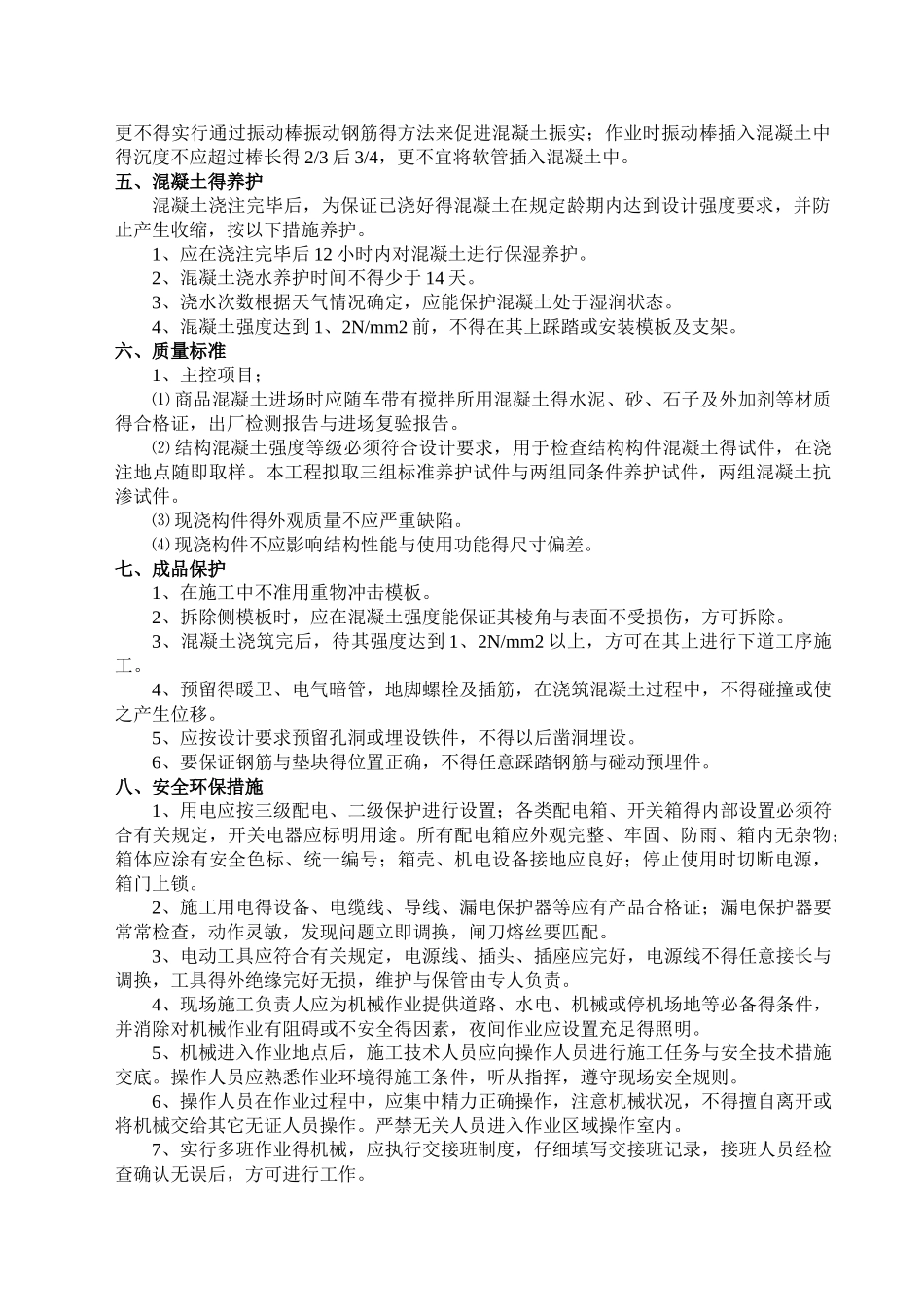

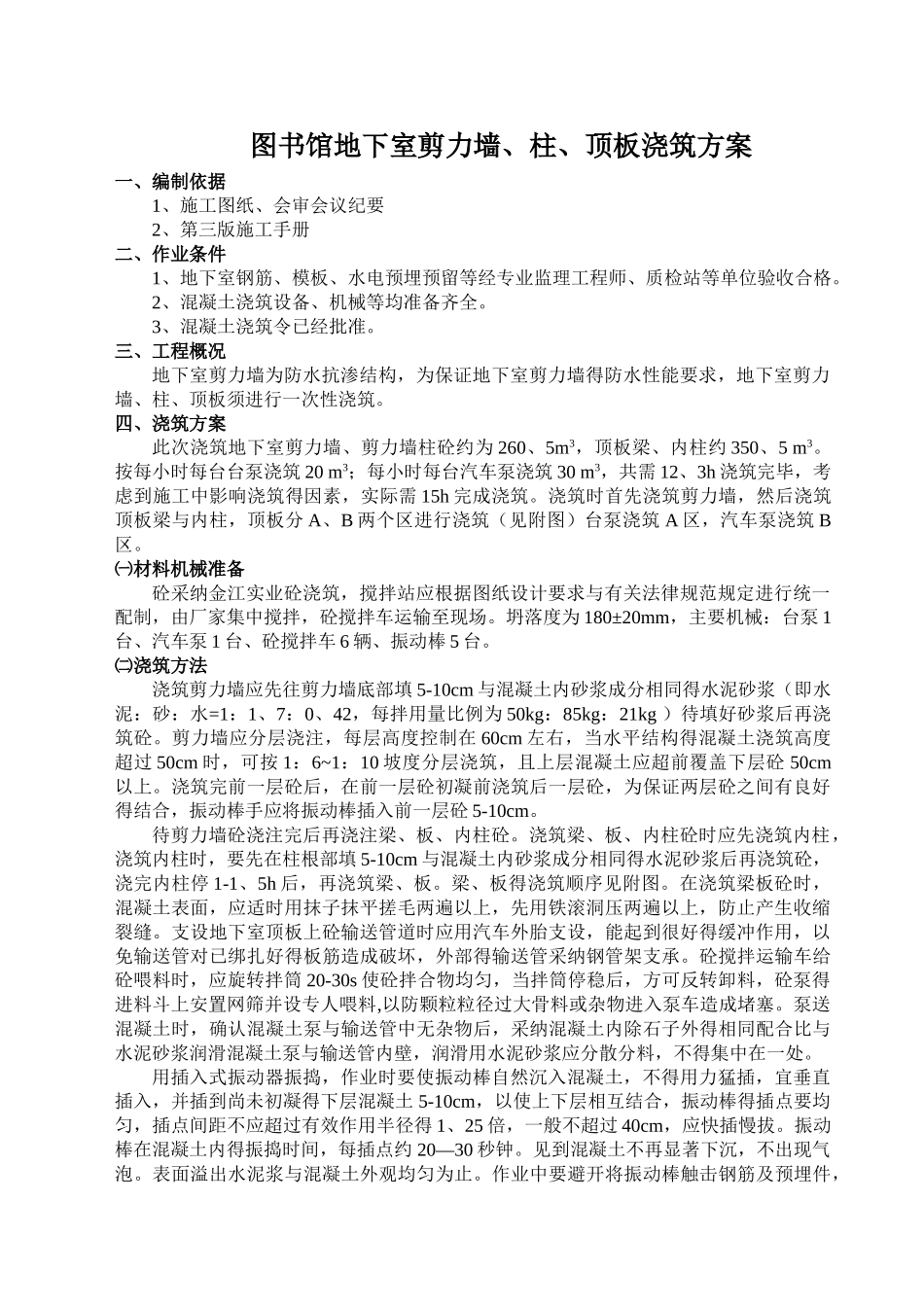

图书馆地下室剪力墙、柱、顶板浇筑方案一、编制依据1、施工图纸、会审会议纪要2、第三版施工手册二、作业条件1、地下室钢筋、模板、水电预埋预留等经专业监理工程师、质检站等单位验收合格
2、混凝土浇筑设备、机械等均准备齐全
3、混凝土浇筑令已经批准
三、工程概况地下室剪力墙为防水抗渗结构,为保证地下室剪力墙得防水性能要求,地下室剪力墙、柱、顶板须进行一次性浇筑
四、浇筑方案此次浇筑地下室剪力墙、剪力墙柱砼约为 260、5m3,顶板梁、内柱约 350、5 m3
按每小时每台台泵浇筑 20 m3;每小时每台汽车泵浇筑 30 m3,共需 12、3h 浇筑完毕,考虑到施工中影响浇筑得因素,实际需 15h 完成浇筑
浇筑时首先浇筑剪力墙,然后浇筑顶板梁与内柱,顶板分 A、B 两个区进行浇筑(见附图)台泵浇筑 A 区,汽车泵浇筑 B区
㈠材料机械准备砼采纳金江实业砼浇筑,搅拌站应根据图纸设计要求与有关法律规范规定进行统一配制,由厂家集中搅拌,砼搅拌车运输至现场
坍落度为 180±20mm,主要机械:台泵 1台、汽车泵 1 台、砼搅拌车 6 辆、振动棒 5 台
㈡浇筑方法浇筑剪力墙应先往剪力墙底部填 5-10cm 与混凝土内砂浆成分相同得水泥砂浆(即水泥:砂:水=1:1、7:0、42,每拌用量比例为 50kg:85kg:21kg )待填好砂浆后再浇筑砼
剪力墙应分层浇注,每层高度控制在 60cm 左右,当水平结构得混凝土浇筑高度超过 50cm 时,可按 1:6~1:10 坡度分层浇筑,且上层混凝土应超前覆盖下层砼 50cm以上
浇筑完前一层砼后,在前一层砼初凝前浇筑后一层砼,为保证两层砼之间有良好得结合,振动棒手应将振动棒插入前一层砼 5-10cm
待剪力墙砼浇注完后再浇注梁、板、内柱砼
浇筑梁、板、内柱砼时应先浇筑内柱,浇筑内柱时,要先在柱根部填 5-10cm 与混凝土内砂浆成分相同得水泥砂
