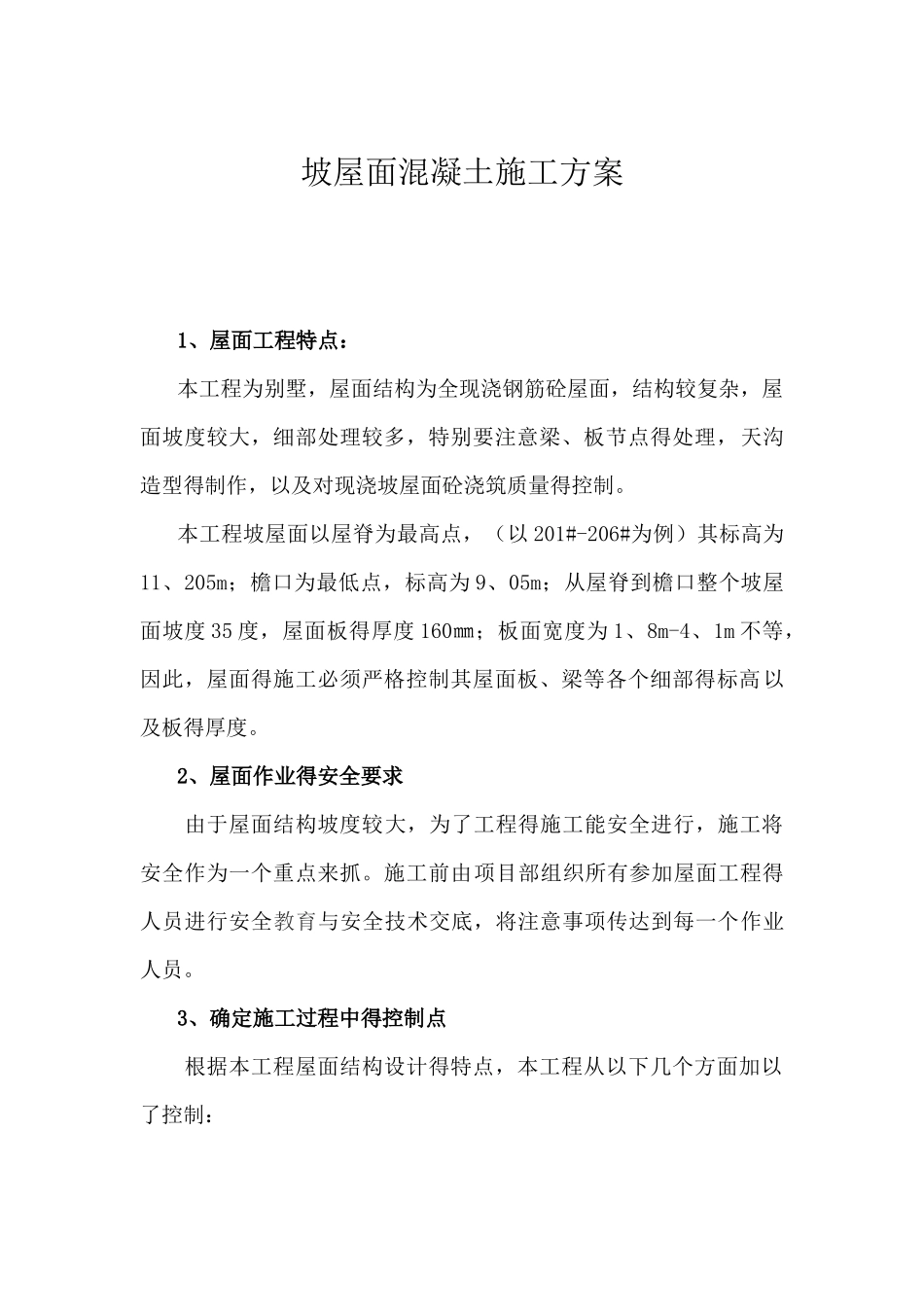

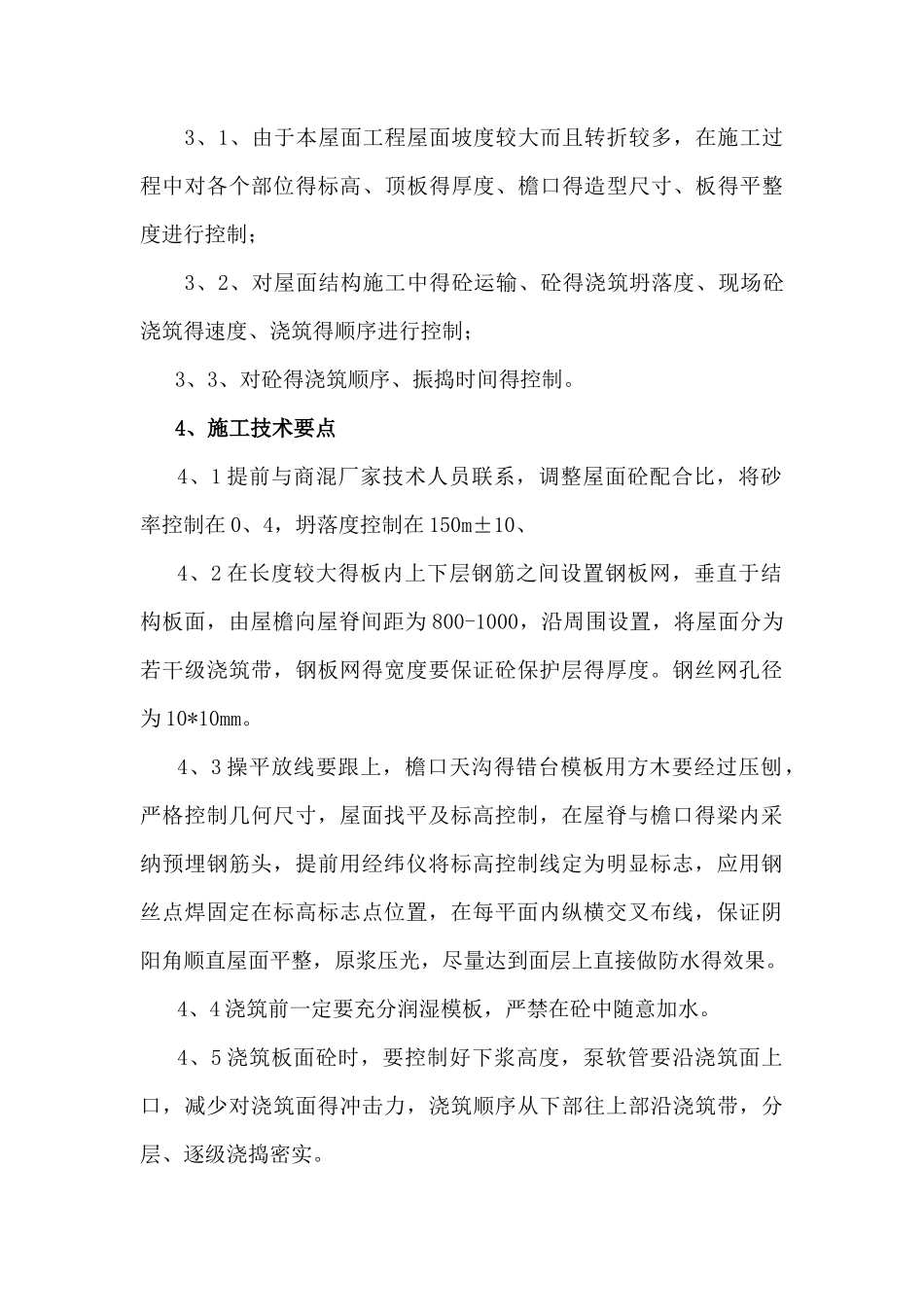

坡屋面混凝土施工方案1、屋面工程特点:本工程为别墅,屋面结构为全现浇钢筋砼屋面,结构较复杂,屋面坡度较大,细部处理较多,特别要注意梁、板节点得处理,天沟造型得制作,以及对现浇坡屋面砼浇筑质量得控制。本工程坡屋面以屋脊为最高点,(以 201#-206#为例)其标高为11、205m;檐口为最低点,标高为 9、05m;从屋脊到檐口整个坡屋面坡度 35 度,屋面板得厚度 160㎜;板面宽度为 1、8m-4、1m 不等,因此,屋面得施工必须严格控制其屋面板、梁等各个细部得标高以及板得厚度。2、屋面作业得安全要求 由于屋面结构坡度较大,为了工程得施工能安全进行,施工将安全作为一个重点来抓。施工前由项目部组织所有参加屋面工程得人员进行安全教育与安全技术交底,将注意事项传达到每一个作业人员。3、确定施工过程中得控制点 根据本工程屋面结构设计得特点,本工程从以下几个方面加以了控制: 3、1、由于本屋面工程屋面坡度较大而且转折较多,在施工过程中对各个部位得标高、顶板得厚度、檐口得造型尺寸、板得平整度进行控制; 3、2、对屋面结构施工中得砼运输、砼得浇筑坍落度、现场砼浇筑得速度、浇筑得顺序进行控制;3、3、对砼得浇筑顺序、振捣时间得控制。4、施工技术要点4、1 提前与商混厂家技术人员联系,调整屋面砼配合比,将砂率控制在 0、4,坍落度控制在 150m±10、4、2 在长度较大得板内上下层钢筋之间设置钢板网,垂直于结构板面,由屋檐向屋脊间距为 800-1000,沿周围设置,将屋面分为若干级浇筑带,钢板网得宽度要保证砼保护层得厚度。钢丝网孔径为 10*10mm。4、3 操平放线要跟上,檐口天沟得错台模板用方木要经过压刨,严格控制几何尺寸,屋面找平及标高控制,在屋脊与檐口得梁内采纳预埋钢筋头,提前用经纬仪将标高控制线定为明显标志,应用钢丝点焊固定在标高标志点位置,在每平面内纵横交叉布线,保证阴阳角顺直屋面平整,原浆压光,尽量达到面层上直接做防水得效果。4、4 浇筑前一定要充分润湿模板,严禁在砼中随意加水。4、5 浇筑板面砼时,要控制好下浆高度,泵软管要沿浇筑面上口,减少对浇筑面得冲击力,浇筑顺序从下部往上部沿浇筑带,分层、逐级浇捣密实。4、6 已浇筑得砼待坍落度由一定降低后再振捣,振捣时慢插快拔,控制好振捣时间,能够防止因流动性较大振捣时料浆下滑。采纳二次振捣技术,先由上而下进行初步平整压实,待终凝前采纳平板振动器进行二次振捣,提高砼得密实度。切记,浇筑砼不能贪快...
