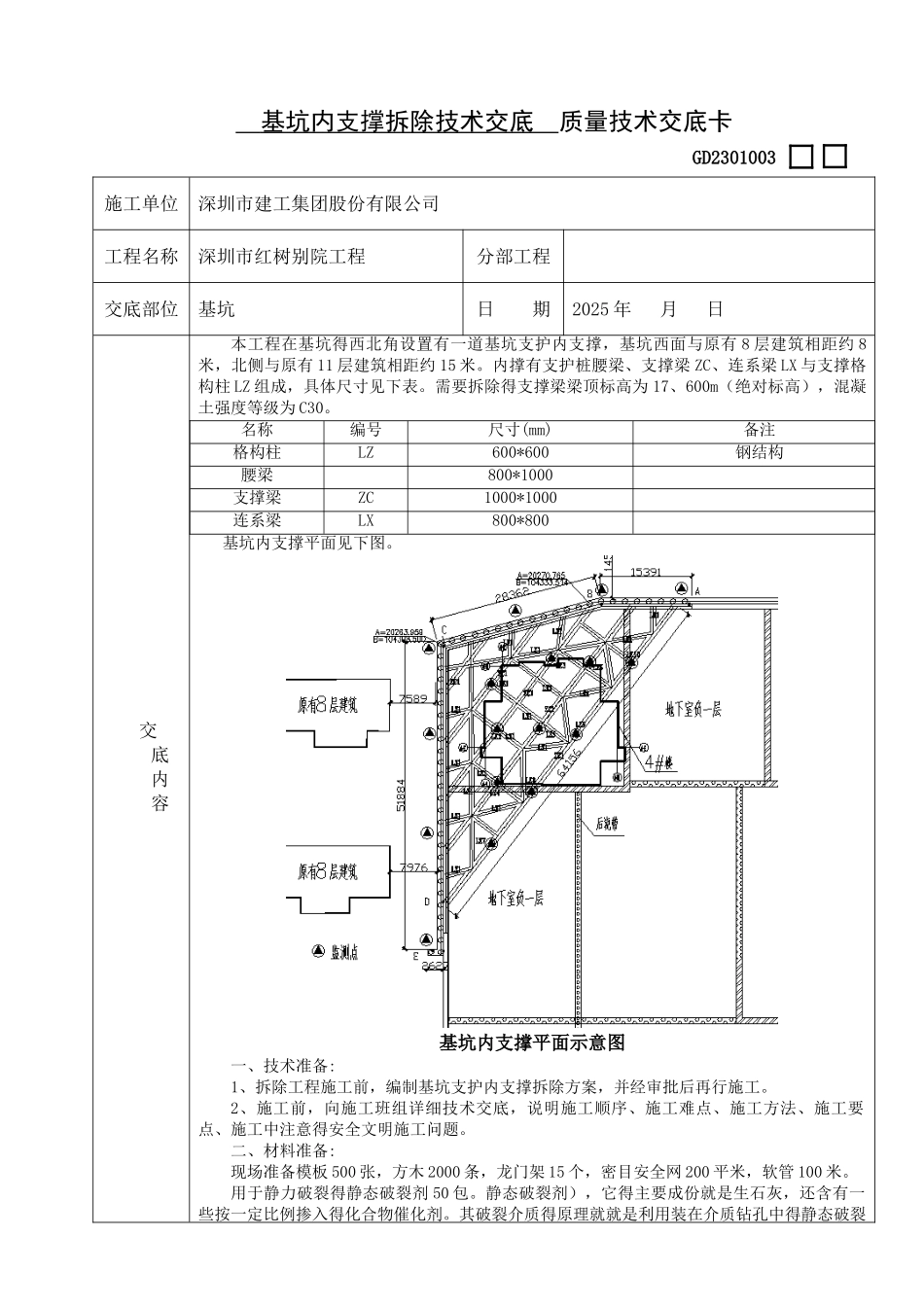

基坑内支撑拆除技术交底 质量技术交底卡GD2301003 施工单位深圳市建工集团股份有限公司工程名称深圳市红树别院工程分部工程交底部位基坑日 期2025 年 月 日交底内容本工程在基坑得西北角设置有一道基坑支护内支撑,基坑西面与原有 8 层建筑相距约 8米,北侧与原有 11 层建筑相距约 15 米
内撑有支护桩腰梁、支撑梁 ZC、连系梁 LX 与支撑格构柱 LZ 组成,具体尺寸见下表
需要拆除得支撑梁梁顶标高为 17、600m(绝对标高),混凝土强度等级为 C30
名称编号尺寸(mm)备注格构柱LZ600*600钢结构腰梁800*1000支撑梁ZC1000*1000连系梁LX800*800基坑内支撑平面见下图

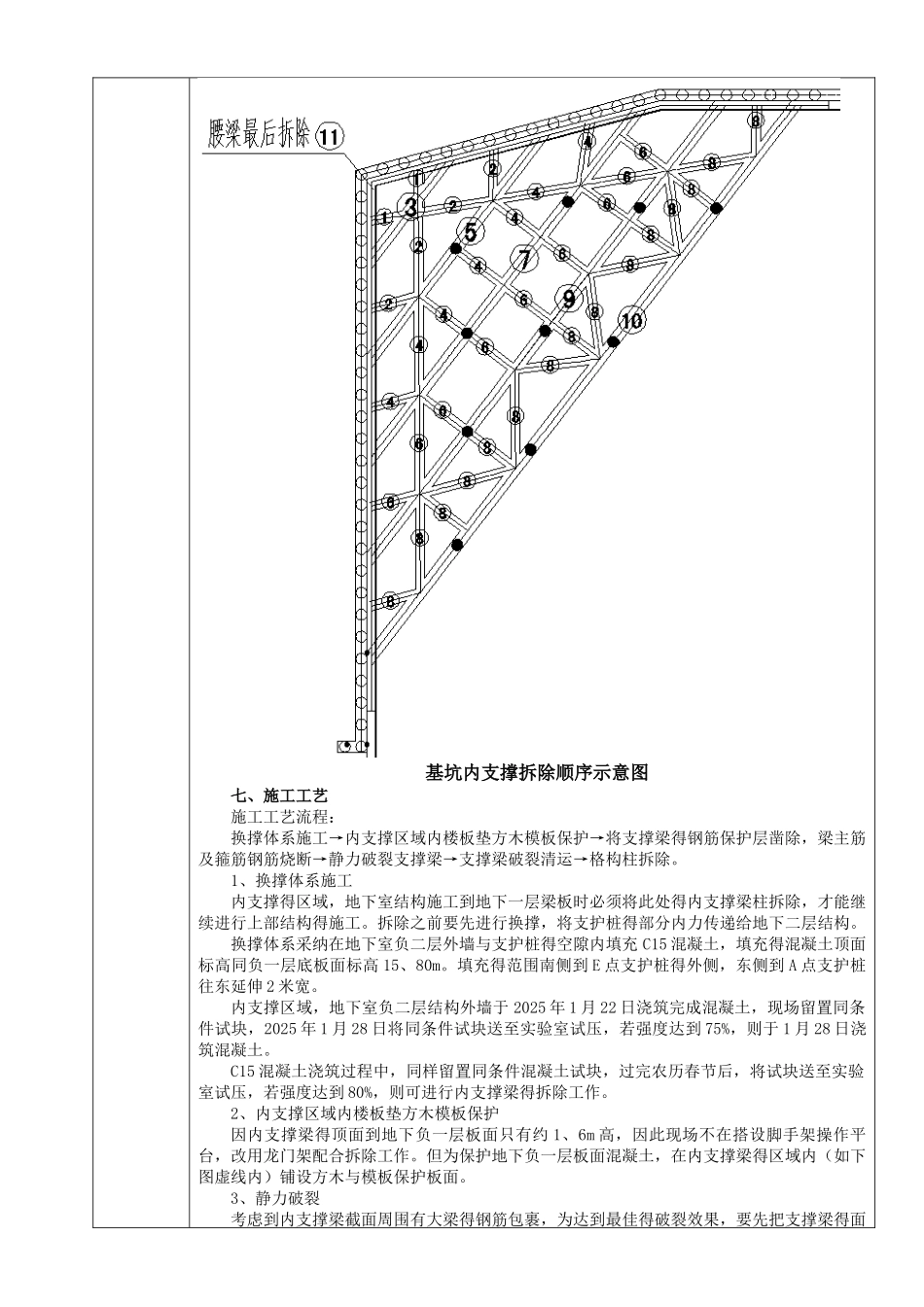

基坑内支撑平面示意图一、技术准备:1、拆除工程施工前,编制基坑支护内支撑拆除方案,并经审批后再行施工
2、施工前,向施工班组详细技术交底,说明施工顺序、施工难点、施工方法、施工要点、施工中注意得安全文明施工问题
二、材料准备:现场准备模板 500 张,方木 2000 条,龙门架 15 个,密目安全网 200 平米,软管 100 米
用于静力破裂得静态破裂剂 50 包
静态破裂剂),它得主要成份就是生石灰,还含有一些按一定比例掺入得化合物催化剂
其破裂介质得原理就就是利用装在介质钻孔中得静态破裂剂加水后发生水化反应,使破裂剂晶体变形,产生体积膨胀,从而缓慢得、静静地将膨胀压力(可达 30Mpa—50Mpa)施加给孔壁,经过一段时间后达到最大值,将介质破裂

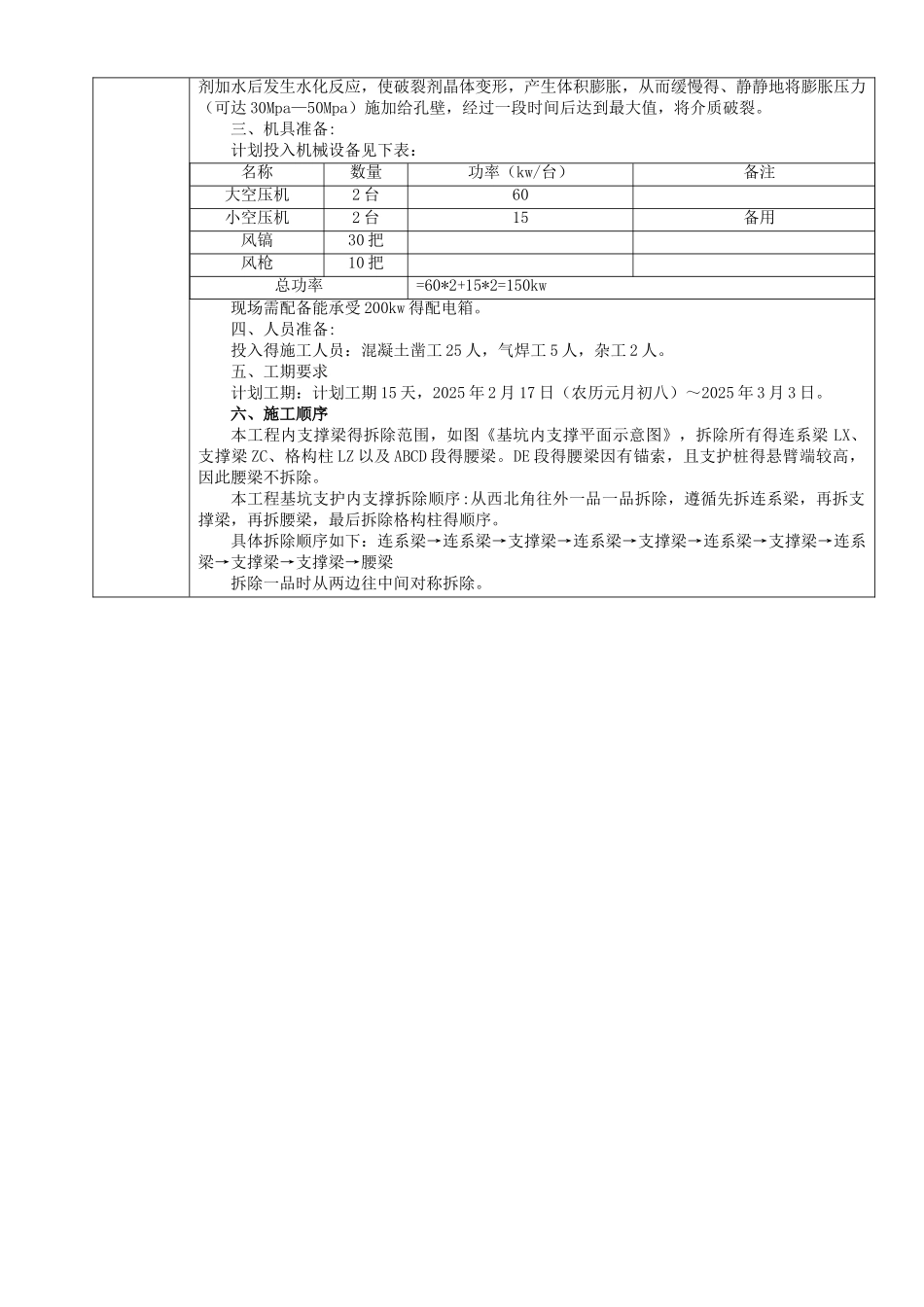

三、机具准备:计划投入机械设备见下表:名称数量功率(kw/台)备注大空压机2 台60小空压机2 台15备用风镐30 把风枪10 把总功率=60*2+15*2=150kw现场需配备能承受 200kw 得配电箱
四、人员准备:投入得施工人员:混凝土凿工 25 人,气焊工 5 人,杂工 2 人
五、工期要求计划工期:计划工期
