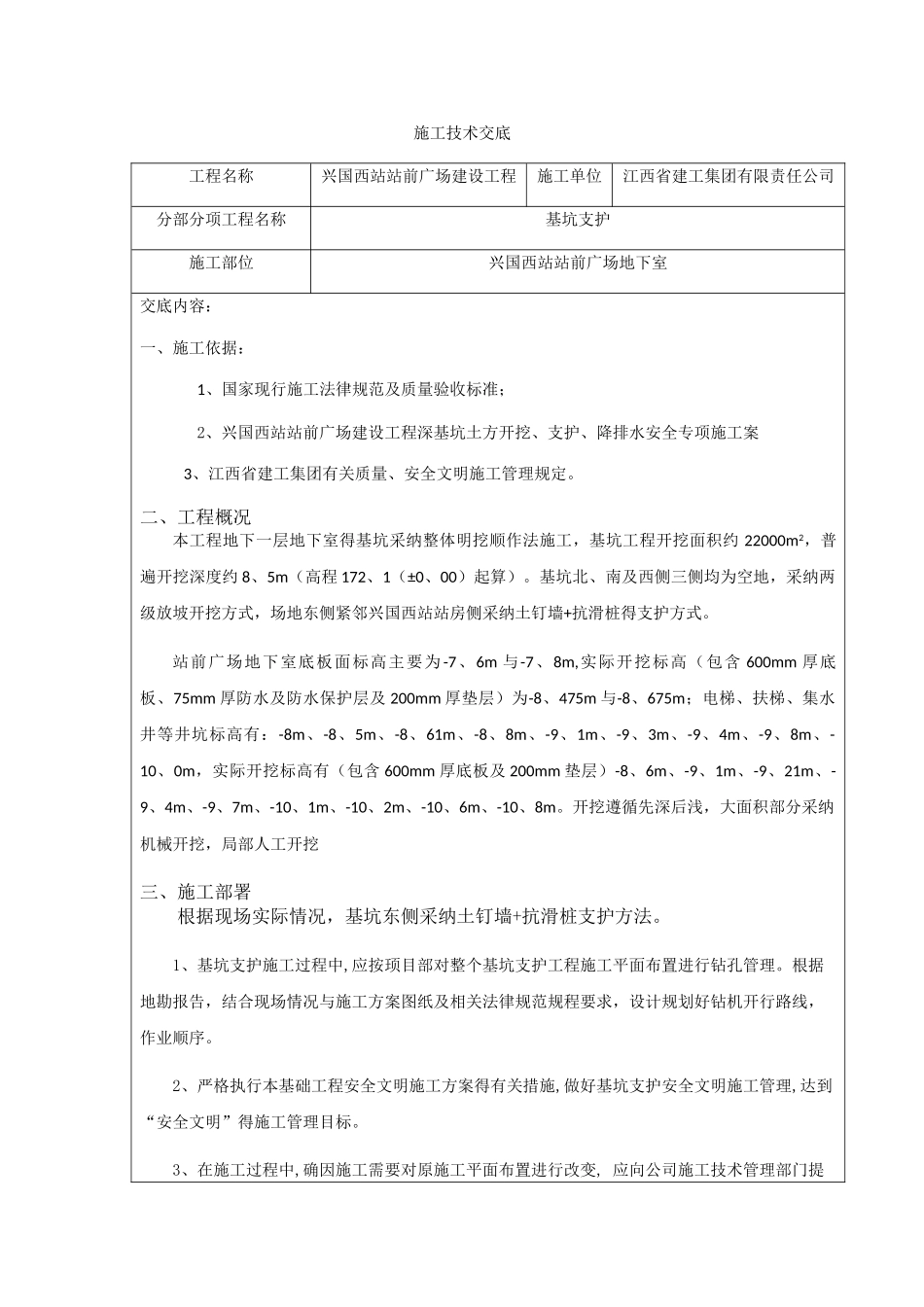

施工技术交底工程名称兴国西站站前广场建设工程施工单位江西省建工集团有限责任公司分部分项工程名称基坑支护施工部位兴国西站站前广场地下室交底内容:一、施工依据:1、国家现行施工法律规范及质量验收标准;2、兴国西站站前广场建设工程深基坑土方开挖、支护、降排水安全专项施工案 3、江西省建工集团有关质量、安全文明施工管理规定。二、工程概况本工程地下一层地下室得基坑采纳整体明挖顺作法施工,基坑工程开挖面积约 22000m2,普遍开挖深度约 8、5m(高程 172、1(±0、00)起算)。基坑北、南及西侧三侧均为空地,采纳两级放坡开挖方式,场地东侧紧邻兴国西站站房侧采纳土钉墙+抗滑桩得支护方式。站前广场地下室底板面标高主要为 -7、6m 与-7、8m,实际开挖标高(包含 600mm 厚底板、75mm 厚防水及防水保护层及 200mm 厚垫层)为-8、475m 与-8、675m;电梯、扶梯、集水井等井坑标高有:-8m、-8、5m、-8、61m、-8、8m、-9、1m、-9、3m、-9、4m、-9、8m、-10、0m,实际开挖标高有(包含 600mm 厚底板及 200mm 垫层)-8、6m、-9、1m、-9、21m、-9、4m、-9、7m、-10、1m、-10、2m、-10、6m、-10、8m。开挖遵循先深后浅,大面积部分采纳机械开挖,局部人工开挖三、施工部署根据现场实际情况,基坑东侧采纳土钉墙+抗滑桩支护方法。1、基坑支护施工过程中,应按顼目部对整个基坑支护工程施工平面布置进行钻孔管理。根据地勘报告,结合现场情况与施工方案图纸及相关法律规范规程要求,设计规划好钻机开行路线,作业顺序。2、严格执行本基础工程安全文明施工方案得有关措施,做好基坑支护安全文明施工管理,达到“安全文明”得施工管理目标。3、在施工过程中,确因施工需要对原施工平面布置进行改变, 应向公司施工技术管理部门提出书面申请,经审批后实施。机械成孔灌注桩施工 1、工艺流程钻孔机就位→ 钻孔→ 注泥浆→下套管→继续钻孔→排渣→清孔→吊放钢筋笼→射水清底→插入混凝土导管→浇筑混凝土→拔出导管→插桩顶钢筋根据工序原理各道工序分工明确,责任到位,逐序检查,上道工序验收合格后方可进行下一道工序施工。(1)钻孔机就位:钻孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻孔深度,应在机架上或机管上作出控制得标尺,以便在施工中进行观测、记录。(2)钻孔及注泥浆:调直机架挺杆,对好桩位(用对位圈),开动机器钻进,出土,达到一定深度(视土质与地下水情况)停钻,孔内注入事先调制好得泥浆,...
