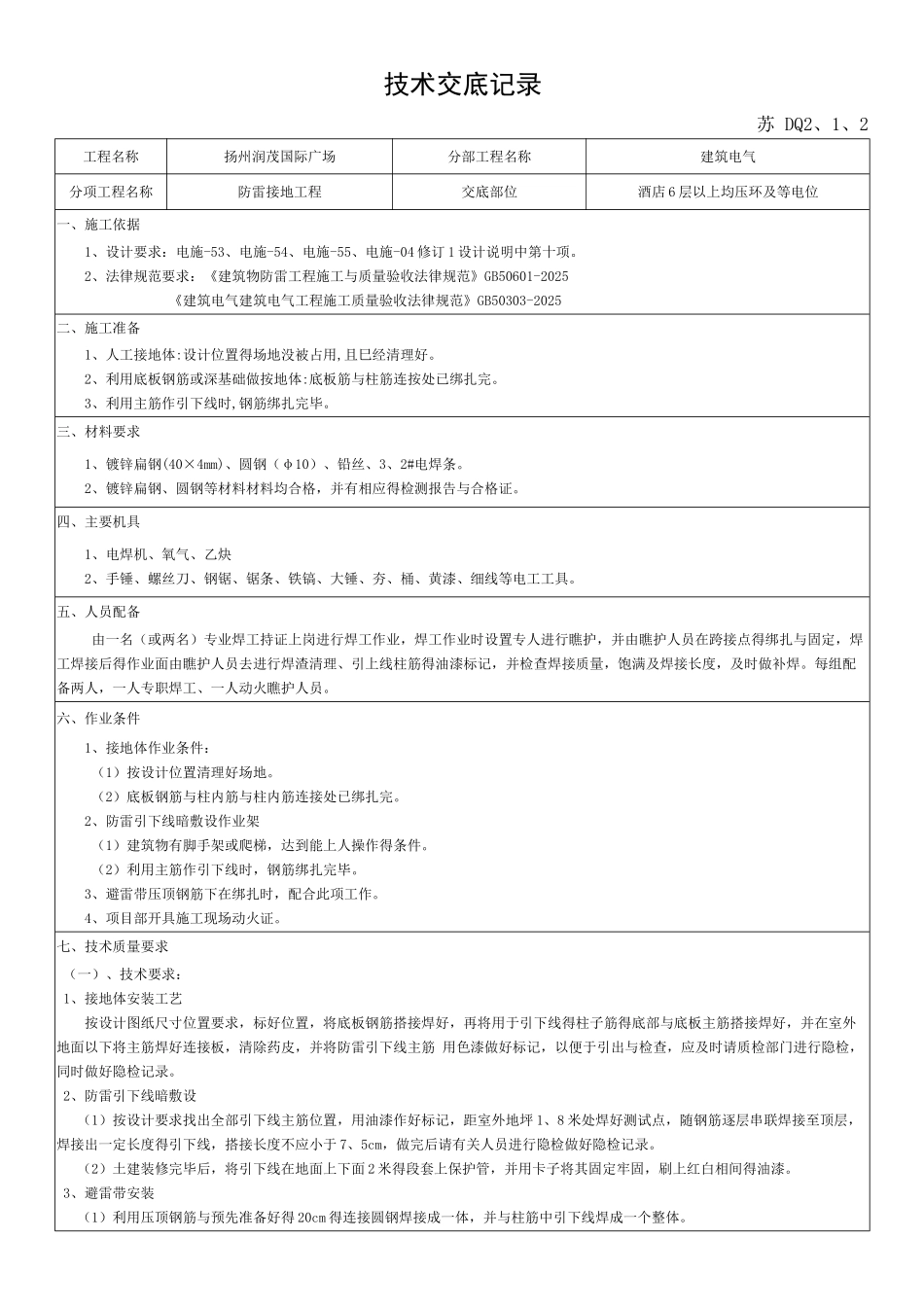

技术交底记录苏 DQ2、1、2 工程名称扬州润茂国际广场分部工程名称建筑电气分项工程名称防雷接地工程交底部位酒店 6 层以上均压环及等电位一、施工依据 1、设计要求:电施-53、电施-54、电施-55、电施-04 修订 1 设计说明中第十项
2、法律规范要求:《建筑物防雷工程施工与质量验收法律规范》GB50601-2025 《建筑电气建筑电气工程施工质量验收法律规范》GB50303-2025二、施工准备 1、人工接地体:设计位置得场地没被占用,且巳经清理好
2、利用底板钢筋或深基础做按地体:底板筋与柱筋连按处已绑扎完
3、利用主筋作引下线时,钢筋绑扎完毕

三、材料要求 1、镀锌扁钢(40×4mm)、圆钢(φ10)、铅丝、3、2#电焊条
2、镀锌扁钢、圆钢等材料材料均合格,并有相应得检测报告与合格证
四、主要机具1、电焊机、氧气、乙炔2、手锤、螺丝刀、钢锯、锯条、铁镐、大锤、夯、桶、黄漆、细线等电工工具
五、人员配备 由一名(或两名)专业焊工持证上岗进行焊工作业,焊工作业时设置专人进行瞧护,并由瞧护人员在跨接点得绑扎与固定,焊工焊接后得作业面由瞧护人员去进行焊渣清理、引上线柱筋得油漆标记,并检查焊接质量,饱满及焊接长度,及时做补焊

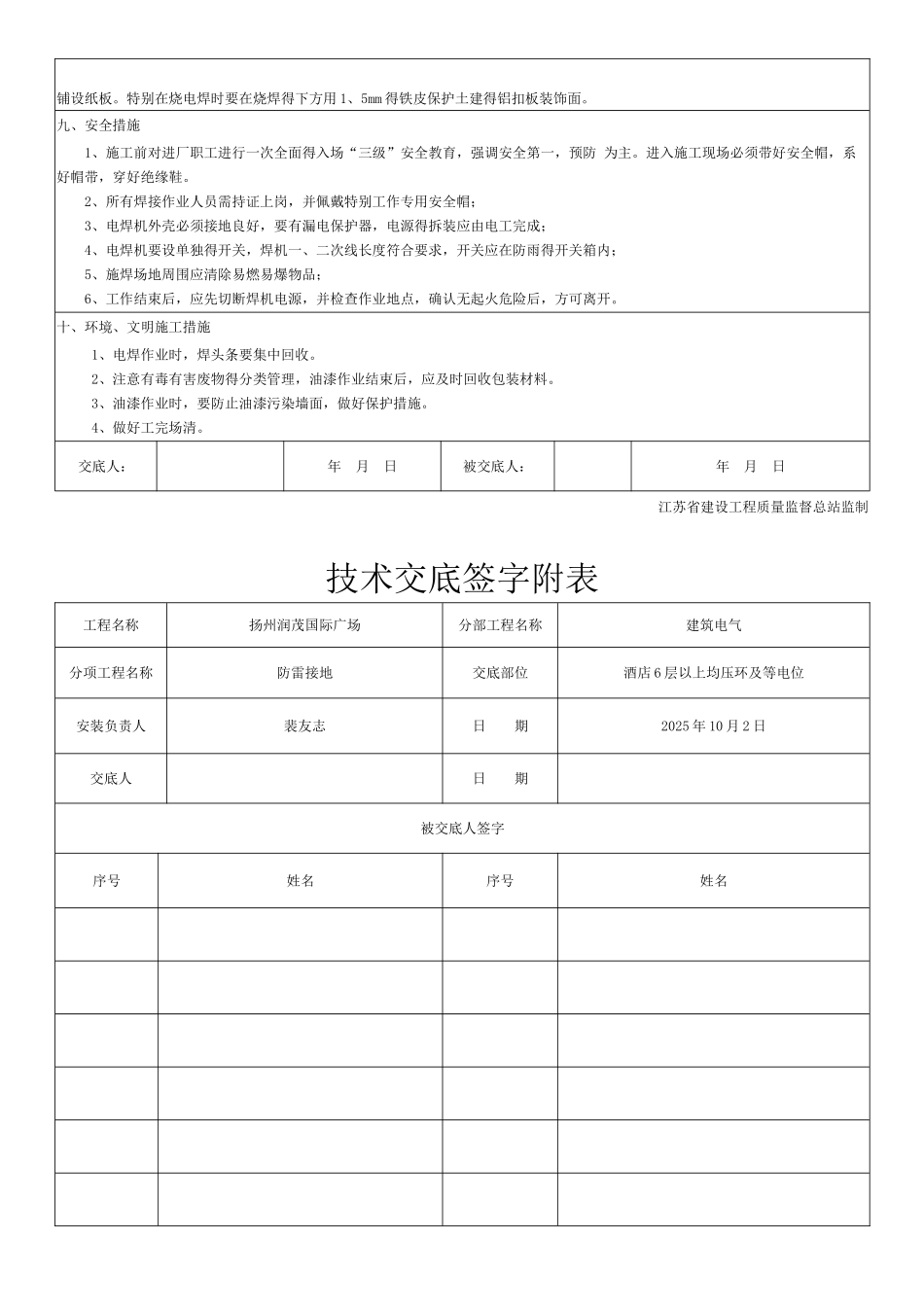

每组配备两人,一人专职焊工、一人动火瞧护人员
六、作业条件1、接地体作业条件: (1)按设计位置清理好场地
(2)底板钢筋与柱内筋与柱内筋连接处已绑扎完
2、防雷引下线暗敷设作业架 (1)建筑物有脚手架或爬梯,达到能上人操作得条件
(2)利用主筋作引下线时,钢筋绑扎完毕
3、避雷带压顶钢筋下在绑扎时,配合此项工作
4、项目部开具施工现场动火证
七、技术质量要求 (一)、技术要求: 1、接地体安装工艺 按设计图纸尺寸位置要求,标好位置,将底板钢筋搭接焊好,再将用于引下线得柱子筋得底部与底板主筋搭接焊好,并在室外地面以下将主筋焊好连接
