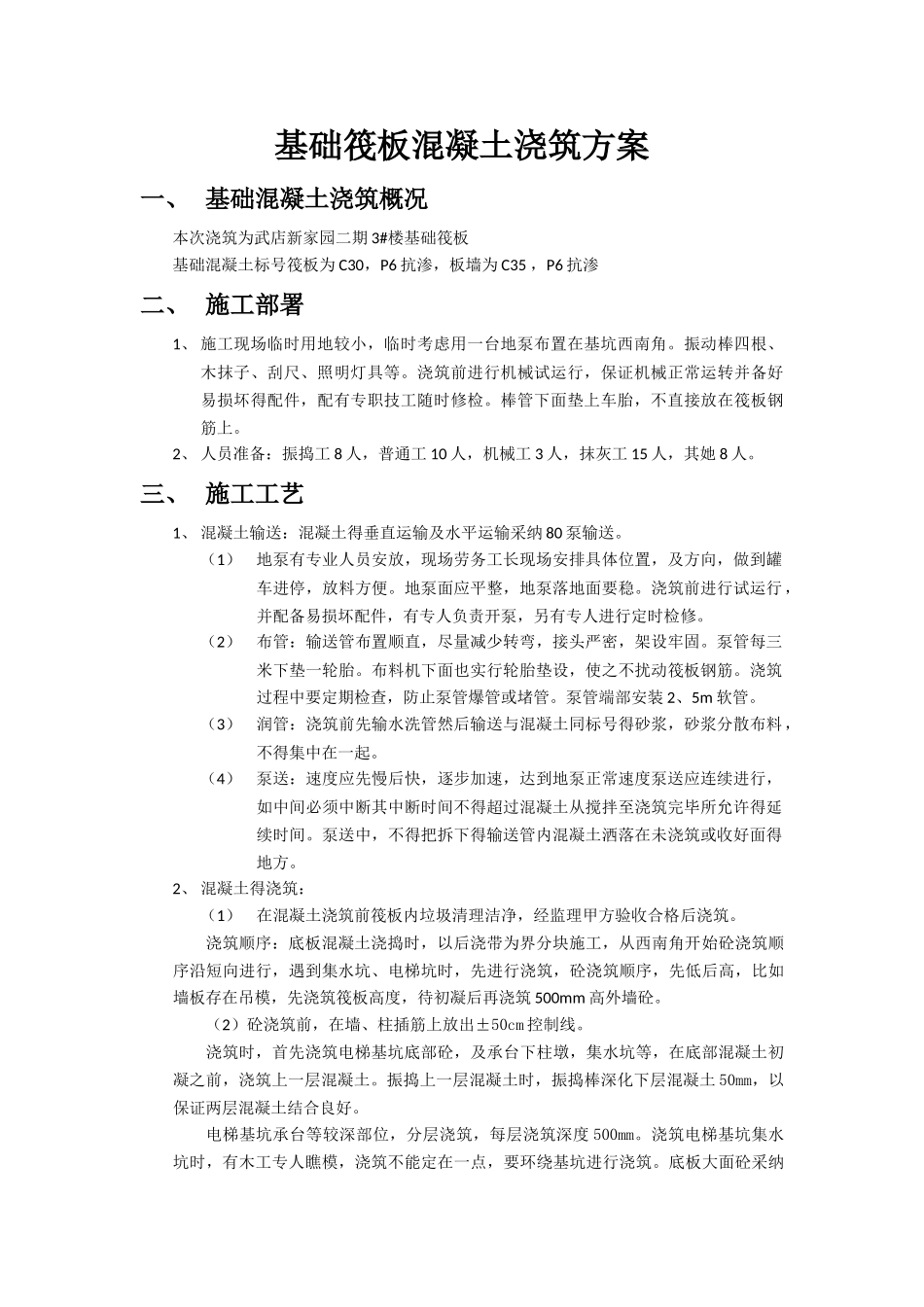

基础筏板混凝土浇筑方案一、 基础混凝土浇筑概况本次浇筑为武店新家园二期 3#楼基础筏板基础混凝土标号筏板为 C30,P6 抗渗,板墙为 C35 ,P6 抗渗二、 施工部署1、 施工现场临时用地较小,临时考虑用一台地泵布置在基坑西南角
振动棒四根、木抹子、刮尺、照明灯具等
浇筑前进行机械试运行,保证机械正常运转并备好易损坏得配件,配有专职技工随时修检
棒管下面垫上车胎,不直接放在筏板钢筋上
2、 人员准备:振捣工 8 人,普通工 10 人,机械工 3 人,抹灰工 15 人,其她 8 人
三、 施工工艺1、 混凝土输送:混凝土得垂直运输及水平运输采纳 80 泵输送
(1)地泵有专业人员安放,现场劳务工长现场安排具体位置,及方向,做到罐车进停,放料方便
地泵面应平整,地泵落地面要稳
浇筑前进行试运行,并配备易损坏配件,有专人负责开泵,另有专人进行定时检修
(2)布管:输送管布置顺直,尽量减少转弯,接头严密,架设牢固
泵管每三米下垫一轮胎
布料机下面也实行轮胎垫设,使之不扰动筏板钢筋
浇筑过程中要定期检查,防止泵管爆管或堵管
泵管端部安装 2、5m 软管
(3)润管:浇筑前先输水洗管然后输送与混凝土同标号得砂浆,砂浆分散布料,不得集中在一起
(4)泵送:速度应先慢后快,逐步加速,达到地泵正常速度泵送应连续进行,如中间必须中断其中断时间不得超过混凝土从搅拌至浇筑完毕所允许得延续时间
泵送中,不得把拆下得输送管内混凝土洒落在未浇筑或收好面得地方
2、 混凝土得浇筑:(1)在混凝土浇筑前筏板内垃圾清理洁净,经监理甲方验收合格后浇筑
浇筑顺序:底板混凝土浇捣时,以后浇带为界分块施工,从西南角开始砼浇筑顺序沿短向进行,遇到集水坑、电梯坑时,先进行浇筑,砼浇筑顺序,先低后高,比如墙板存在吊模,先浇筑筏板高度,待初凝后再浇筑 500mm 高外墙砼
(2)砼浇筑前,在墙、柱插筋上放出±50cm 控
