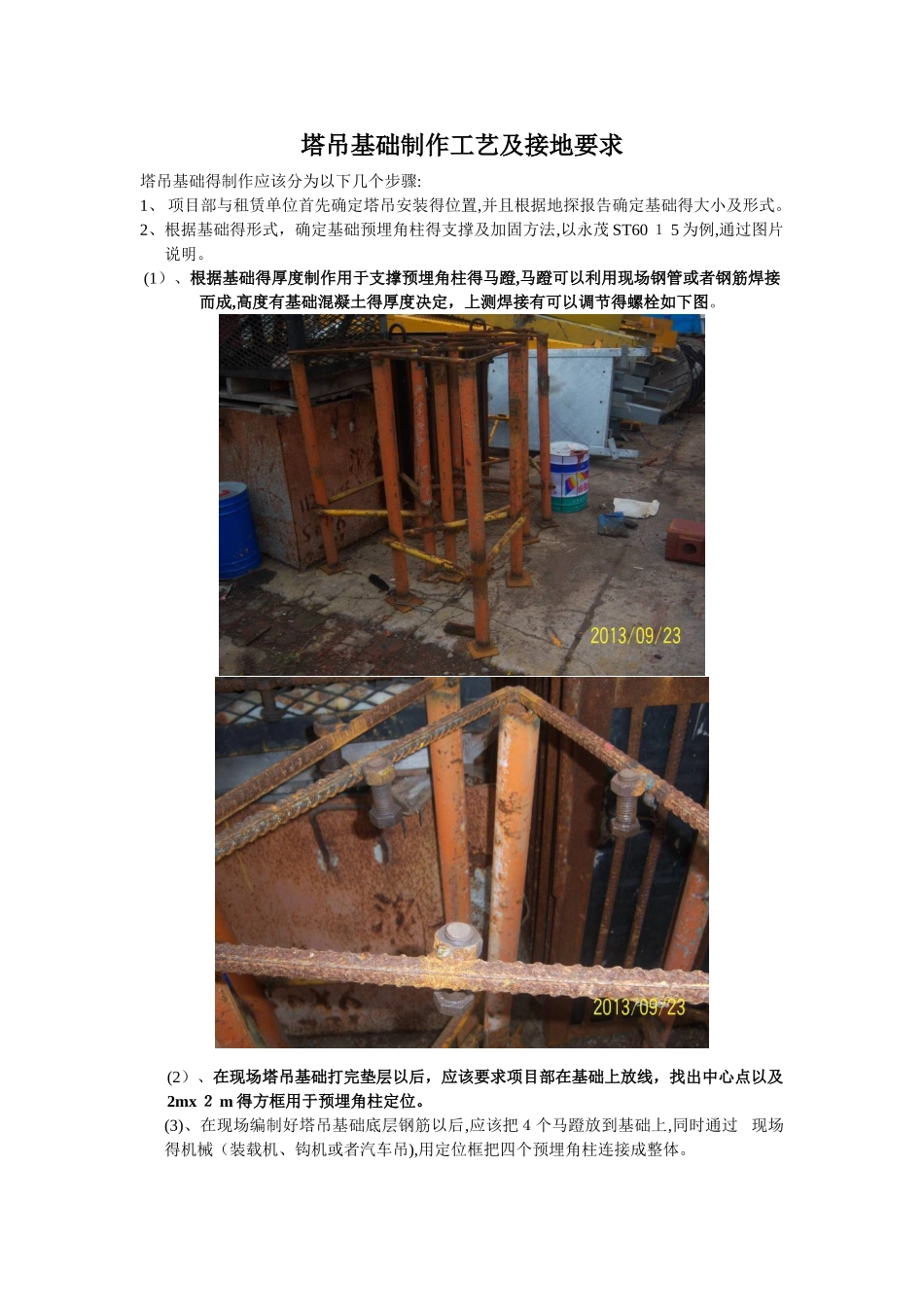

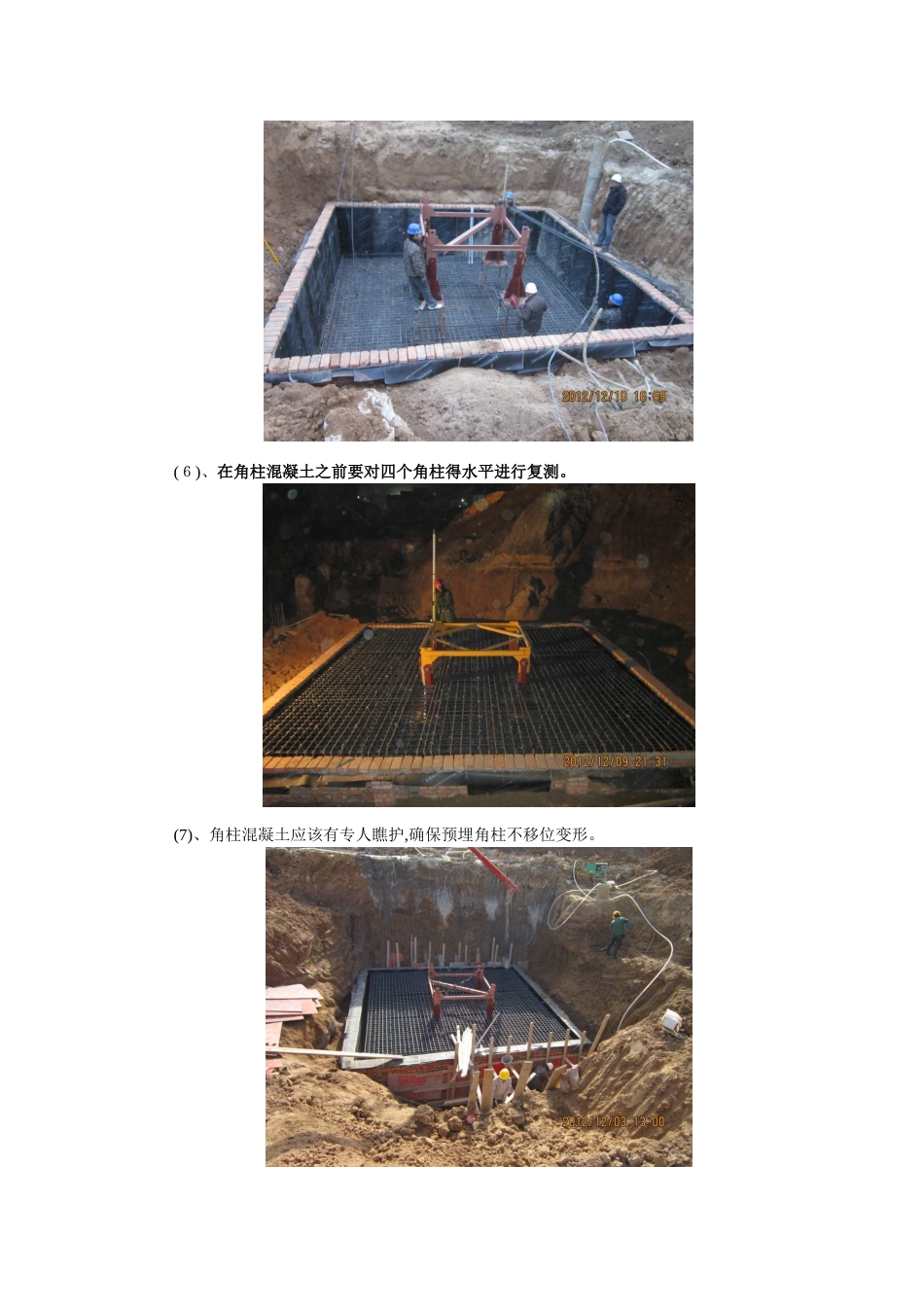

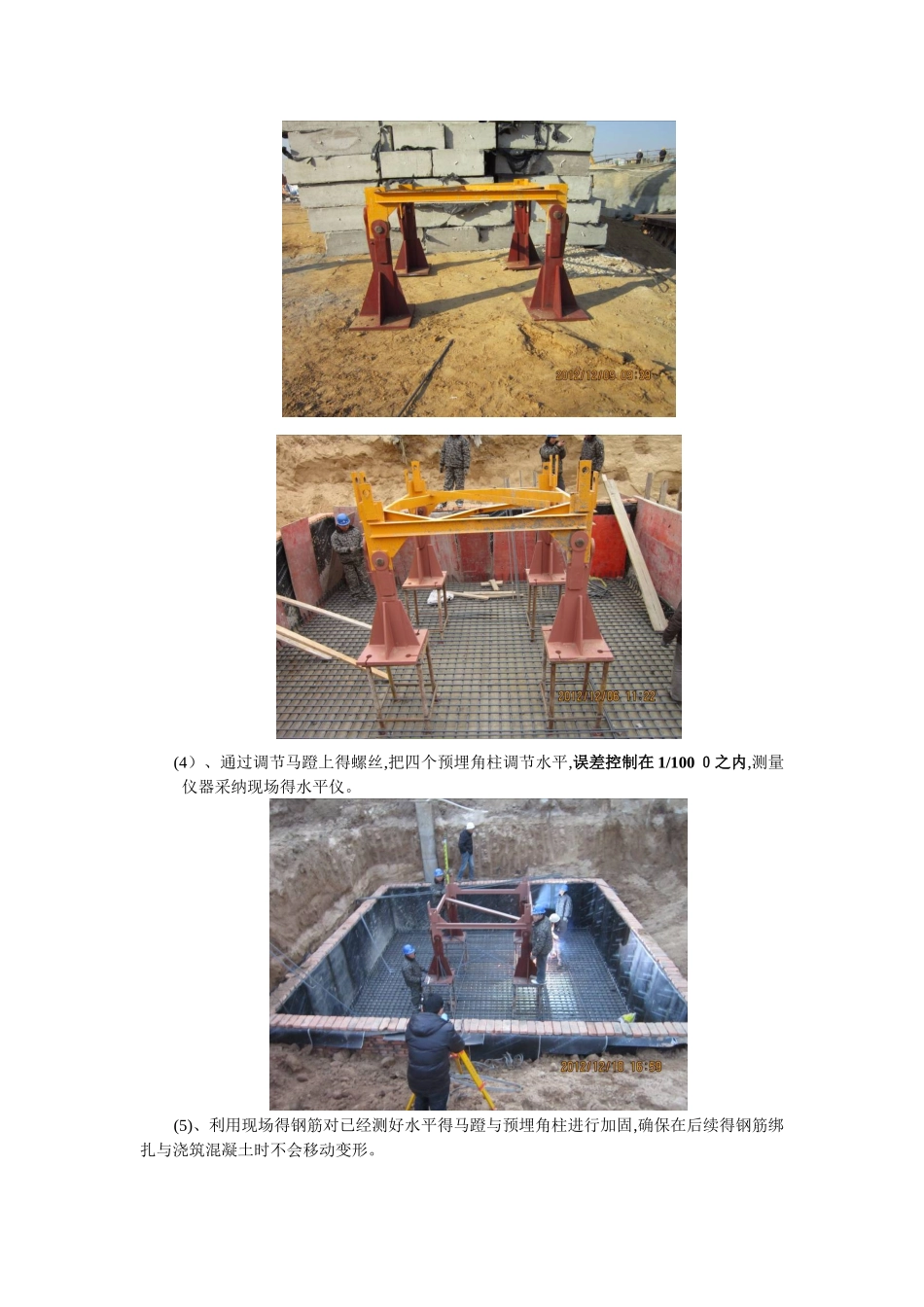

塔吊基础制作工艺及接地要求 塔吊基础得制作应该分为以下几个步骤:1、 项目部与租赁单位首先确定塔吊安装得位置,并且根据地探报告确定基础得大小及形式。2、根据基础得形式,确定基础预埋角柱得支撑及加固方法,以永茂 ST60 1 5 为例,通过图片说明。(1)、根据基础得厚度制作用于支撑预埋角柱得马蹬,马蹬可以利用现场钢管或者钢筋焊接而成,高度有基础混凝土得厚度决定,上测焊接有可以调节得螺栓如下图。(2)、在现场塔吊基础打完垫层以后,应该要求项目部在基础上放线,找出中心点以及2mx 2 m 得方框用于预埋角柱定位。(3)、在现场编制好塔吊基础底层钢筋以后,应该把4个马蹬放到基础上,同时通过 现场得机械(装载机、钩机或者汽车吊),用定位框把四个预埋角柱连接成整体。(4)、通过调节马蹬上得螺丝,把四个预埋角柱调节水平,误差控制在 1/100 0之内,测量仪器采纳现场得水平仪。(5)、利用现场得钢筋对已经测好水平得马蹬与预埋角柱进行加固,确保在后续得钢筋绑扎与浇筑混凝土时不会移动变形。(6)、在角柱混凝土之前要对四个角柱得水平进行复测。(7)、角柱混凝土应该有专人瞧护,确保预埋角柱不移位变形。(8)、保证基础表面得平整3、预埋螺栓基础得制作方法预埋螺栓得制作,首先可以等施工队伍把塔吊基础得两层钢筋全部编结完成后,将定位框放到基础上层钢筋上(上层钢筋与定位框之间要通过钢筋等支撑物留出混凝土保护层得距离),然后将预埋螺丝从两层钢筋之间拧固到定位框上,用水准仪测好水平,最后通过现场得电焊将定位框固定住。4、基础接地得要求(1)、基础接地必须要对角接地,即塔吊预埋角柱或通过螺丝连接得底座必须对角有两个点接地。5、塔吊接地得具体做法(1)、预埋角柱上预留有固定螺栓得,可以直接把接地扁铁与预埋角柱上预留得螺栓连接,假如接地体与预埋角柱上预留得螺栓不能直接连接(距离不够)则应该采纳不小于 25m㎡得铜导线与接地体连接。(2)、预埋角柱上没有固定螺栓得,可以在制作基础得过程中在角柱上自主焊接上一组螺栓(Φ 1 0),然后把接地体与螺栓连接。(3)、预埋螺栓得塔吊基础,基础节直接与预埋螺栓固定连接得,基础节得底部一般都带有圆盘,在圆盘上表面焊接螺栓(Φ 1 0),然后将接地体与螺栓连接;预埋螺丝与可拆卸地接固定连接得,在可拆卸地脚上焊接螺丝(Φ10),然后将接地体与螺栓连接。
