实心砖墙施工工艺

实心砖墙施工工艺_第1页
1/6
实心砖墙施工工艺_第2页
2/6
实心砖墙施工工艺_第3页
3/6

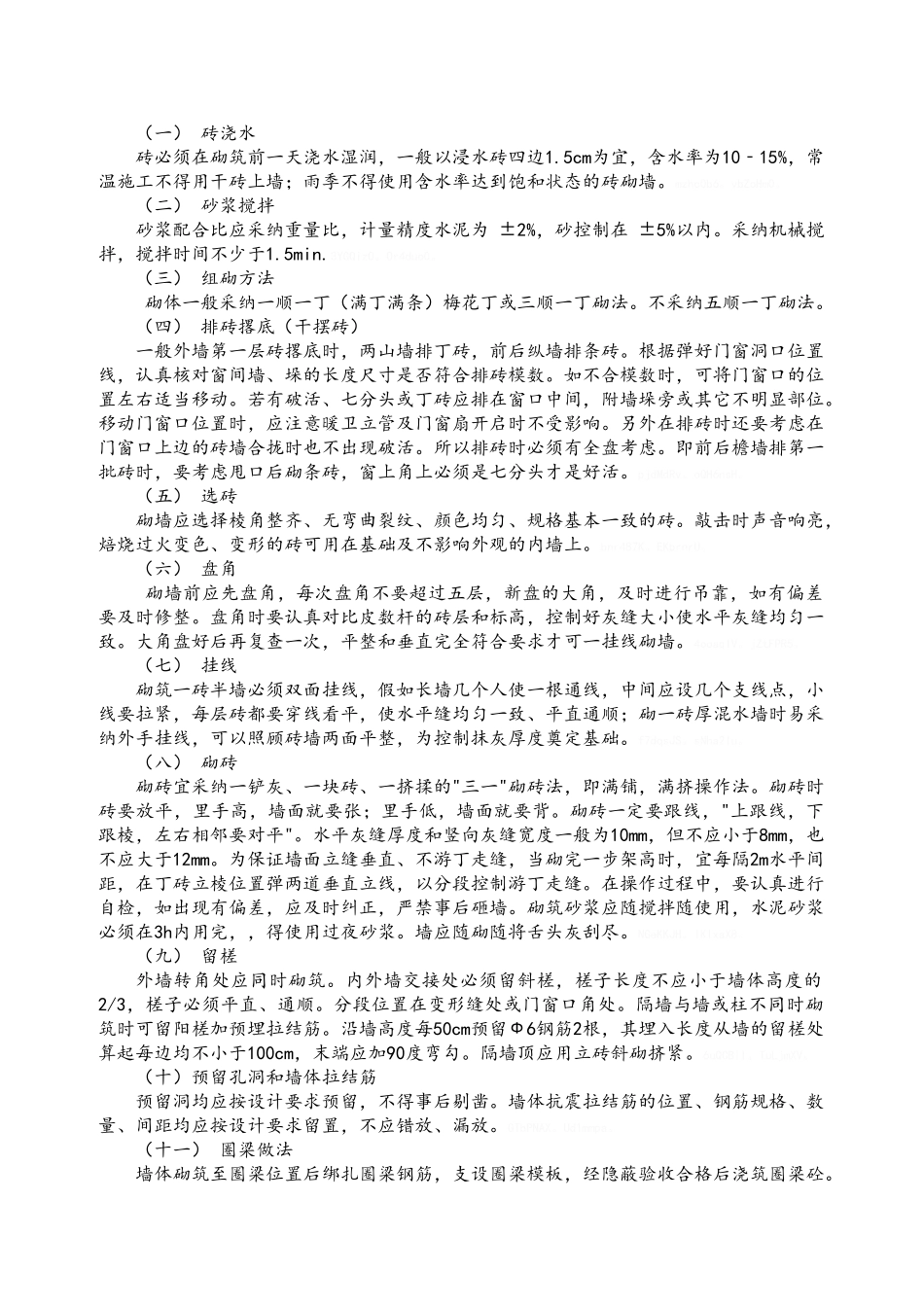

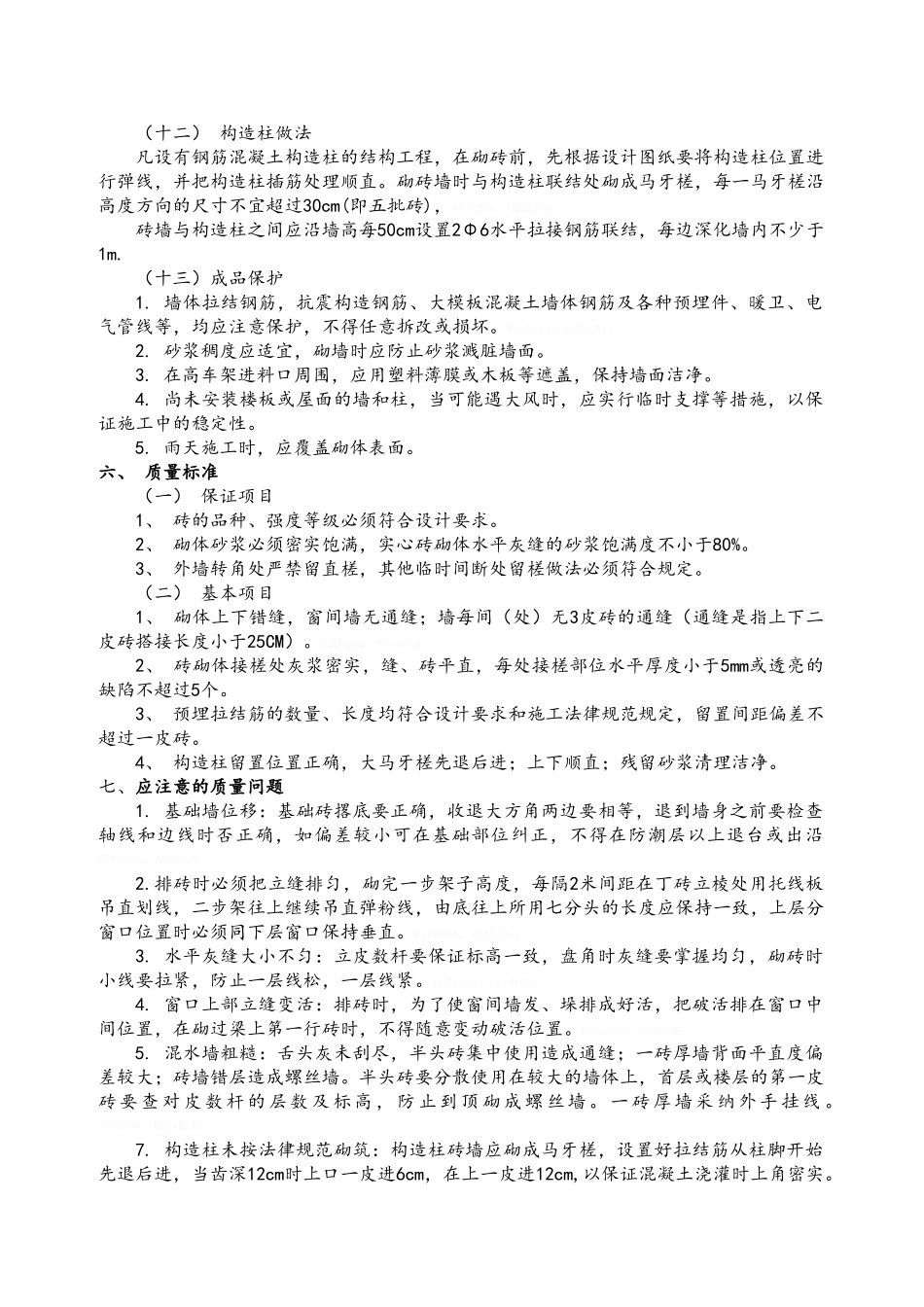

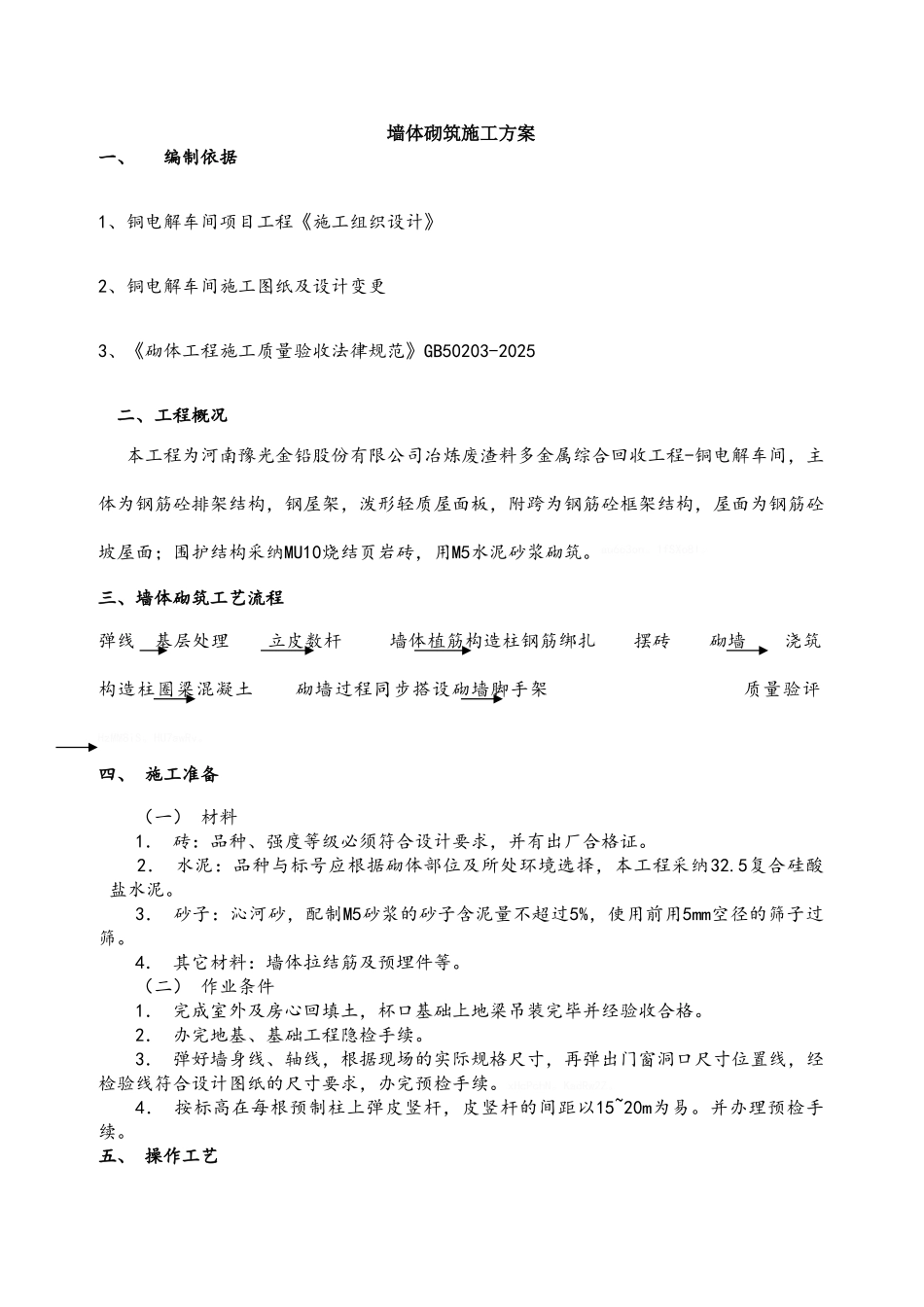

墙体砌筑施工方案一、编制依据1、铜电解车间项目工程《施工组织设计》2、铜电解车间施工图纸及设计变更3、《砌体工程施工质量验收法律规范》GB50203-2025 二、工程概况本工程为河南豫光金铅股份有限公司冶炼废渣料多金属综合回收工程-铜电解车间,主体为钢筋砼排架结构,钢屋架,泼形轻质屋面板,附跨为钢筋砼框架结构,屋面为钢筋砼坡屋面;围护结构采纳MU10烧结页岩砖,用M5水泥砂浆砌筑。au6o3on。1fSXo8l。三、墙体砌筑工艺流程弹线 基层处理 立皮数杆 墙体植筋构造柱钢筋绑扎 摆砖 砌墙 浇筑构造柱圈梁混凝土 砌墙过程同步搭设砌墙脚手架 质量验评 HzMM8iS。HU7awRv。四、 施工准备(一) 材料1. 砖:品种、强度等级必须符合设计要求,并有出厂合格证。2. 水泥:品种与标号应根据砌体部位及所处环境选择,本工程采纳32.5复合硅酸盐水泥。3. 砂子:沁河砂,配制M5砂浆的砂子含泥量不超过5%,使用前用5mm空径的筛子过筛。4. 其它材料:墙体拉结筋及预埋件等。(二) 作业条件1. 完成室外及房心回填土,杯口基础上地梁吊装完毕并经验收合格。2. 办完地基、基础工程隐检手续。3. 弹好墙身线、轴线,根据现场的实际规格尺寸,再弹出门窗洞口尺寸位置线,经检验线符合设计图纸的尺寸要求,办完预检手续。xHcPchN。KadRw2Z。4. 按标高在每根预制柱上弹皮竖杆,皮竖杆的间距以15~20m为易。并办理预检手续。五、 操作工艺(一) 砖浇水砖必须在砌筑前一天浇水湿润,一般以浸水砖四边1.5cm为宜,含水率为10‐15%,常温施工不得用干砖上墙;雨季不得使用含水率达到饱和状态的砖砌墙。mzhc0b6。vbZoHm0。(二) 砂浆搅拌砂浆配合比应采纳重量比,计量精度水泥为 ±2%,砂控制在 ±5%以内。采纳机械搅拌,搅拌时间不少于1.5min.3YGQizO。Or4duo0。(三) 组砌方法 砌体一般采纳一顺一丁(满丁满条)梅花丁或三顺一丁砌法。不采纳五顺一丁砌法。(四) 排砖撂底(干摆砖)一般外墙第一层砖撂底时,两山墙排丁砖,前后纵墙排条砖。根据弹好门窗洞口位置线,认真核对窗间墙、垛的长度尺寸是否符合排砖模数。如不合模数时,可将门窗口的位置左右适当移动。若有破活、七分头或丁砖应排在窗口中间,附墙垛旁或其它不明显部位。移动门窗口位置时,应注意暖卫立管及门窗扇开启时不受影响。另外在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破活。所以排砖时必须有全盘考虑。即前后檐墙排第一批砖时,要考虑甩口后砌条砖...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

实心砖墙施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
