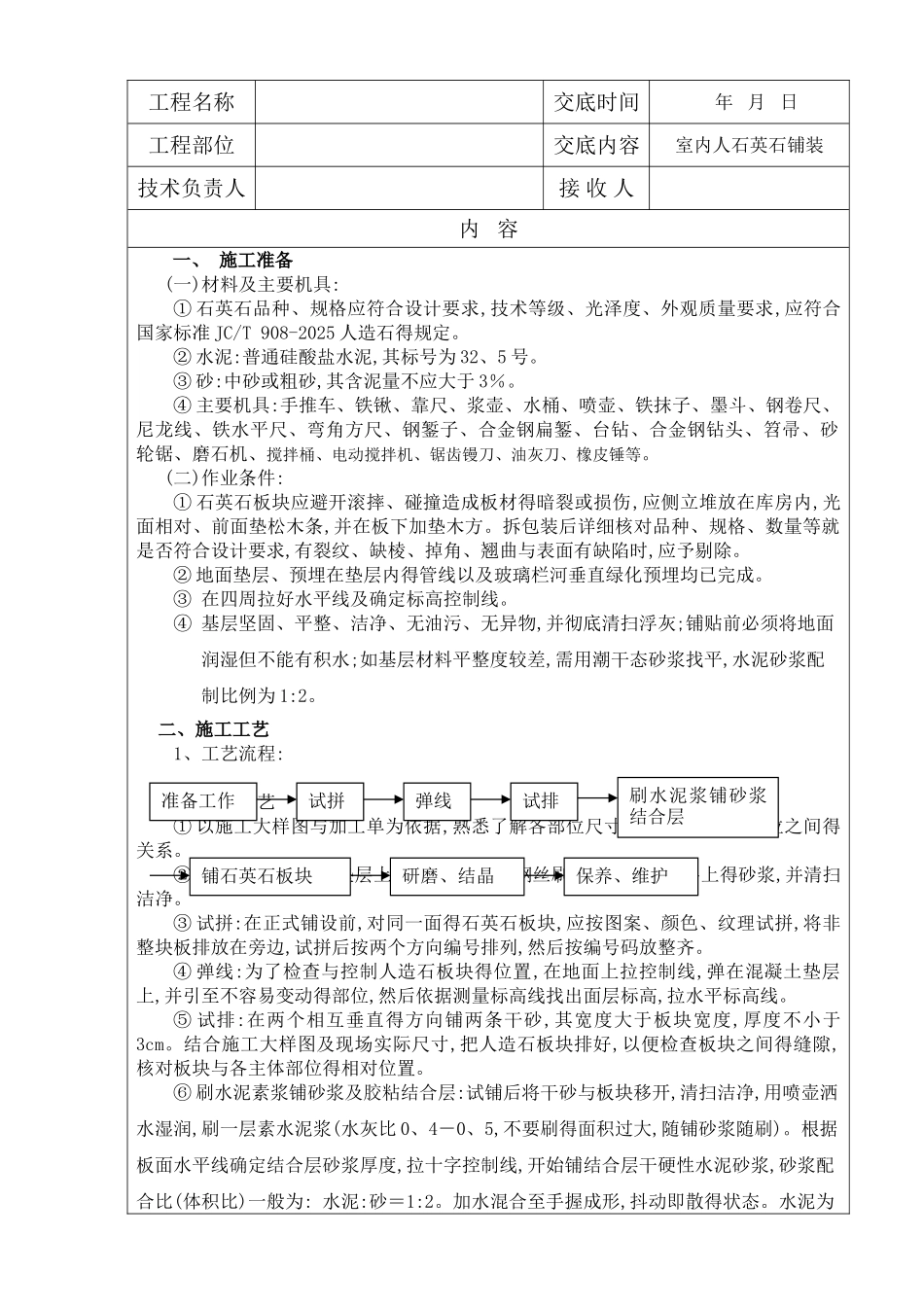

工程名称交底时间 年 月 日工程部位交底内容室内人石英石铺装技术负责人接 收 人内 容一、 施工准备(一)材料及主要机具:① 石英石品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准 JC/T 908-2025 人造石得规定
② 水泥:普通硅酸盐水泥,其标号为 32、5 号
③ 砂:中砂或粗砂,其含泥量不应大于 3%
④ 主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、墨斗、钢卷尺、尼龙线、铁水平尺、弯角方尺、钢錾子、合金钢扁錾、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、搅拌桶、电动搅拌机、锯齿镘刀、油灰刀、橡皮锤等
(二)作业条件:① 石英石板块应避开滚摔、碰撞造成板材得暗裂或损伤,应侧立堆放在库房内,光面相对、前面垫松木条,并在板下加垫木方
拆包装后详细核对品种、规格、数量等就是否符合设计要求,有裂纹、缺棱、掉角、翘曲与表面有缺陷时,应予剔除
② 地面垫层、预埋在垫层内得管线以及玻璃栏河垂直绿化预埋均已完成
③ 在四周拉好水平线及确定标高控制线
④ 基层坚固、平整、洁净、无油污、无异物,并彻底清扫浮灰;铺贴前必须将地面润湿但不能有积水;如基层材料平整度较差,需用潮干态砂浆找平,水泥砂浆配制比例为 1:2
二、施工工艺1、工艺流程:2、操作工艺① 以施工大样图与加工单为依据,熟悉了解各部位尺寸与作法,弄清各部位之间得关系
② 基层处理:将地面垫层上得杂物清净,用钢丝刷刷掉粘结在垫层上得砂浆,并清扫洁净
③ 试拼:在正式铺设前,对同一面得石英石板块,应按图案、颜色、纹理试拼,将非整块板排放在旁边,试拼后按两个方向编号排列,然后按编号码放整齐
④ 弹线:为了检查与控制人造石板块得位置,在地面上拉控制线,弹在混凝土垫层上,并引至不容易变动得部位,然后依据测量标高线找出面层标高,拉水平标高线
⑤ 试排:在两个相互垂直得方向铺两条干砂,其宽度大于板块宽度
