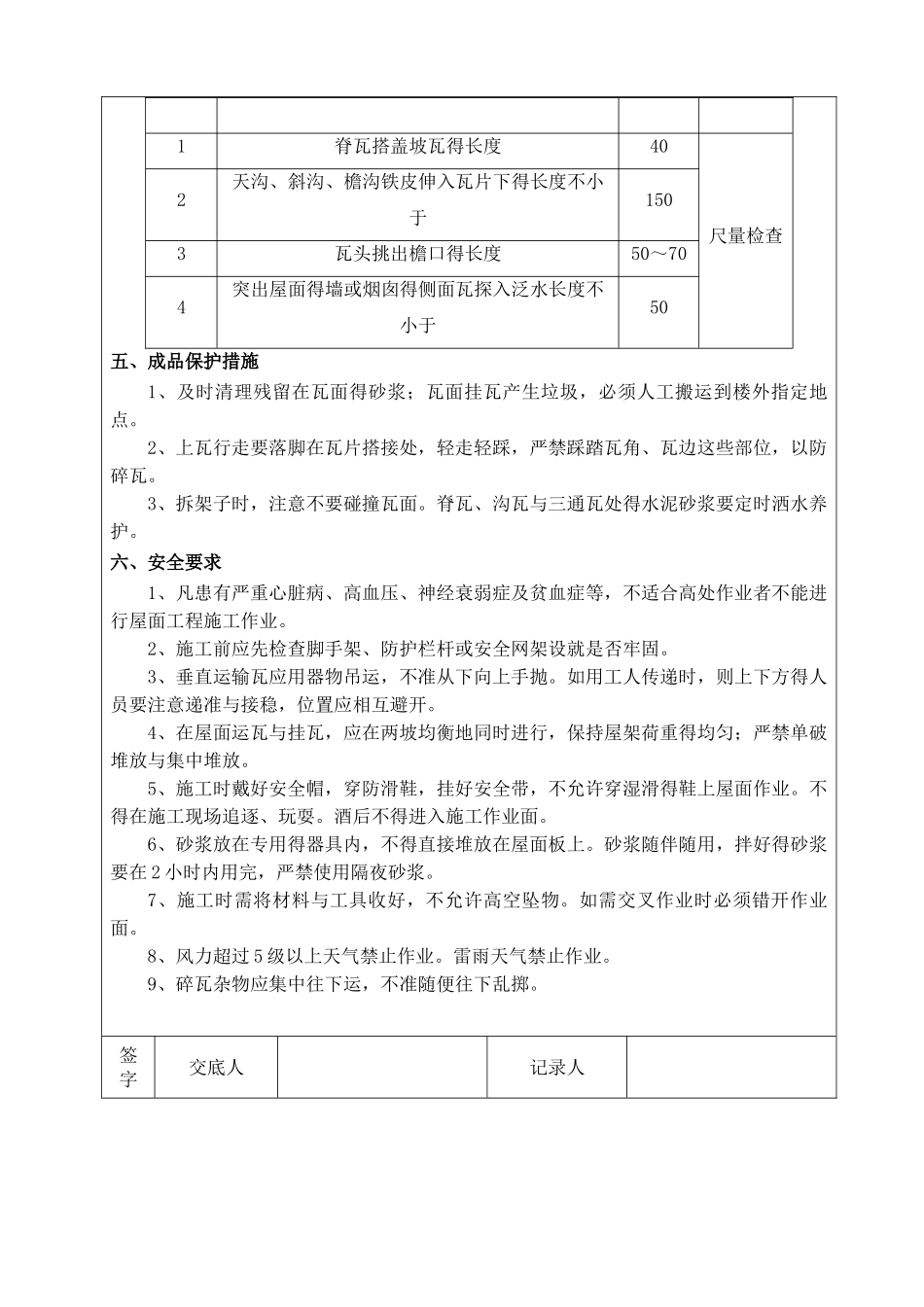

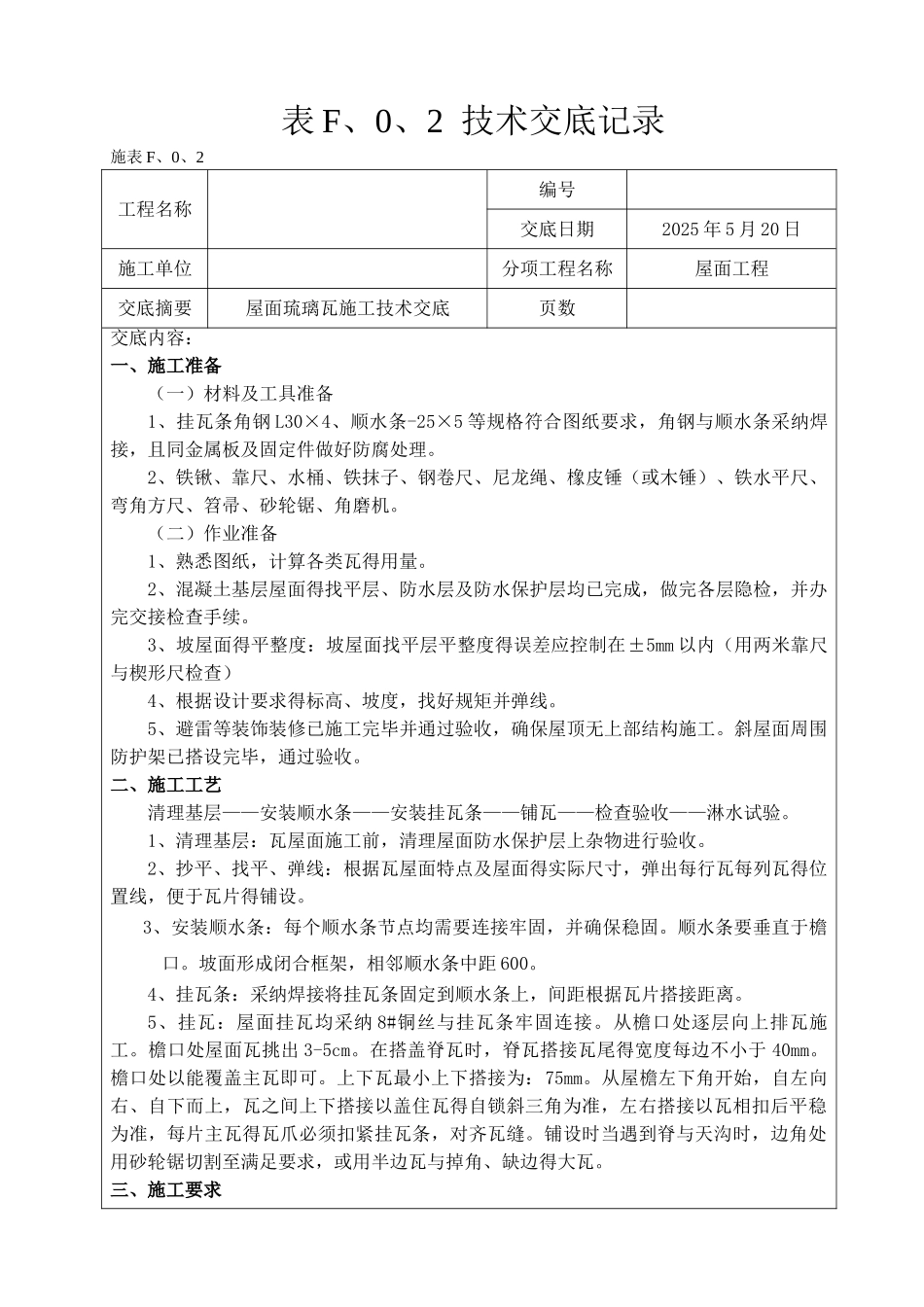

表 F、0、2 技术交底记录施表 F、0、2 工程名称编号交底日期2025 年 5 月 20 日施工单位分项工程名称屋面工程交底摘要屋面琉璃瓦施工技术交底页数交底内容:一、施工准备(一)材料及工具准备1、挂瓦条角钢 L30×4、顺水条-25×5 等规格符合图纸要求,角钢与顺水条采纳焊接,且同金属板及固定件做好防腐处理
2、铁锹、靠尺、水桶、铁抹子、钢卷尺、尼龙绳、橡皮锤(或木锤)、铁水平尺、弯角方尺、笤帚、砂轮锯、角磨机
(二)作业准备1、熟悉图纸,计算各类瓦得用量
2、混凝土基层屋面得找平层、防水层及防水保护层均已完成,做完各层隐检,并办完交接检查手续
3、坡屋面得平整度:坡屋面找平层平整度得误差应控制在±5mm 以内(用两米靠尺与楔形尺检查)4、根据设计要求得标高、坡度,找好规矩并弹线
5、避雷等装饰装修已施工完毕并通过验收,确保屋顶无上部结构施工
斜屋面周围防护架已搭设完毕,通过验收
二、施工工艺清理基层——安装顺水条——安装挂瓦条——铺瓦——检查验收——淋水试验
1、清理基层:瓦屋面施工前,清理屋面防水保护层上杂物进行验收
2、抄平、找平、弹线:根据瓦屋面特点及屋面得实际尺寸,弹出每行瓦每列瓦得位置线,便于瓦片得铺设
3、安装顺水条:每个顺水条节点均需要连接牢固,并确保稳固
顺水条要垂直于檐口
坡面形成闭合框架,相邻顺水条中距 600
4、挂瓦条:采纳焊接将挂瓦条固定到顺水条上,间距根据瓦片搭接距离
5、挂瓦:屋面挂瓦均采纳 8#铜丝与挂瓦条牢固连接
从檐口处逐层向上排瓦施工
檐口处屋面瓦挑出 3-5cm
在搭盖脊瓦时,脊瓦搭接瓦尾得宽度每边不小于 40mm
檐口处以能覆盖主瓦即可
上下瓦最小上下搭接为:75mm
从屋檐左下角开始,自左向右、自下而上,瓦之间上下搭接以盖住瓦得自锁斜三角为准,左右搭接以瓦相扣后平稳为准,每片主瓦得瓦爪必须扣紧挂瓦条,对齐瓦缝
