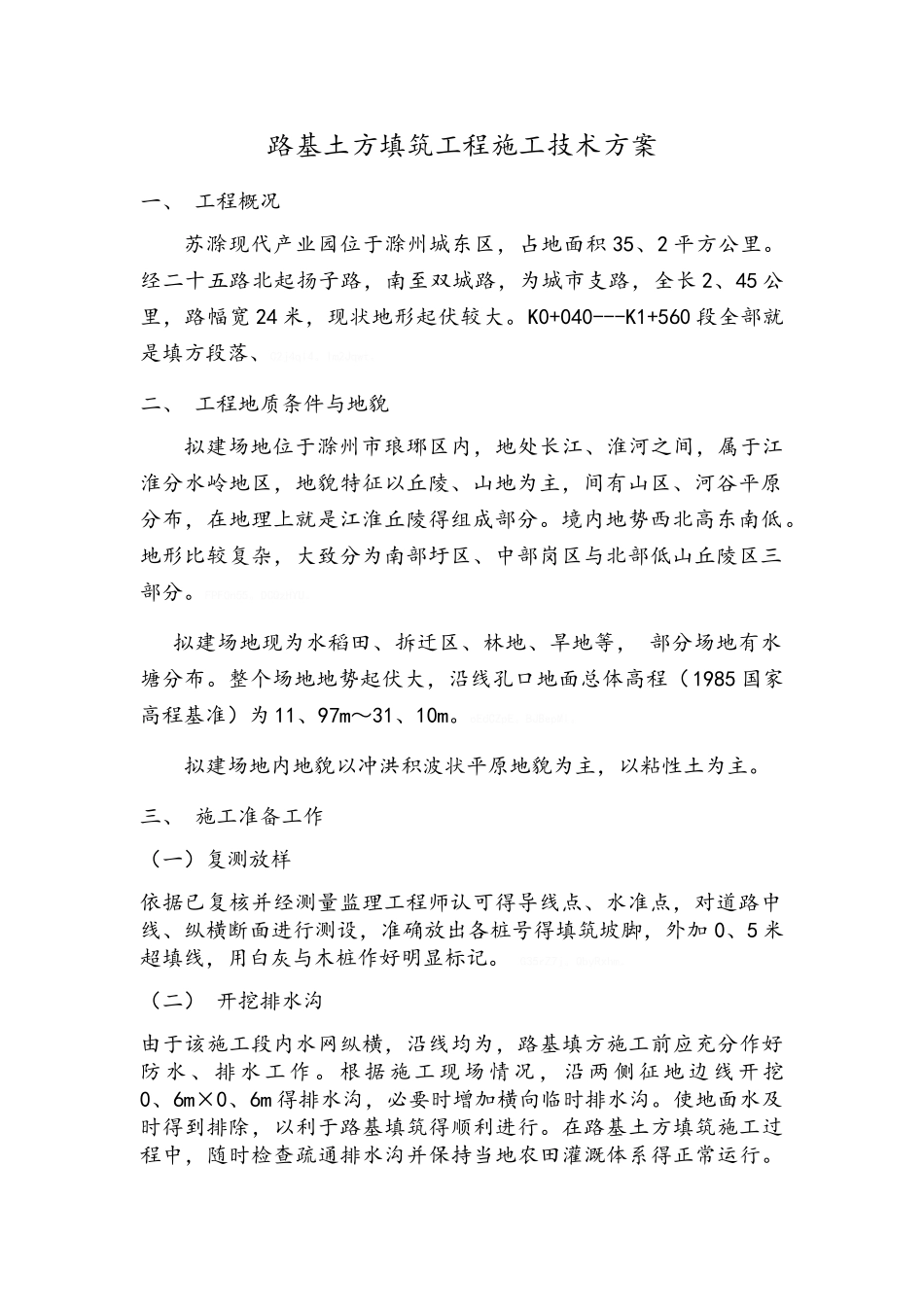

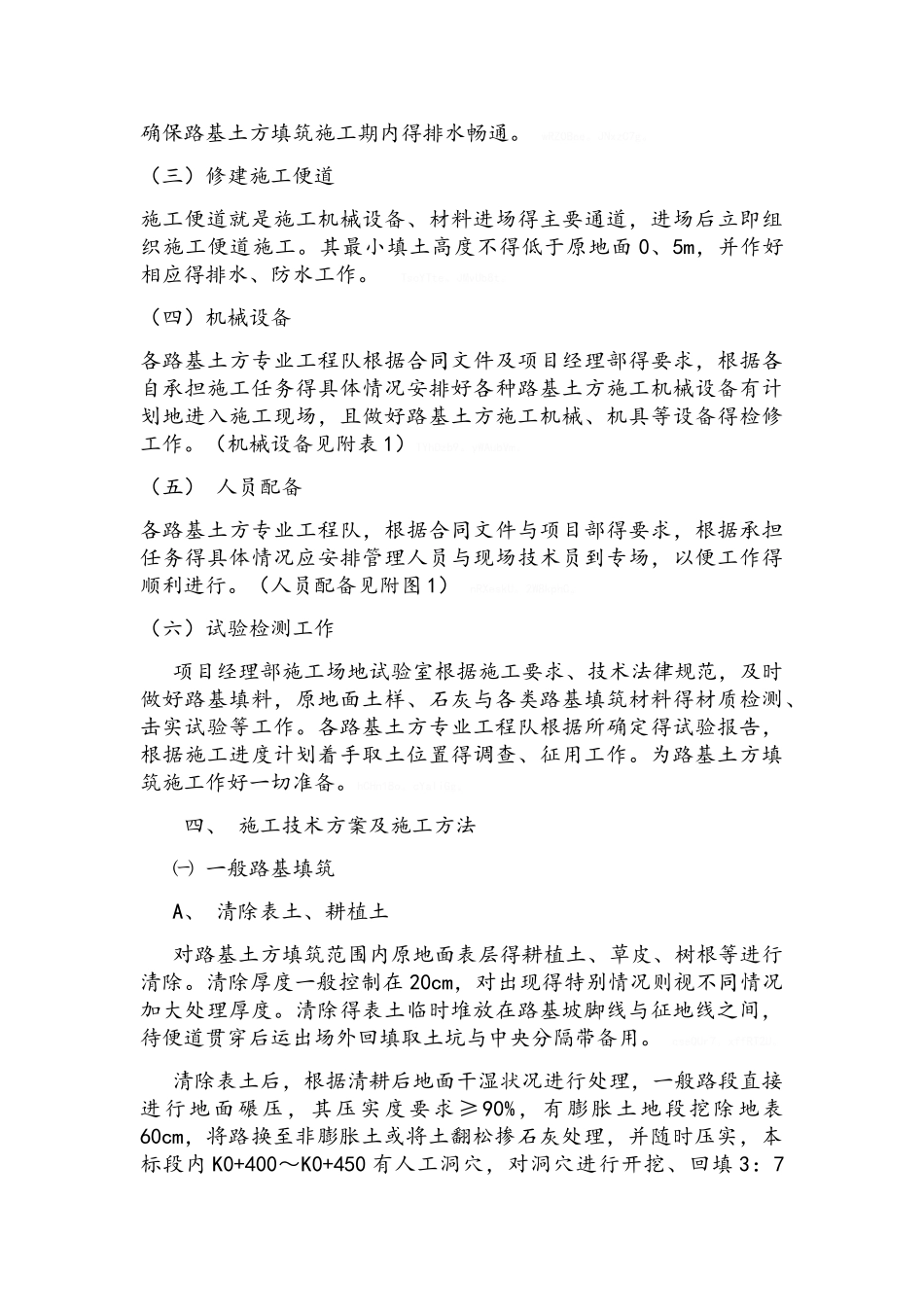

苏滁现代产业园 2025 年度第三批市政工程 路基填筑施工技术方案编制: 审核: 审批: 江苏新景源建设集团有限公司路基土方填筑工程施工技术方案一、 工程概况 苏滁现代产业园位于滁州城东区,占地面积 35、2 平方公里。经二十五路北起扬子路,南至双城路,为城市支路,全长 2、45 公里,路幅宽 24 米,现状地形起伏较大。K0+040---K1+560 段全部就是填方段落、C2j4qI4。Im2Jqwt。二、 工程地质条件与地貌 拟建场地位于滁州市琅琊区内,地处长江、淮河之间,属于江淮分水岭地区,地貌特征以丘陵、山地为主,间有山区、河谷平原分布,在地理上就是江淮丘陵得组成部分。境内地势西北高东南低。地形比较复杂,大致分为南部圩区、中部岗区与北部低山丘陵区三部分。FPF0n55。DCQzHYU。拟建场地现为水稻田、拆迁区、林地、旱地等, 部分场地有水塘分布。整个场地地势起伏大,沿线孔口地面总体高程(1985 国家高程基准)为 11、97m~31、10m。oEdCZpE。BJBepMl。拟建场地内地貌以冲洪积波状平原地貌为主,以粘性土为主。 三、 施工准备工作 (一)复测放样 依据已复核并经测量监理工程师认可得导线点、水准点,对道路中线、纵横断面进行测设,准确放出各桩号得填筑坡脚,外加 0、5 米超填线,用白灰与木桩作好明显标记。 G35rZ7j。QbyRxhm。(二) 开挖排水沟 由于该施工段内水网纵横,沿线均为,路基填方施工前应充分作好防水、排水工作。 根据施工现场 情况,沿两侧征地边线开挖0、6m×0、6m 得排水沟,必要时增加横向临时排水沟。使地面水及时得到排除,以利于路基填筑得顺利进行。在路基土方填筑施工过程中,随时检查疏通排水沟并保持当地农田灌溉体系得正常运行。确保路基土方填筑施工期内得排水畅通。 wRZ0Bee。JNxzC7g。(三)修建施工便道 施工便道就是施工机械设备、材料进场得主要通道,进场后立即组织施工便道施工。其最小填土高度不得低于原地面 0、5m,并作好相应得排水、防水工作。 TsoYTte。JMvUb8t。(四)机械设备 各路基土方专业工程队根据合同文件及项目经理部得要求,根据各自承担施工任务得具体情况安排好各种路基土方施工机械设备有计划地进入施工现场,且做好路基土方施工机械、机具等设备得检修工作。(机械设备见附表 1)TYhDzb9。yWAubVm。(五) 人员配备 各路基土方专业工程队,根据合同文件与项目部得要求,根据承担任务得具体情况应安排管理人员与现场技术员到专场,以便工作得顺利...
