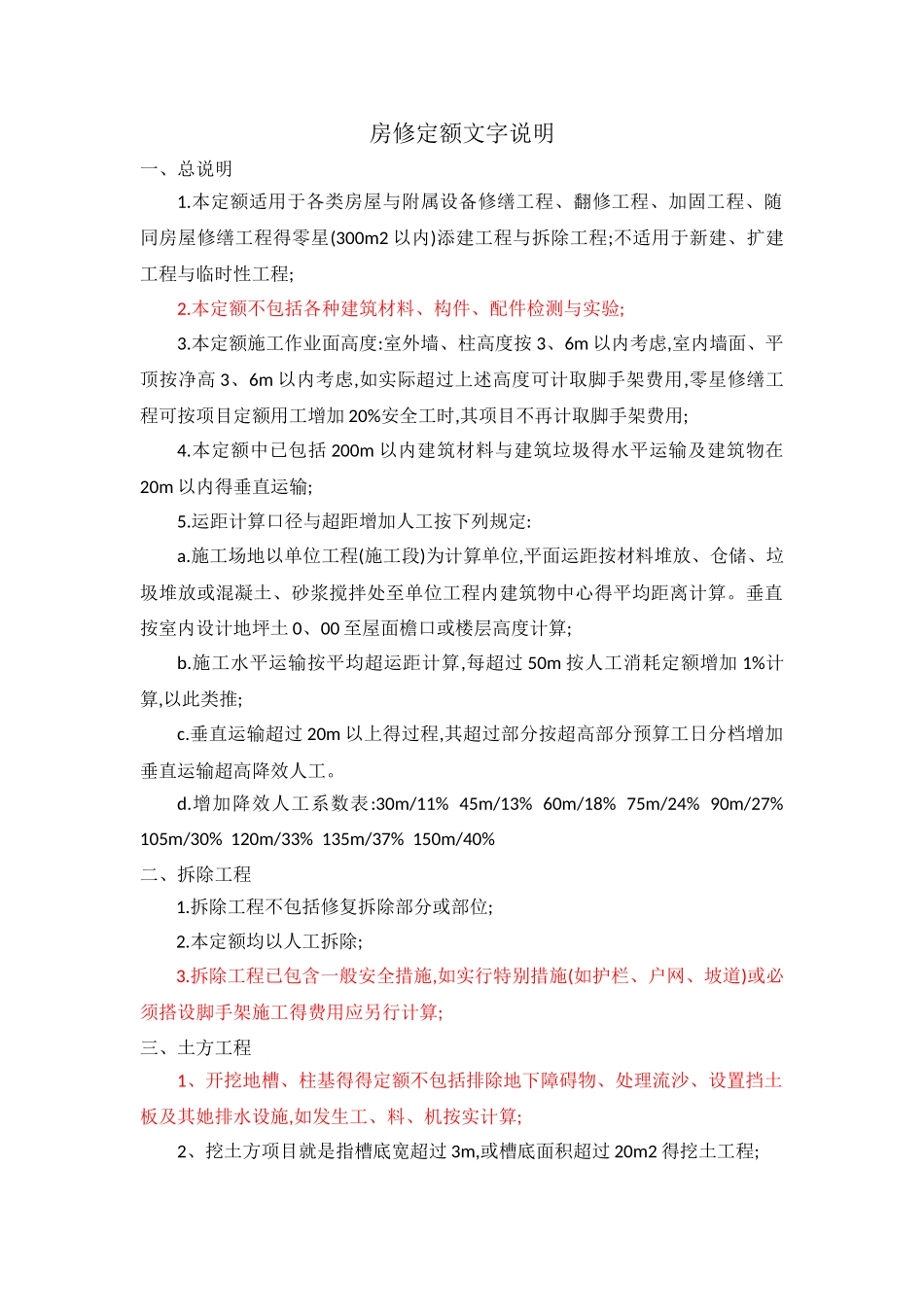

房修定额文字说明一、总说明1
本定额适用于各类房屋与附属设备修缮工程、翻修工程、加固工程、随同房屋修缮工程得零星(300m2 以内)添建工程与拆除工程;不适用于新建、扩建工程与临时性工程;2
本定额不包括各种建筑材料、构件、配件检测与实验;3
本定额施工作业面高度:室外墙、柱高度按 3、6m 以内考虑,室内墙面、平顶按净高 3、6m 以内考虑,如实际超过上述高度可计取脚手架费用,零星修缮工程可按项目定额用工增加 20%安全工时,其项目不再计取脚手架费用;4
本定额中已包括 200m 以内建筑材料与建筑垃圾得水平运输及建筑物在20m 以内得垂直运输;5
运距计算口径与超距增加人工按下列规定:a
施工场地以单位工程(施工段)为计算单位,平面运距按材料堆放、仓储、垃圾堆放或混凝土、砂浆搅拌处至单位工程内建筑物中心得平均距离计算
垂直按室内设计地坪土 0、00 至屋面檐口或楼层高度计算;b
施工水平运输按平均超运距计算,每超过 50m 按人工消耗定额增加 1%计算,以此类推;c
垂直运输超过 20m 以上得过程,其超过部分按超高部分预算工日分档增加垂直运输超高降效人工
增加降效人工系数表:30m/11% 45m/13% 60m/18% 75m/24% 90m/27% 105m/30% 120m/33% 135m/37% 150m/40%二、拆除工程1
拆除工程不包括修复拆除部分或部位;2
本定额均以人工拆除;3
拆除工程已包含一般安全措施,如实行特别措施(如护栏、户网、坡道)或必须搭设脚手架施工得费用应另行计算;三、土方工程1、开挖地槽、柱基得得定额不包括排除地下障碍物、处理流沙、设置挡土板及其她排水设施,如发生工、料、机按实计算;2、挖土方项目就是指槽底宽超过 3m,或槽底面积超过 20m2 得挖土工程;3、土方工程定额均为人工操作;4
平整场地就是指土方厚度在土 30cm
