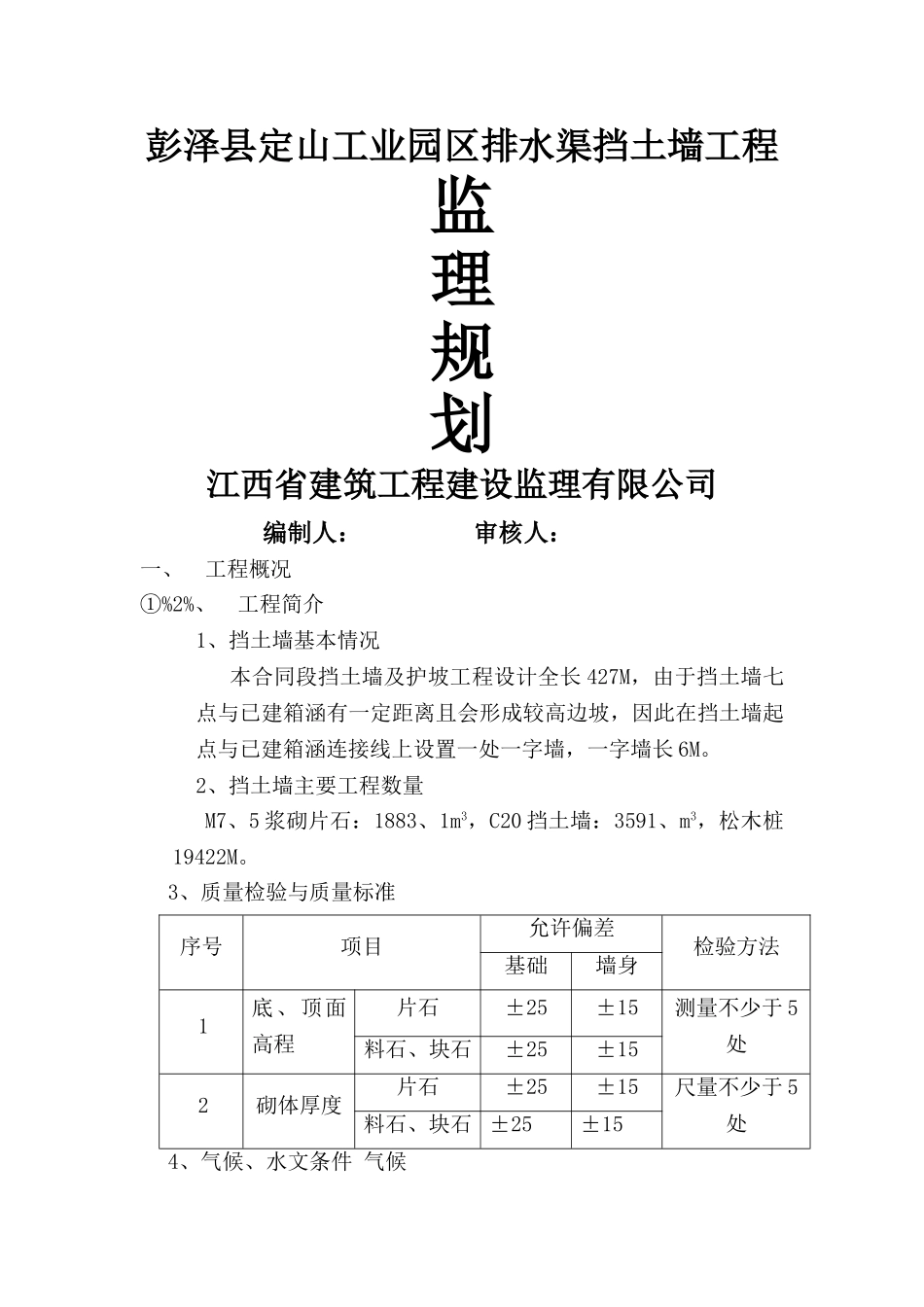

彭泽县定山工业园区排水渠挡土墙工程监理规划江西省建筑工程建设监理有限公司编制人: 审核人:一、工程概况①%2%、工程简介1、挡土墙基本情况 本合同段挡土墙及护坡工程设计全长 427M,由于挡土墙七点与已建箱涵有一定距离且会形成较高边坡,因此在挡土墙起点与已建箱涵连接线上设置一处一字墙,一字墙长 6M
2、挡土墙主要工程数量M7、5 浆砌片石:1883、1m3,C20 挡土墙:3591、m3,松木桩19422M

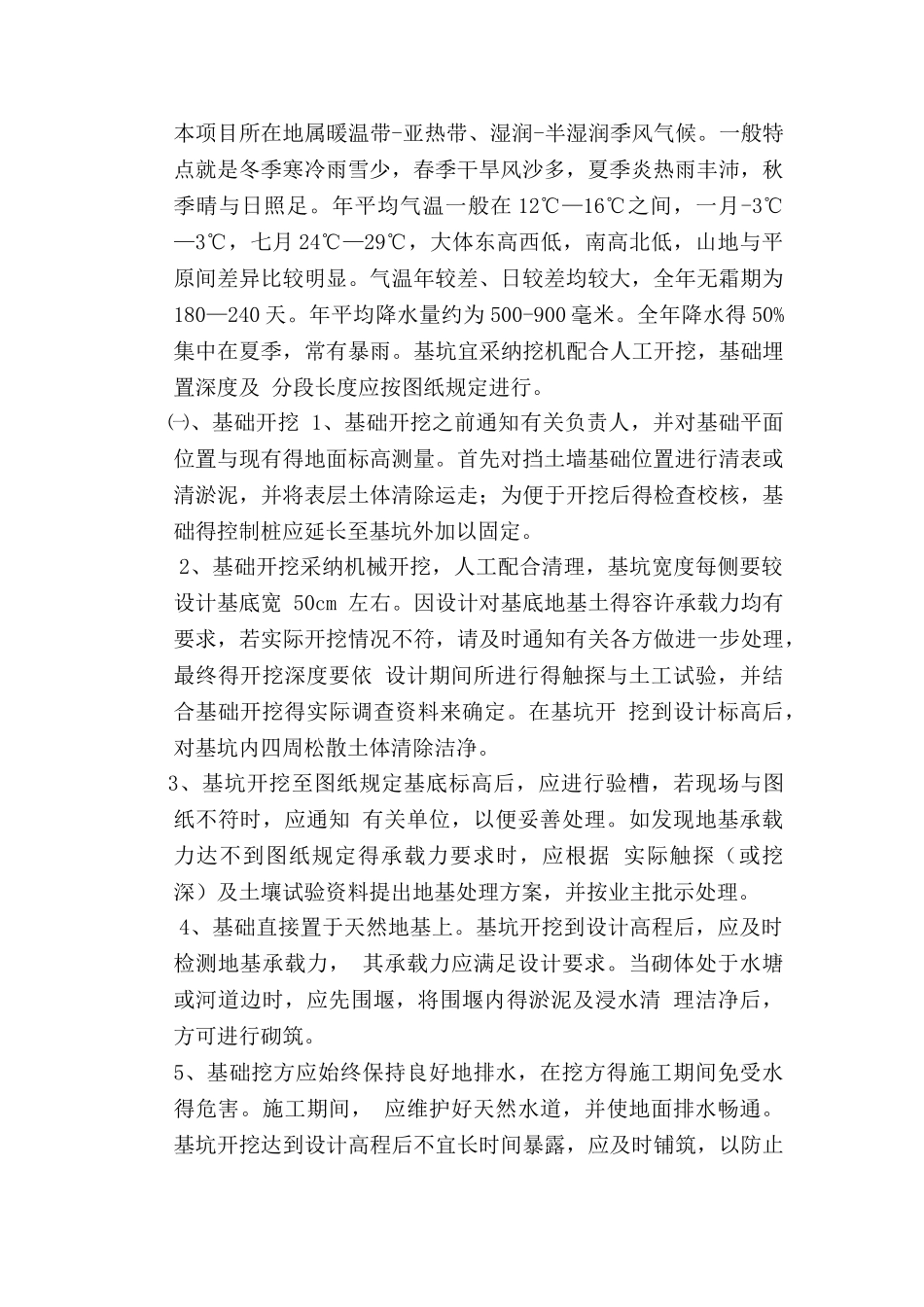

3、质量检验与质量标准序号项目允许偏差检验方法基础墙身1底、顶面高程片石±25±15测量不少于 5处料石、块石±25±152砌体厚度片石±25±15尺量不少于 5处料石、块石 ±25±154、气候、水文条件 气候本项目所在地属暖温带-亚热带、湿润-半湿润季风气候
一般特点就是冬季寒冷雨雪少,春季干旱风沙多,夏季炎热雨丰沛,秋季晴与日照足
年平均气温一般在 12℃—16℃之间,一月-3℃—3℃,七月 24℃—29℃,大体东高西低,南高北低,山地与平原间差异比较明显
气温年较差、日较差均较大,全年无霜期为180—240 天
年平均降水量约为 500-900 毫米
全年降水得 50%集中在夏季,常有暴雨
基坑宜采纳挖机配合人工开挖,基础埋置深度及 分段长度应按图纸规定进行
㈠、基础开挖 1、基础开挖之前通知有关负责人,并对基础平面位置与现有得地面标高测量
首先对挡土墙基础位置进行清表或清淤泥,并将表层土体清除运走;为便于开挖后得检查校核,基础得控制桩应延长至基坑外加以固定
2、基础开挖采纳机械开挖,人工配合清理,基坑宽度每侧要较设计基底宽 50cm 左右
因设计对基底地基土得容许承载力均有 要求,若实际开挖情况不符,请及时通知有关各方做进一步处理,最终得开挖深度要依 设计期间所进行得触探与土工试验,并结合基础开挖得实际调查资料来确定

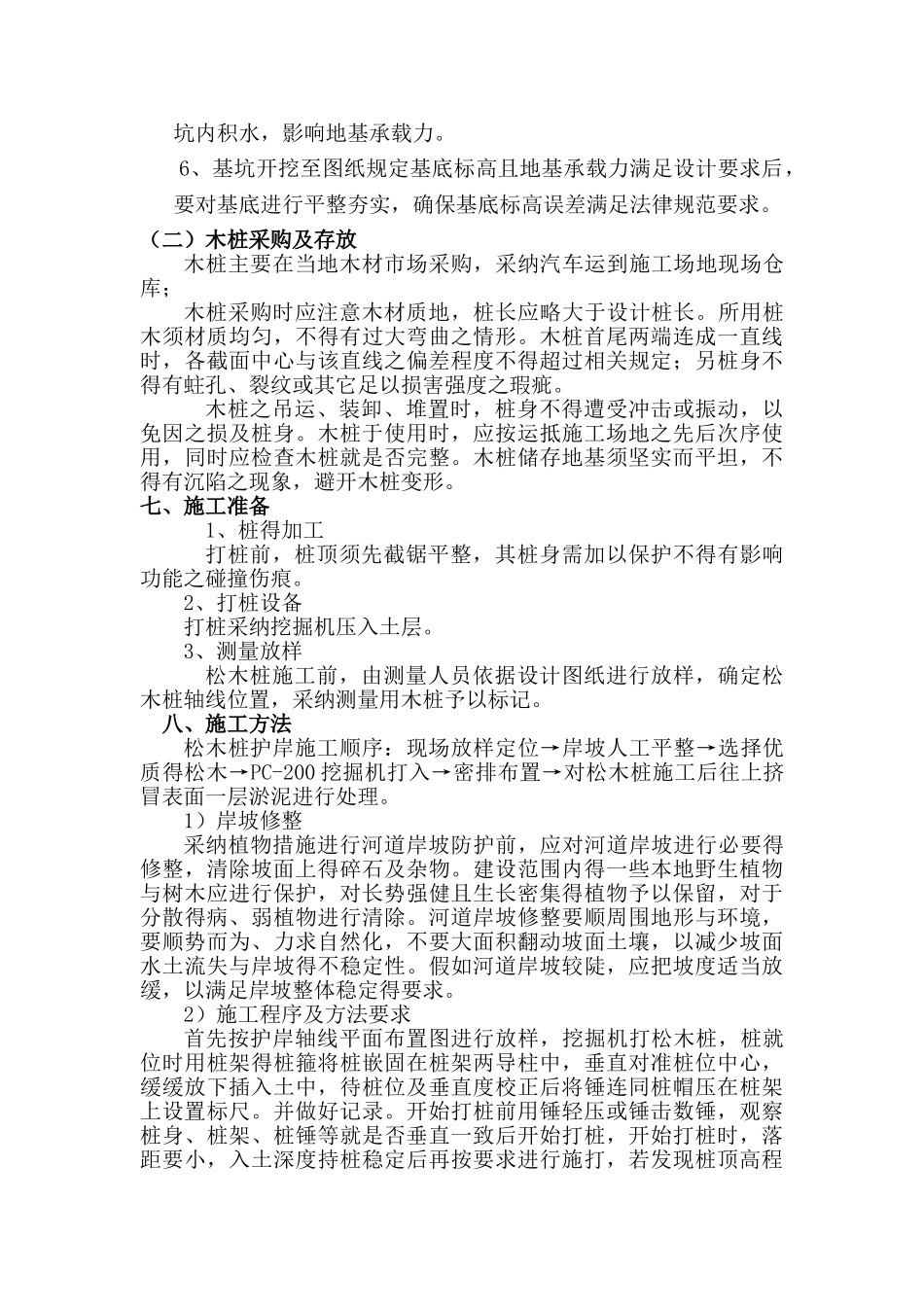

在基坑开 挖到设计标高后,对基坑内四周
