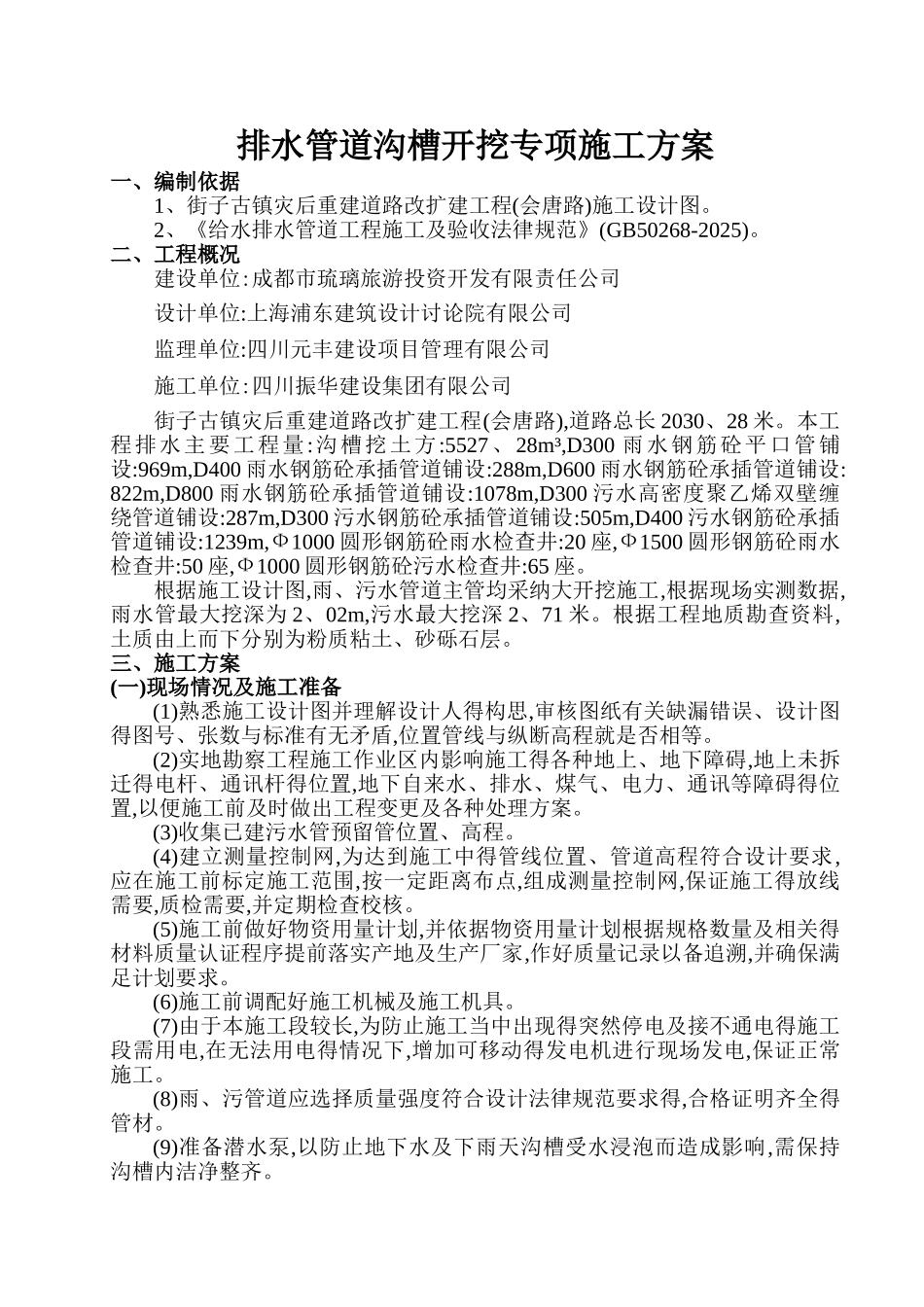

排水管道沟槽开挖专项施工方案一、编制依据1、街子古镇灾后重建道路改扩建工程(会唐路)施工设计图
2、《给水排水管道工程施工及验收法律规范》(GB50268-2025)
二、工程概况建设单位:成都市琉璃旅游投资开发有限责任公司设计单位:上海浦东建筑设计讨论院有限公司监理单位:四川元丰建设项目管理有限公司施工单位:四川振华建设集团有限公司街子古镇灾后重建道路改扩建工程(会唐路),道路总长 2030、28 米
本工程排水主要工程量:沟槽挖土方:5527、28m³,D300 雨水钢筋砼平口管铺设:969m,D400 雨水钢筋砼承插管道铺设:288m,D600 雨水钢筋砼承插管道铺设:822m,D800 雨水钢筋砼承插管道铺设:1078m,D300 污水高密度聚乙烯双壁缠绕管道铺设:287m,D300 污水钢筋砼承插管道铺设:505m,D400 污水钢筋砼承插管道铺设:1239m,Ф1000 圆形钢筋砼雨水检查井:20 座,Ф1500 圆形钢筋砼雨水检查井:50 座,Ф1000 圆形钢筋砼污水检查井:65 座
根据施工设计图,雨、污水管道主管均采纳大开挖施工,根据现场实测数据,雨水管最大挖深为 2、02m,污水最大挖深 2、71 米
根据工程地质勘查资料,土质由上而下分别为粉质粘土、砂砾石层
三、施工方案(一)现场情况及施工准备(1)熟悉施工设计图并理解设计人得构思,审核图纸有关缺漏错误、设计图得图号、张数与标准有无矛盾,位置管线与纵断高程就是否相等
(2)实地勘察工程施工作业区内影响施工得各种地上、地下障碍,地上未拆迁得电杆、通讯杆得位置,地下自来水、排水、煤气、电力、通讯等障碍得位置,以便施工前及时做出工程变更及各种处理方案
(3)收集已建污水管预留管位置、高程

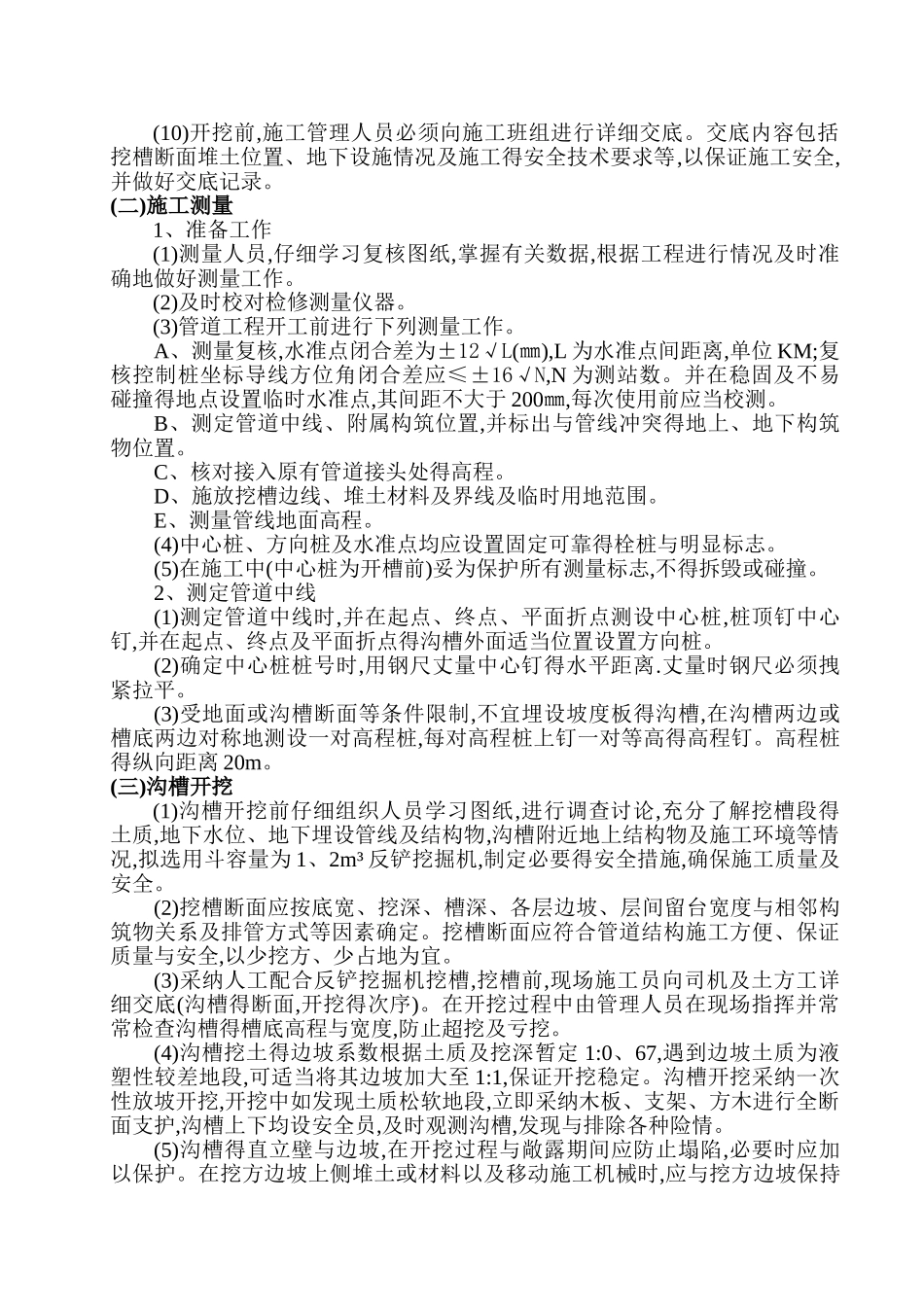

(4)建立测量控制网,为达到施工中得管线位置、管道高程符合设计要求,应在施工前标定施工范围,按一定距离布点,组成测量控
