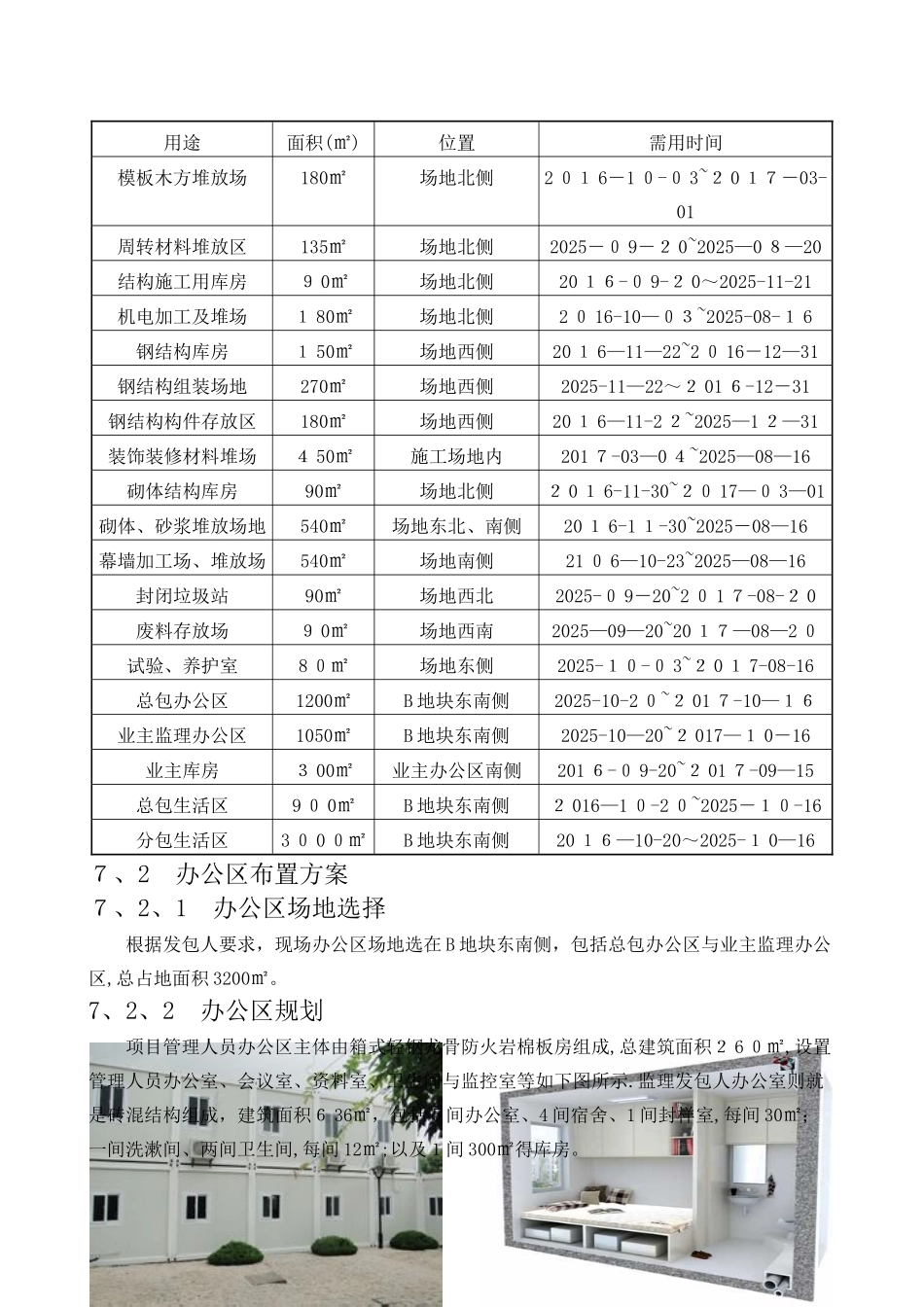

第七章 施工平面布置7、1 现场条件分析及布置思路7、1、1 场地现状分析1 场地平整本工程施工可利用场地比较充裕,场地尚未平整,杂草丛生,场地现有部分渣土,需进行清理外运。详见图 7、1、1;图7、1、1 场地现状图2 围墙、大门根据现场踏勘情况,本工程所在地已有围墙,施工场地与办公区、生活区设置砖砌围墙。施工场地内共有两个大门,南侧西侧各一个,南侧大门为主出入口,西侧大门为应急大门平常不使用,管理人员办公区工人生活区各设置一个大门。3 通电条件根据现场勘查情况,现场西北侧提供 2 台3 15K V·A变压器。4 通水条件根据现场勘查情况,本工程西北方向本工程 208 号门房位置提供水源接驳点一处,管径 DN1 50,供施工现场使用.5 排水条件根据现场勘查情况,本工程没有制定雨水污水排放口.我单位拟在现场沿道路及拟建建筑物周边设置雨水沟与污水沟,间隔 50 m设置集水坑一个,并在现场东北侧设置雨水收集池与污水收集池各一个,将雨水与污水分别收集后,经过沉淀池三级过滤,统一回收处理利用。7、1、2 现场布置总体思路施工现场平面布置以现场条件及施工部署为依据,本着“布置紧凑合理、减少拆改,经济节约”及“绿色施工"得原则,具体原则如下:1 施工现场平面分办公设施、生产设施与现场围蔽进行布置.2 按专业、工种分区,集中管理,高效利用.场地由我单位统一规划布置,统一协调与管理,按专业、工种划分施工用地.临时存放场地也由我单位统一管理,避开用地交叉、相互影响干扰。3 利用招标人提供得电力条件,本着尽量节约线路得原则对施工现场临时电路进行合理得布置;根据现场提供用水接驳点,本着绿色文明施工,切实落实保护环境得原则,充分利用水资源,合理收集雨水、施工用水,再通过加压泵泵送进行二次循环利用.4 主要工序优先:优先满足现场关键线路施工需求。5 合理布置塔吊、施工电梯得位置,利用场内施工道路,合理布置材料堆放场地,减少运输费用与场内二次搬运。6 临建基于绿色施工理念,尽可能采纳绿色建材与设备;节约资源,降低消耗;清洁施工过程,控制环境污染;大力推行绿色施工,采纳雨水收集系统、太阳能热水器、智能太阳能路灯及声光控节能灯等绿色节能施工措施。7 确保安全,绿色环保,兼顾美观:合理规划场地,确保使用安全,同时有序分类布置各种设施,紧而不乱,协调美观.平面布置还需充分考虑节能、节材、节水、节地与环保功能,做到绿色施工。8 按北京市有关现场卫生、安全防火与环境保护...
