目 录1、工程概况、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、22、编制依据、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、23、施工电梯机型配置、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、24、安装前得准备工作、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、 35、安装程序、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、 46、安装工艺、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、 47、施工电梯基础荷载、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、、 10主楼施工电梯安装方案1、工程概况工程名称:伊犁州市两级党员干部现代远程教育培训中心工程地址:新华东路交滨二路建筑物高59,6m,建筑总高度约 59、6m拟安装壹台C200/200型施工升降机,出厂编号为07265,第一次安装高度为 28m

2、编制依据《GJJ 系列施工升降机使用说明书》;《施工现场临时用电安全技术规程》JGJ462025;《建筑施工安全检查标准》JGJ5999
3、施工电梯机型配置3、1 机型配置附楼所有施工电梯得型号均采纳 C200/200,吊笼尺寸3200×1500×2500
生产厂家佛山市南海区聚龙建设机械有限公司型号c200/200单笼额定载重(kg)2000最大加设高度(m)70理论附着二道间距(m)7、5~9最大空(m)7、5~93、2 附墙架配置主楼所有施工电梯得附墙架均选用(Ⅱ型)附墙架图中L 得长度在3400~4200

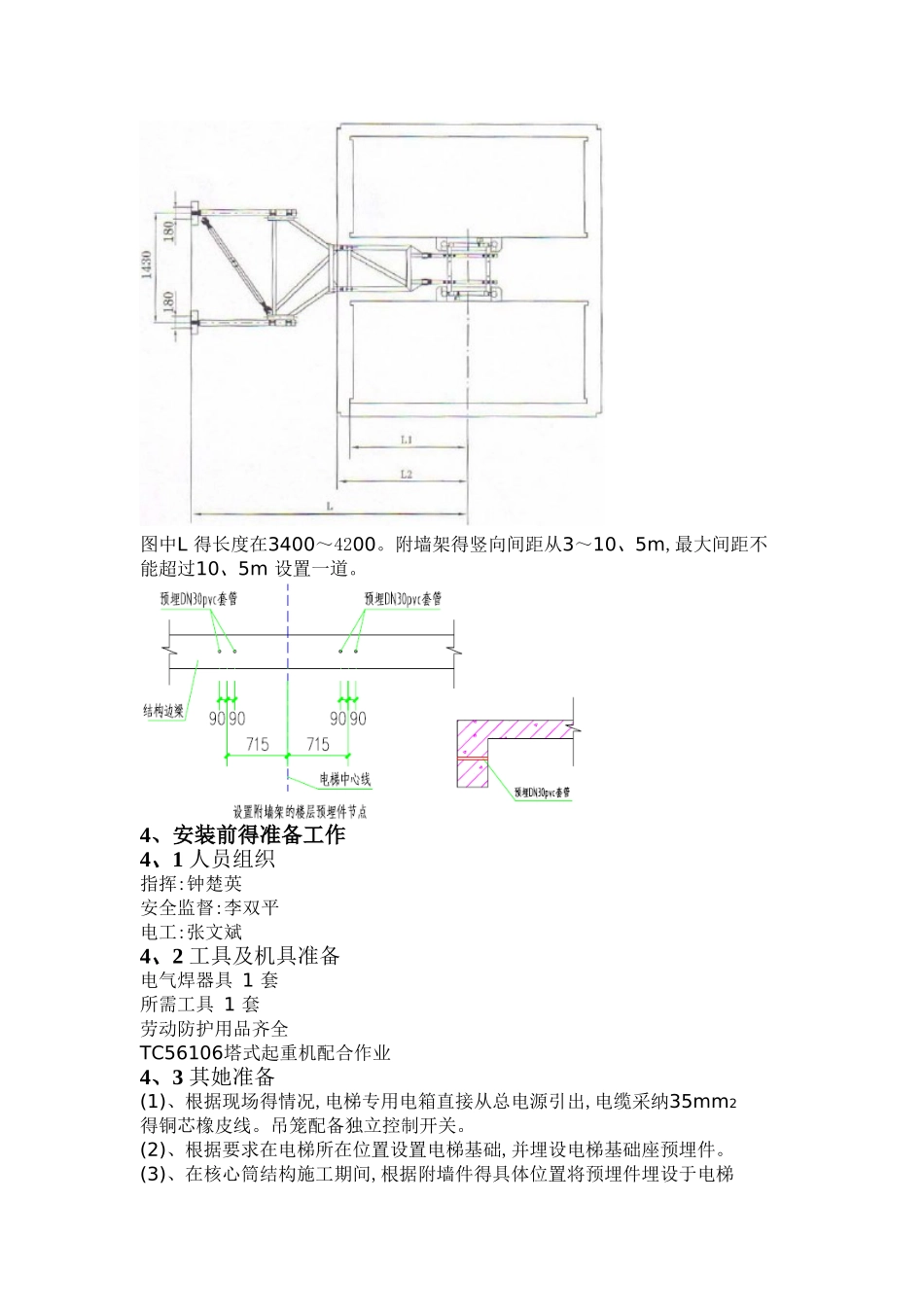

附墙架得竖向间距从3~10、5m,最大间距不能超过10、5m 设置一道
