第四章、工期承诺及保证措施第一节、工期目标及承诺序号内容招标文件要求我公司承诺违约责任1工期目标计划工期:200 日历天
具体开工日期以建设方与监理方发出得开工通知为准
本 工 程 约 定 工 期为绝对工期,除不可抗力 外 , 工 期 一 律 不 顺延
由于承包方原因造成工期延误,承包人每延误一天应向发包人支付 10000 元/天得违约金
总工期:确保 200 日历天完成招标内容全部工作
确保并按期进场,按期开工
我方拟计划开工日期:2025 年 10 月 19日
拟计划竣工日期:2025 年 05 月 05日
严格按招标文件要求执行
如有违约自愿承担所明确得违约责任
由于承包人原因造成 工期延 误 , 每 逾 期 一 天 按 人 民 币 10000 元 / 天支付 违约金 ; 工期 延误 超过 30 天 , 承包人在支付 每天 10000 元得违约金得基础 上 按合同 总 价得 5% 比例额外 追加 支付违约金 ; 前款规定得 每天 10000 元得违约金与延误 超过 30 天后支付得合同总价 5% 得违约金累计计算
工期提 前不奖励

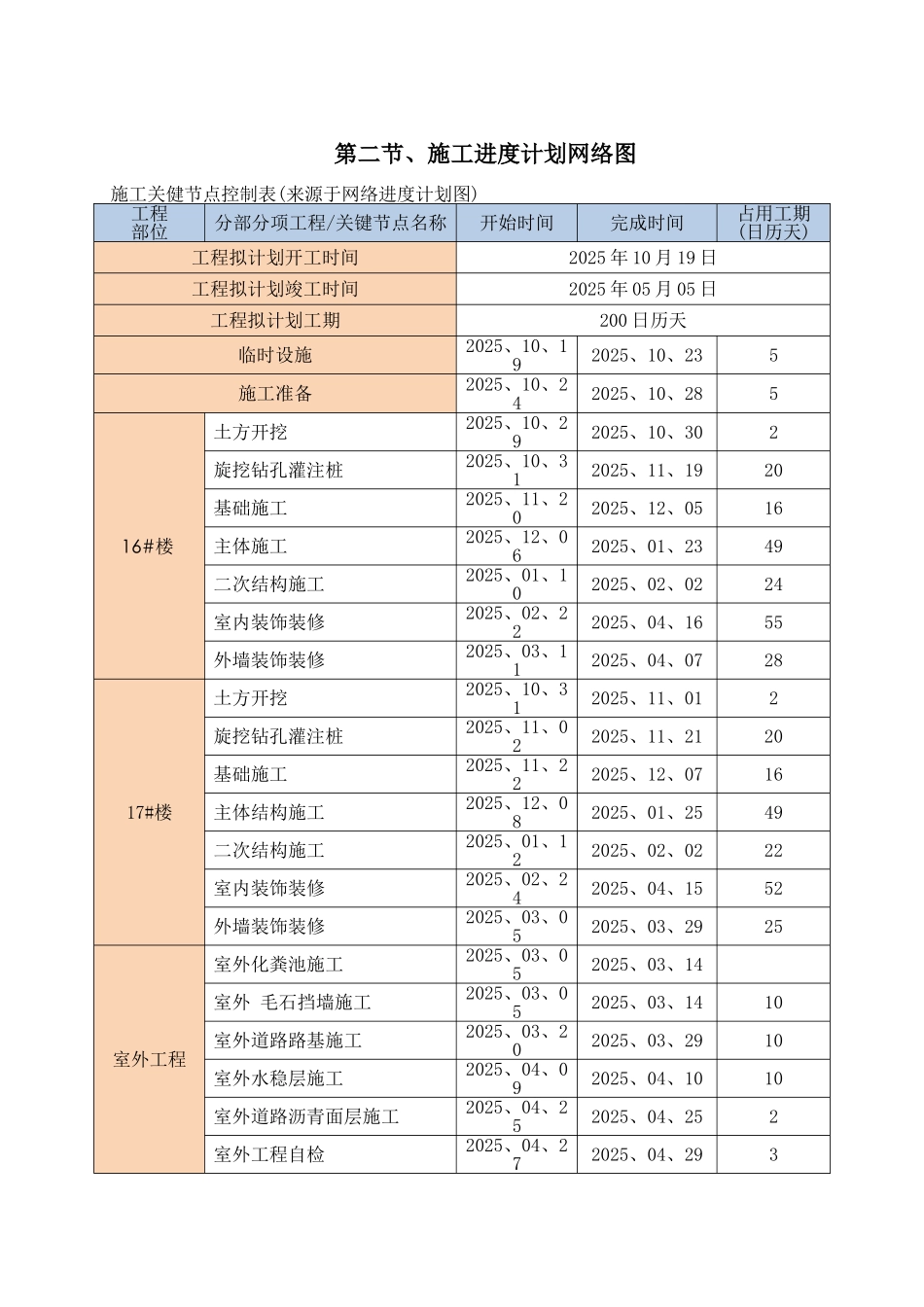

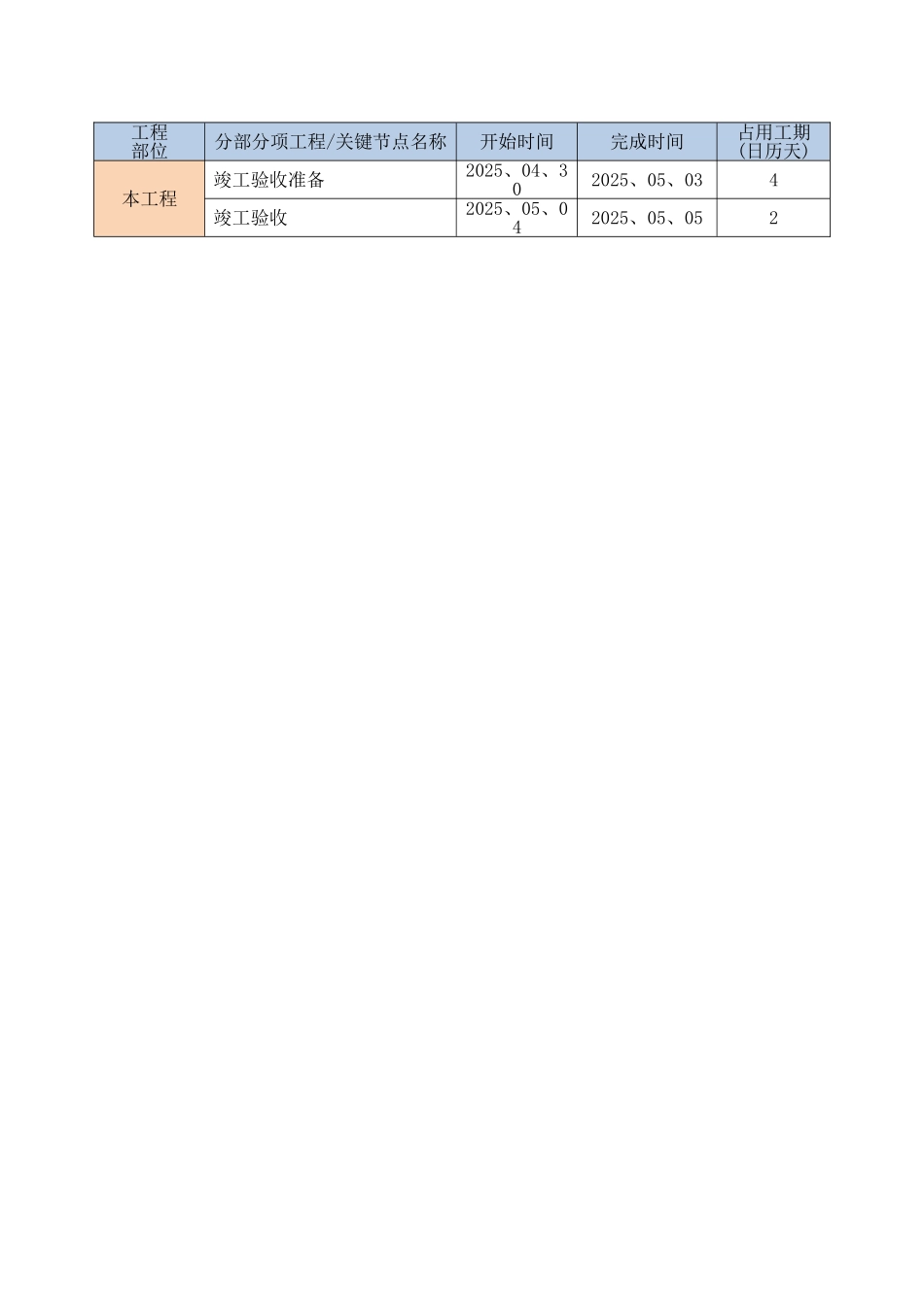

第二节、施工进度计划网络图施工关健节点控制表(来源于网络进度计划图)工程部位分部分项工程/关键节点名称开始时间完成时间占用工期(日历天)工程拟计划开工时间2025 年 10 月 19 日工程拟计划竣工时间2025 年 05 月 05 日工程拟计划工期200 日历天临时设施2025、10、192025、10、235施工准备2025、10、242025、10、28516#楼土方开挖2025、10、292025、10、302旋挖钻孔灌注桩2025、10、312025、11、1920基础施工2025、11、202025、12、0516主体施工2025、12、062025、01、2349二次结构施工2025、01、102025、02、0224室内装饰
