1、工程概况1
1 本工程是青岛大炼油工程水解决及凝聚水站中和池的土建工程
基础垫层为 100 碎石沥青垫层,环墙采纳 C30 钢筋混凝土
环墙内采纳 300mm 厚砂垫层,砂垫层上部为沥青砂绝缘层 100mm 厚,中心向四周放坡,坡度为 1
本工程地坪以下刷冷底子油两遍,环氧沥青厚型涂料两遍
2 重要实物工程量一览表 表 1
2序号分项工程名称单位数量1开 挖 土 方m34602回 填 土 方m34103100 厚沥青砂m3744100 厚沥青碎石m313.55钢 筋t156防腐涂料m24287模 板m28568C30 环梁基础混凝土m31109300 厚 砂 垫 层m32222
1 1170 单元储罐基础施工图 1170-T-101A/B、102、103A/B、201、2022
2 «石油化工钢储罐地基与基础施工及验收法律规范»SH3528-932
3 «建筑地基基础工程施工质量验收法律规范»GB50202-20252
4 «混凝土结构工程施工及验收法律规范»GB50204-2025 2
5 «石油化工施工安全技术规程»SH3505-19992
6 «建筑工程施工质量验收统一标准»GB50300-20252
7 «石油化工工程施工及验收统一标准»SH3508-962
8 «建筑施工现场用电安全法律规范»GB50194-932
9 «建筑机械使用安全技术规程»JGJ-33-86 3
施工程序和方法3

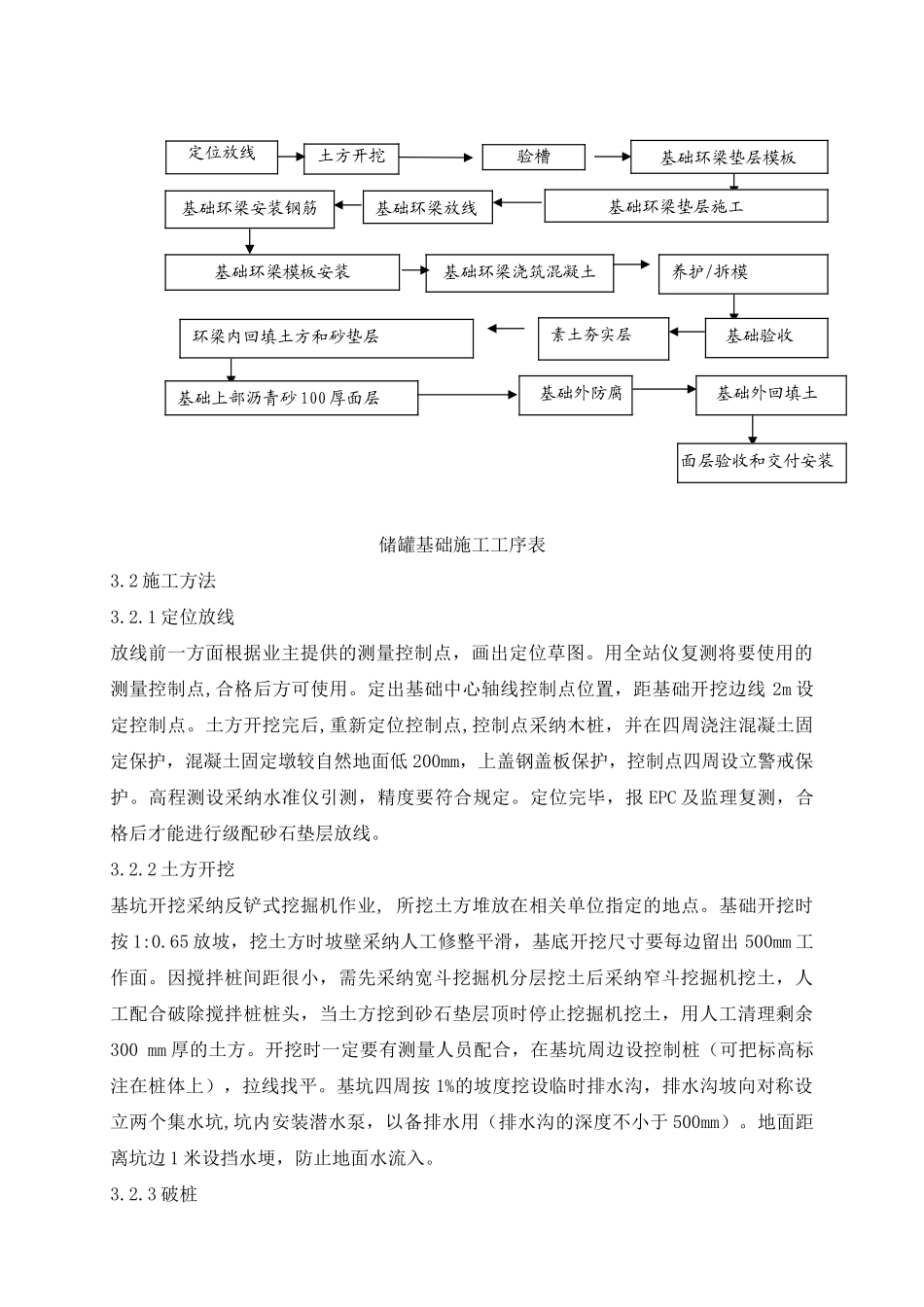

1 储罐基础施工程序见下表 储罐基础施工工序表3
2 施工方法3

1 定位放线放线前一方面根据业主提供的测量控制点,画出定位草图
用全站仪复测将要使用的测量控制点,合格后方可使用
定出基础中心轴线控制点位置,距基础开挖边线 2m 设定控制点
土方开挖完后,重新定位控制点,控制点采纳木桩,并在四周浇注混凝土固定保护,混凝土固定墩较自然地面低 200
