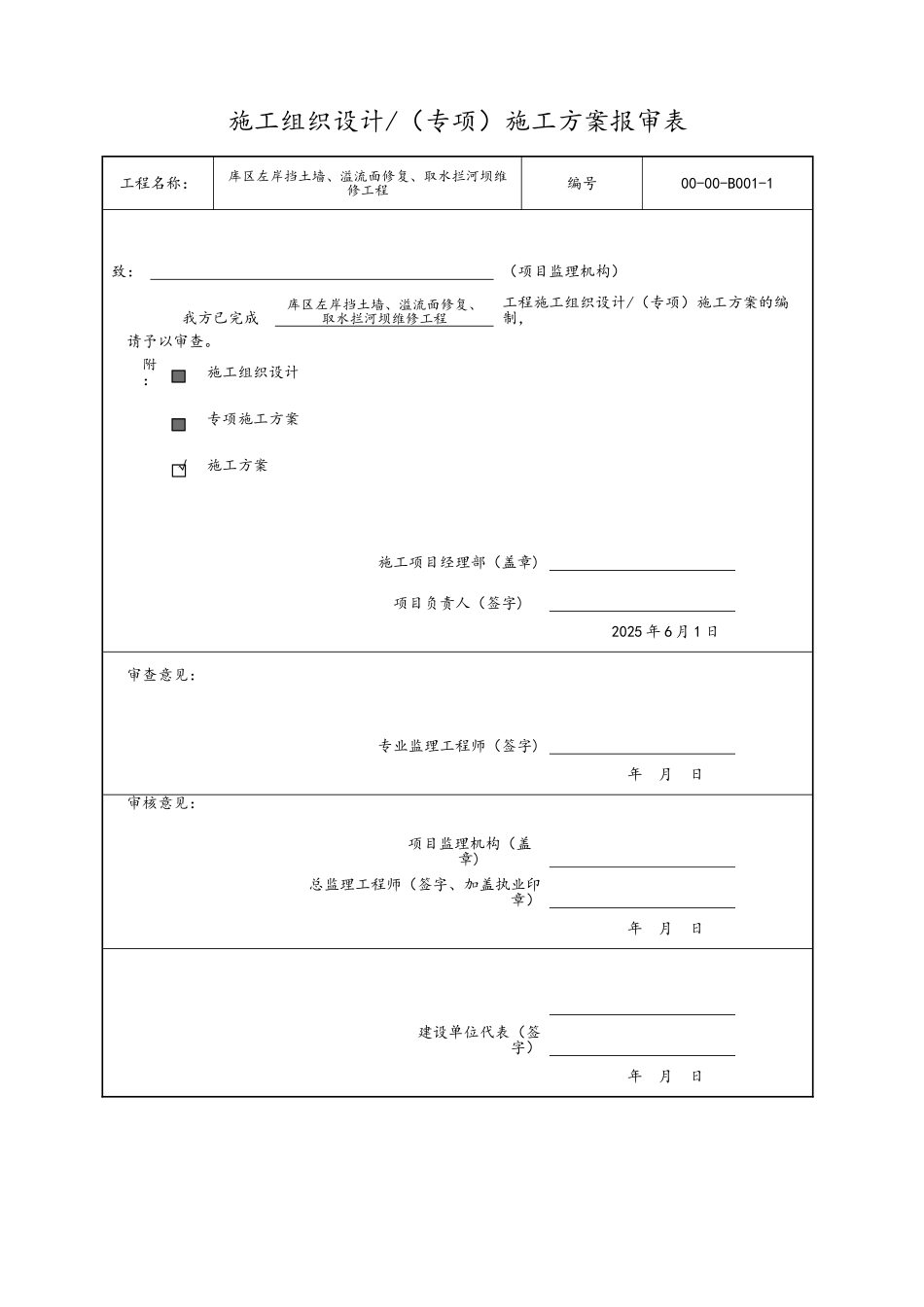

施工组织设计/(专项)施工方案报审表工程名称:库区左岸挡土墙、溢流面修复、取水拦河坝维修工程编号00-00-B001-1 致:(项目监理机构) 我方已完成库区左岸挡土墙、溢流面修复、取水拦河坝维修工程工程施工组织设计/(专项)施工方案的编制, 请予以审查

附:施工组织设计专项施工方案√施工方案 施工项目经理部(盖章) 项目负责人(签字) 2025 年 6 月 1 日 审查意见: 专业监理工程师(签字) 年 月 日 审核意见: 项目监理机构(盖章) 总监理工程师(签字、加盖执业印章) 年 月 日 建设单位代表(签字) 年 月 日 库区左岸挡土墙、溢流面修复、取水拦河坝维修工程施工组织设计二 O 一五年六月一日一、工程概况库区左岸挡土墙、溢流面修复、取水拦河坝维修工程,位于通化市桃园水库,建设单位为通化市水利局
1、材料要求所用原材料砂、石料、水泥、碎石、水及现浇混凝土,应符合设计图纸和相关技术法律规范的要求
2、施工要求1)浆砌片(块)石挡土墙及实体2)砂浆应按设计施工配合比配制
3)基坑承载力、内部尺寸必须满足设计要求
4)砌筑应分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞,干砌时不得松动、叠砌和浮塞
5)沉降缝、泄水孔、反滤层的设置位置、质量和数量必须符合设计要求
6)混凝土挡土墙及实体7)基坑承载力、内部尺寸必须满足设计要求
8)混凝土的施工配合比应符合试验规定
9)片石混凝土挡土墙及实体片石参量不得大于混凝土总量的 25%,片石摆放均匀
10)混凝土表面应平整、密实、施工缝整齐,无蜂窝麻面现象
3、回填土技术要求1)回填材料均应是透水性材料或设计规定的材料,严禁采纳有机土、腐殖土、垃圾、盐泽土等不合格填料,填料中不得含用树根、草皮等杂物
2)结构物强度达到设计 75%方可填筑
3)必须分层填筑压实,每层表面平整,路拱合适

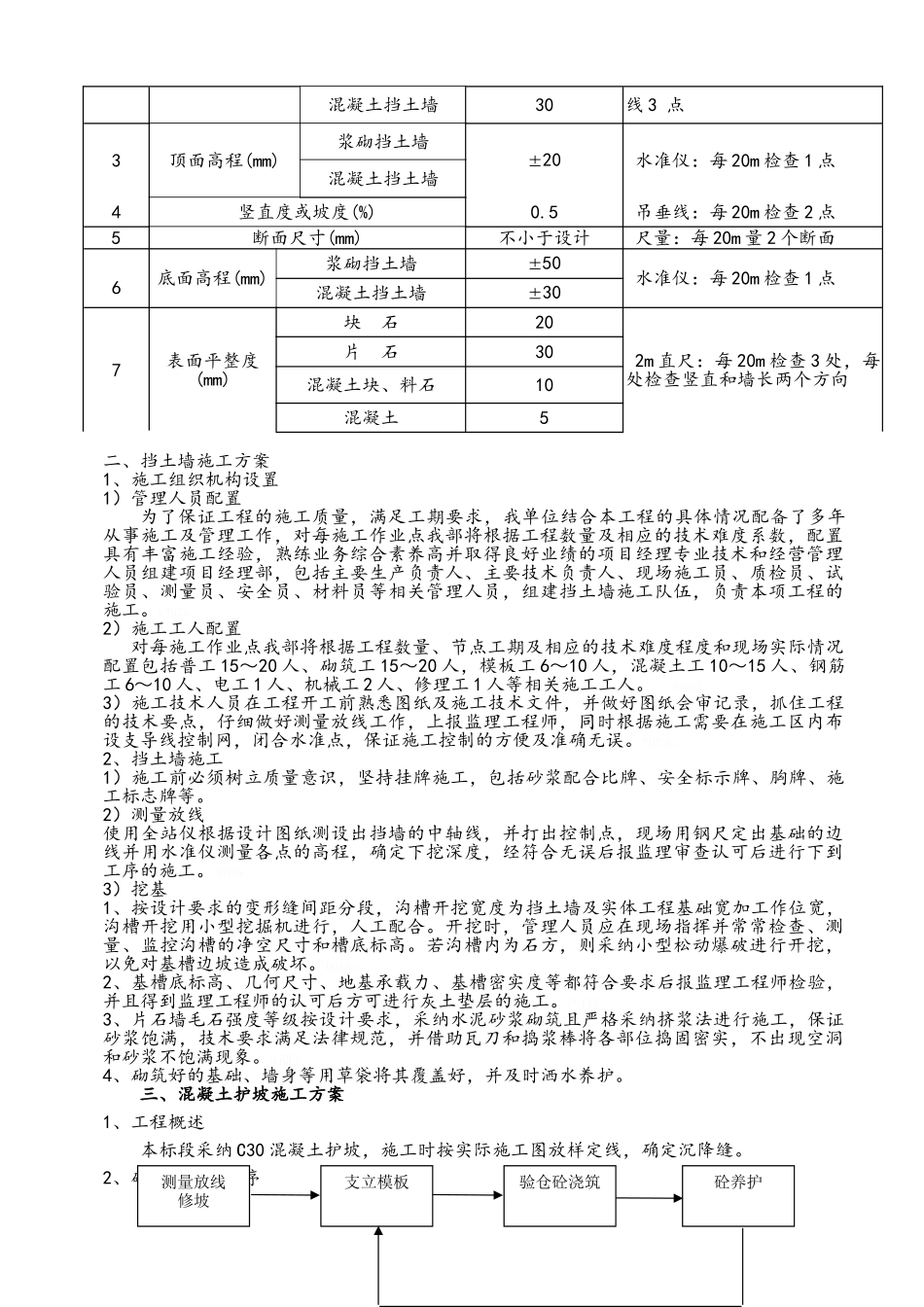

4、检查项目浆砌片(块)石
