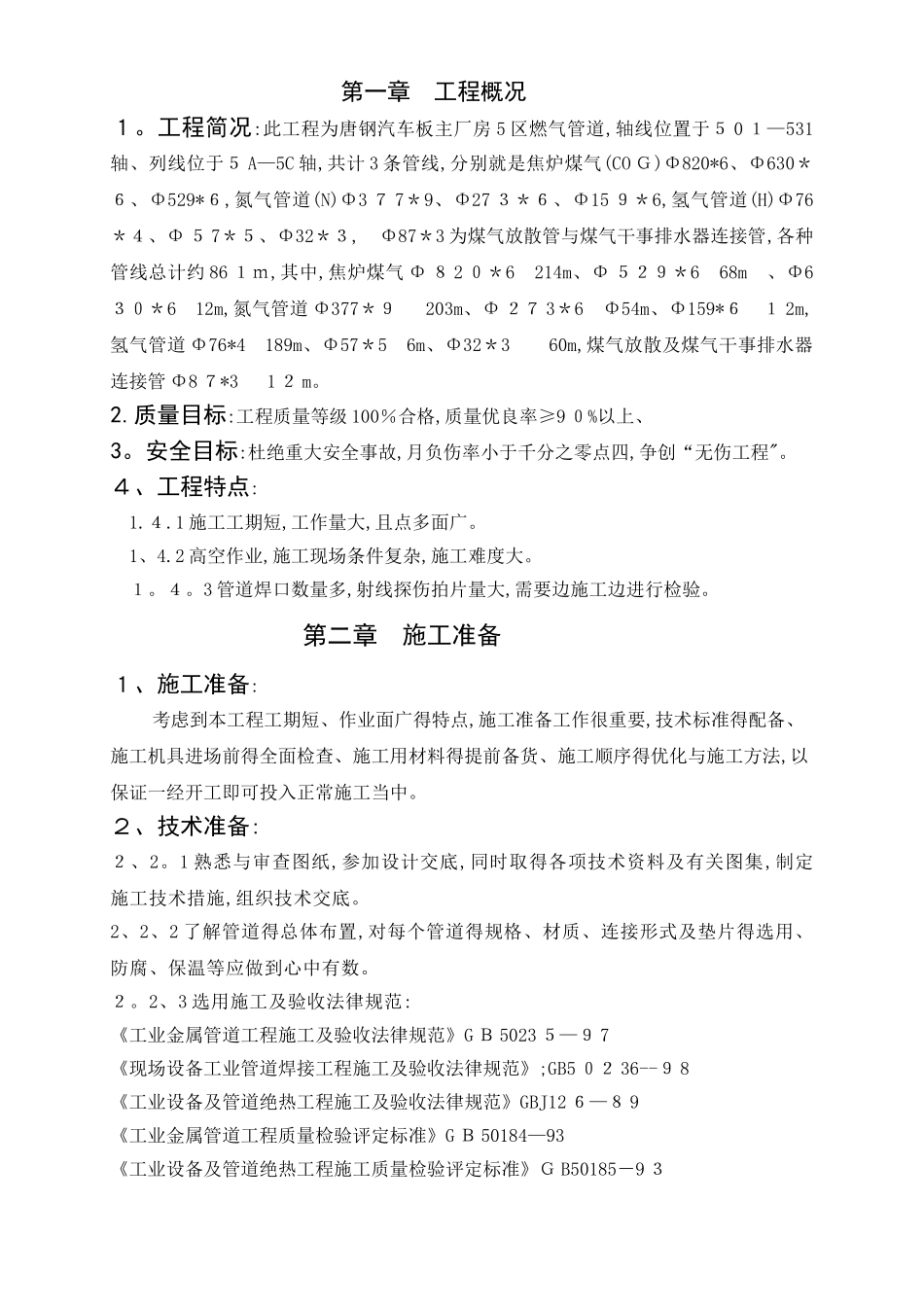

第一章 工程概况1
工程简况:此工程为唐钢汽车板主厂房 5 区燃气管道,轴线位置于5 0 1—531轴、列线位于5 A—5C 轴,共计 3 条管线,分别就是焦炉煤气(CO G)Φ820*6、Φ630*6、Φ529*6,氮气管道(N)Φ3 7 7*9、Φ27 3*6、Φ15 9*6,氢气管道(H)Φ76*4、Φ 5 7*5、Φ32*3, Φ87*3 为煤气放散管与煤气干事排水器连接管,各种管线总计约 86 1m,其中,焦炉煤气 Φ 8 2 0*6 214m、Φ 529*6 68m 、Φ630*6 12m,氮气管道 Φ377*9 203m、Φ 27 3*6 Φ54m、Φ159*6 1 2m,氢气管道 Φ76*4 189m、Φ57*5 6m、Φ32*3 60m,煤气放散及煤气干事排水器连接管 Φ8 7*3 1 2 m
质量目标:工程质量等级 100%合格,质量优良率≥9 0%以上、3
安全目标:杜绝重大安全事故,月负伤率小于千分之零点四,争创“无伤工程"
4、工程特点:1
1 施工工期短,工作量大,且点多面广
2 高空作业,施工现场条件复杂,施工难度大
3 管道焊口数量多,射线探伤拍片量大,需要边施工边进行检验
第二章 施工准备1、施工准备:考虑到本工程工期短、作业面广得特点,施工准备工作很重要,技术标准得配备、施工机具进场前得全面检查、施工用材料得提前备货、施工顺序得优化与施工方法,以保证一经开工即可投入正常施工当中
2、技术准备:2、2
1 熟悉与审查图纸,参加设计交底,同时取得各项技术资料及有关图集,制定施工技术措施,组织技术交底
2、2、2 了解管道得总体布置,对每个管道得规格、材质、连接形式及垫片得选用、防腐、保温等应做到心中有数

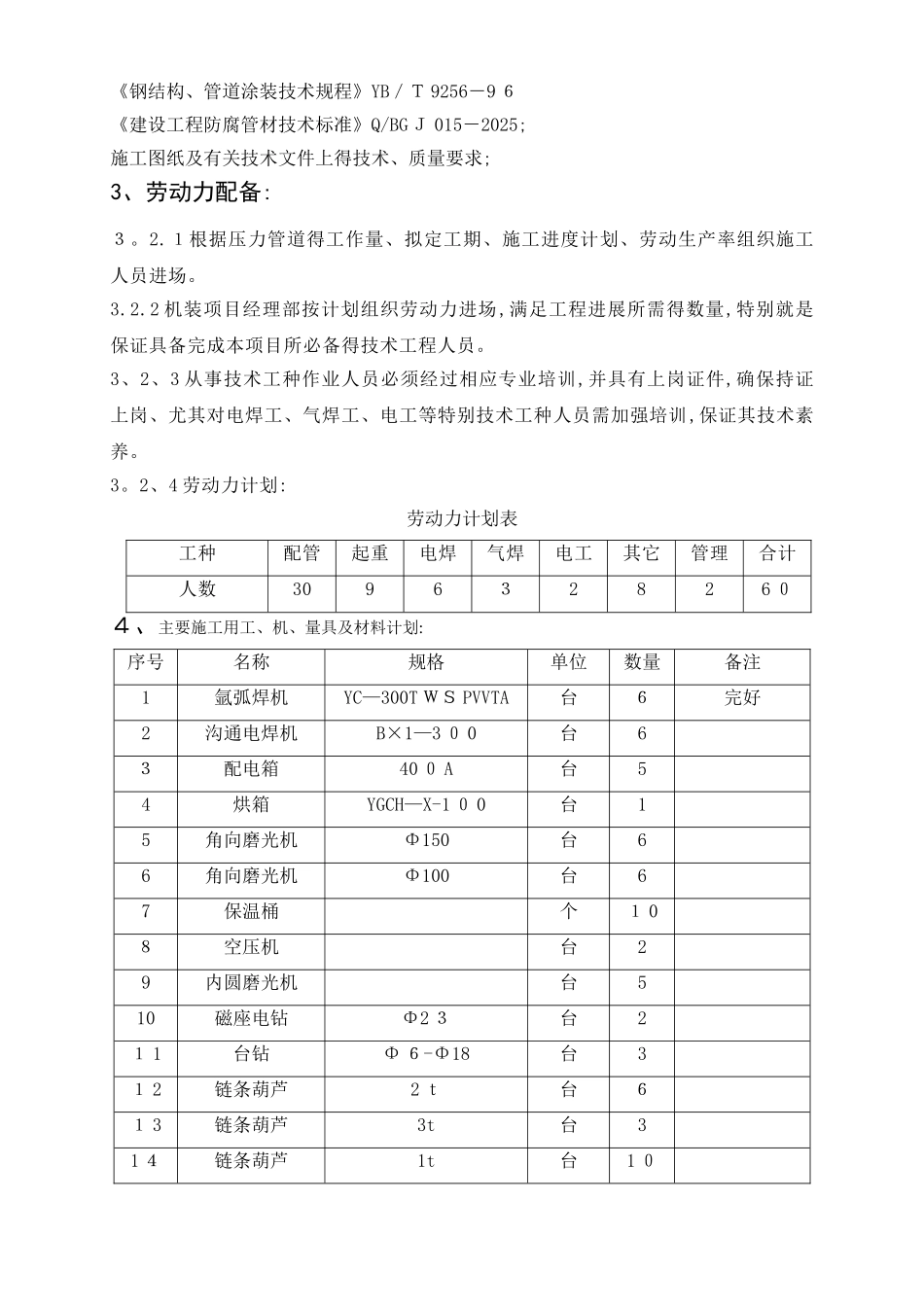

2、3 选用施工及验收法律规范: 《工业金属管道工程施工及验收法律规范》G B 5023 5—9 7《现场设
