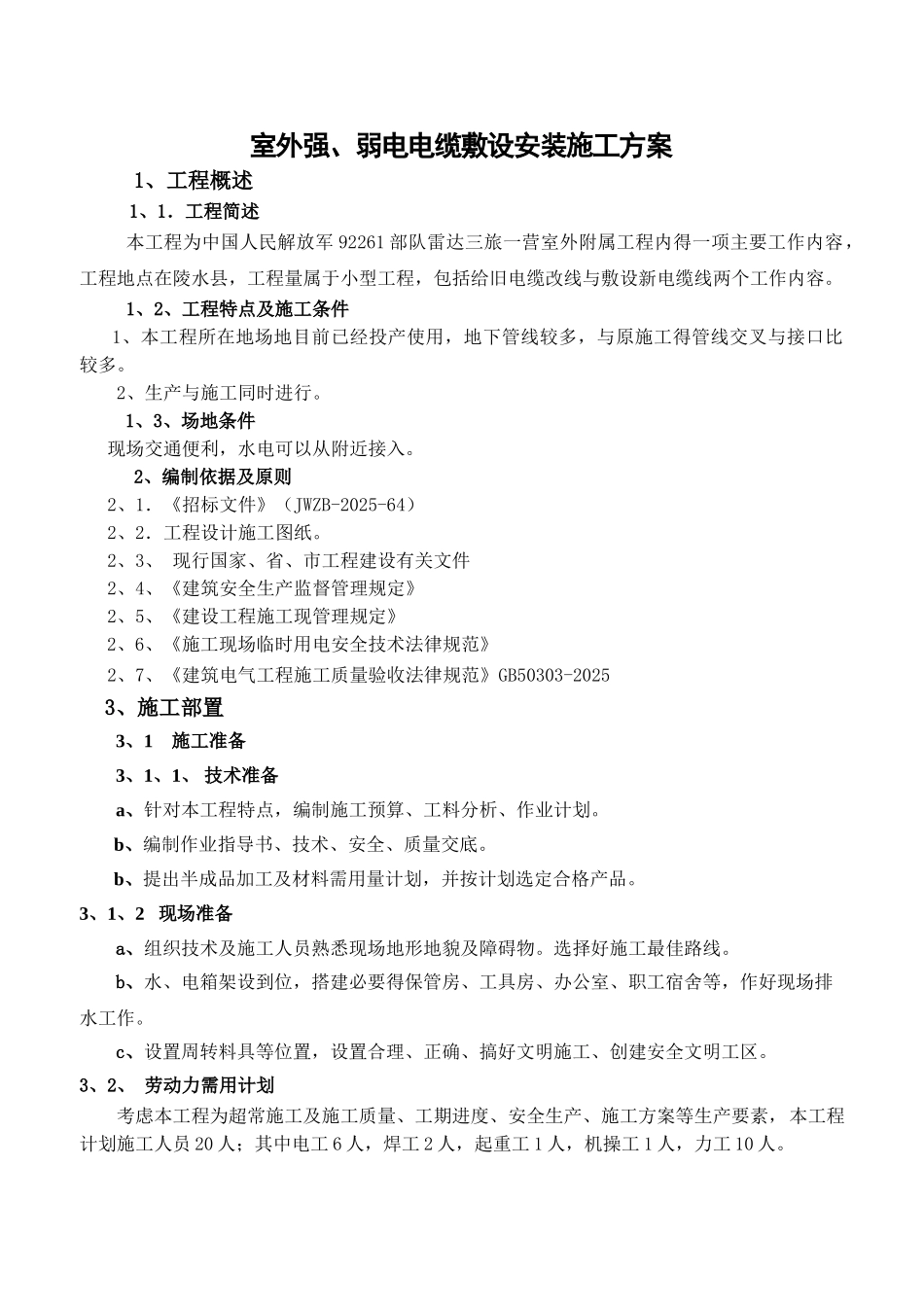

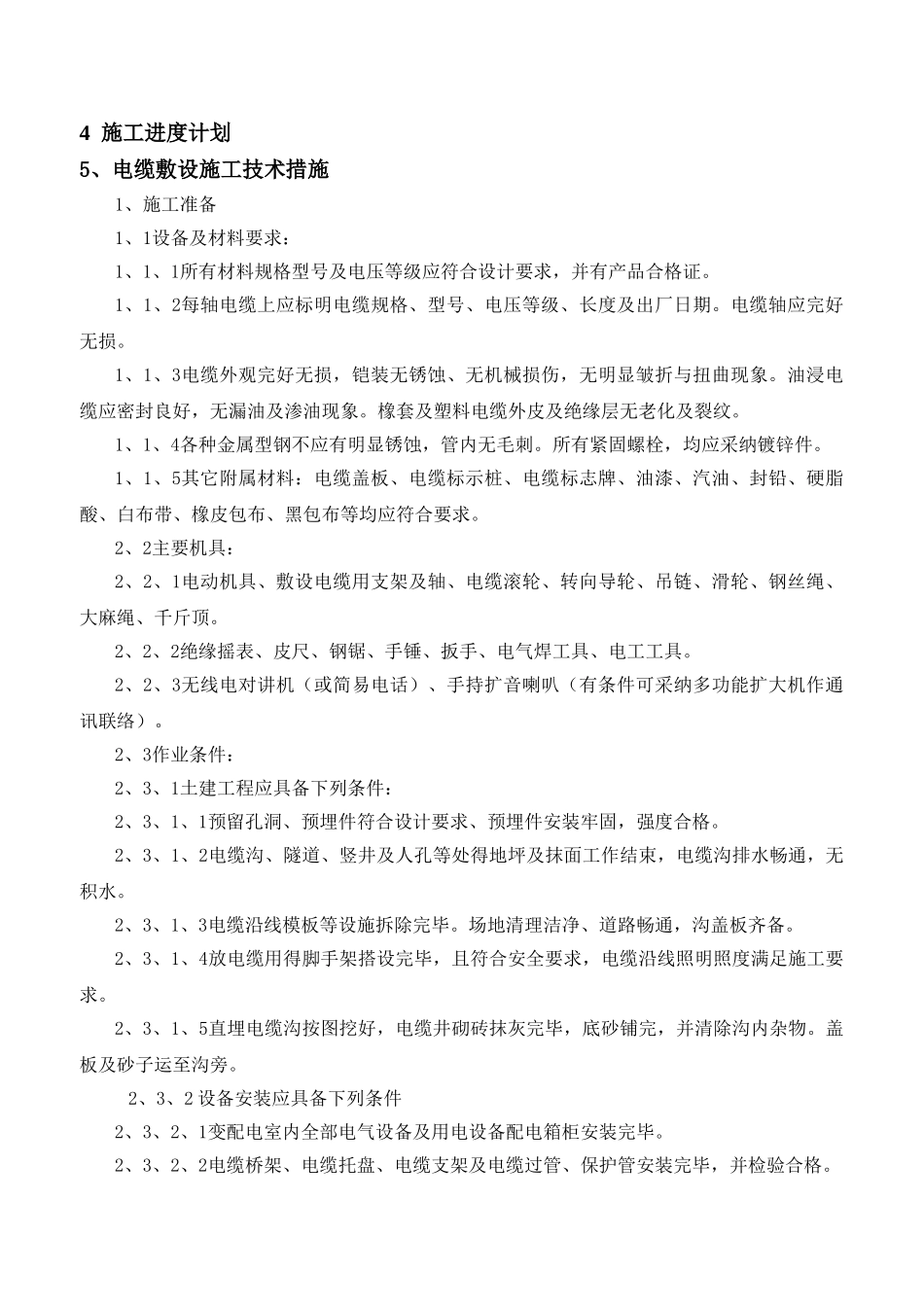

室外强、弱电电缆敷设安装施工方案 1、工程概述1、1.工程简述本工程为中国人民解放军 92261 部队雷达三旅一营室外附属工程内得一项主要工作内容,工程地点在陵水县,工程量属于小型工程,包括给旧电缆改线与敷设新电缆线两个工作内容。1、2、工程特点及施工条件1、本工程所在地场地目前已经投产使用,地下管线较多,与原施工得管线交叉与接口比较多。2、生产与施工同时进行。1、3、场地条件现场交通便利,水电可以从附近接入。2、编制依据及原则2、1.《招标文件》(JWZB-2025-64)2、2.工程设计施工图纸。2、3、 现行国家、省、市工程建设有关文件2、4、《建筑安全生产监督管理规定》2、5、《建设工程施工现管理规定》2、6、《施工现场临时用电安全技术法律规范》2、7、《建筑电气工程施工质量验收法律规范》GB50303-20253、施工部置3、1 施工准备 3、1、1、 技术准备a、针对本工程特点,编制施工预算、工料分析、作业计划。b、编制作业指导书、技术、安全、质量交底。b、提出半成品加工及材料需用量计划,并按计划选定合格产品。3、1、2 现场准备a、组织技术及施工人员熟悉现场地形地貌及障碍物。选择好施工最佳路线。b、水、电箱架设到位,搭建必要得保管房、工具房、办公室、职工宿舍等,作好现场排水工作。c、设置周转料具等位置,设置合理、正确、搞好文明施工、创建安全文明工区。3、2、 劳动力需用计划考虑本工程为超常施工及施工质量、工期进度、安全生产、施工方案等生产要素,本工程计划施工人员 20 人;其中电工 6 人,焊工 2 人,起重工 1 人,机操工 1 人,力工 10 人。4 施工进度计划5、电缆敷设施工技术措施1、施工准备1、1设备及材料要求: 1、1、1所有材料规格型号及电压等级应符合设计要求,并有产品合格证。1、1、2每轴电缆上应标明电缆规格、型号、电压等级、长度及出厂日期。电缆轴应完好无损。1、1、3电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折与扭曲现象。油浸电缆应密封良好,无漏油及渗油现象。橡套及塑料电缆外皮及绝缘层无老化及裂纹。1、1、4各种金属型钢不应有明显锈蚀,管内无毛刺。所有紧固螺栓,均应采纳镀锌件。1、1、5其它附属材料:电缆盖板、电缆标示桩、电缆标志牌、油漆、汽油、封铅、硬脂酸、白布带、橡皮包布、黑包布等均应符合要求。2、2主要机具: 2、2、1电动机具、敷设电缆用支架及轴、电缆滚轮、转向导轮、吊链、滑轮、钢丝绳、大麻绳、千斤顶。2、2、2绝缘...
