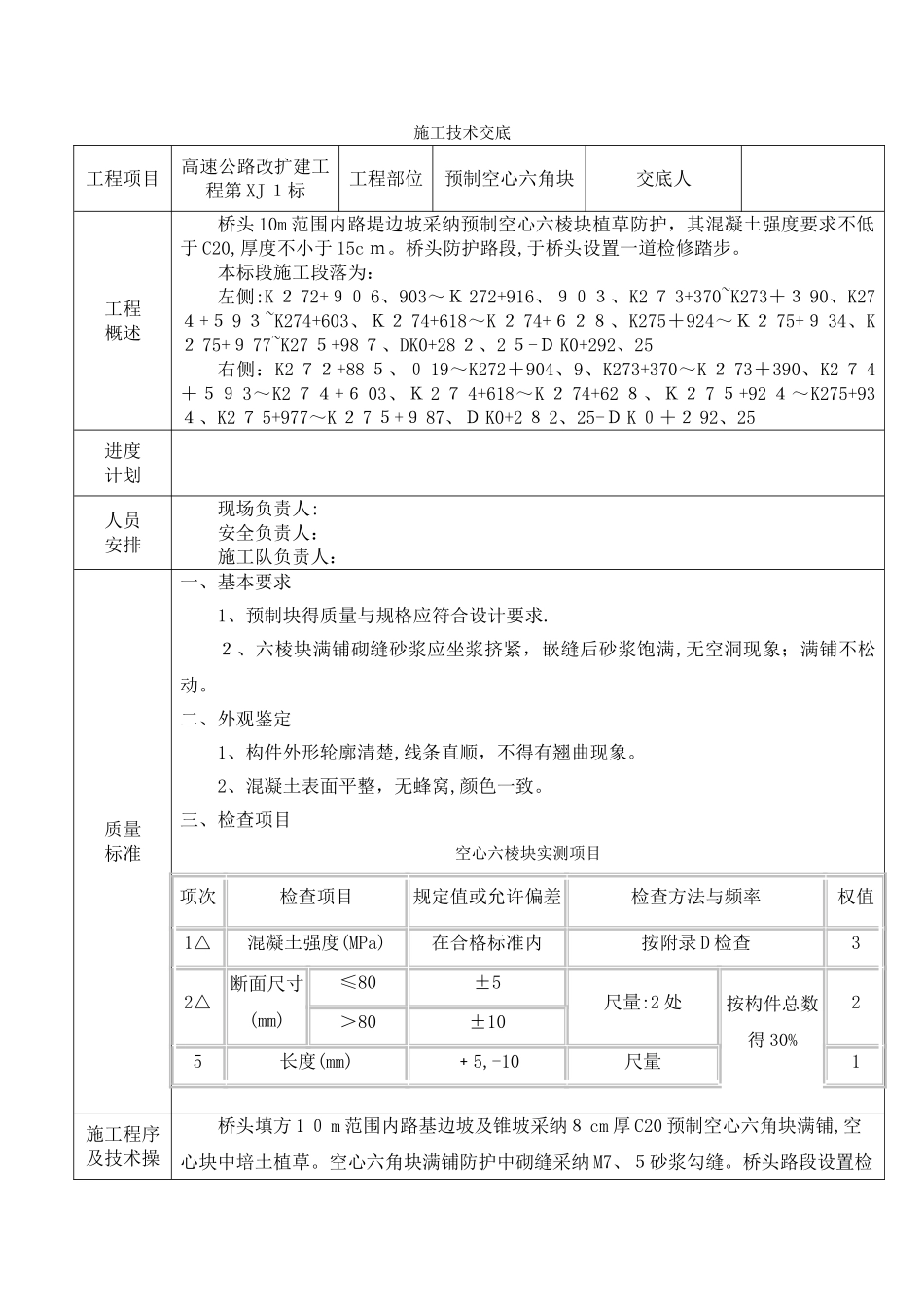

施工技术交底工程项目高速公路改扩建工程第 XJ 1标工程部位预制空心六角块交底人工程概述桥头 10m 范围内路堤边坡采纳预制空心六棱块植草防护,其混凝土强度要求不低于 C20,厚度不小于 15c m。桥头防护路段,于桥头设置一道检修踏步。本标段施工段落为:左侧:K 2 72+90 6、903~K 272+916、903、K2 7 3+370~K273+3 90、K274+5 9 3~K274+603、K2 74+618~K 2 74+628、K275+924~K2 75+9 34、K2 75+9 77~K27 5+98 7、DK0+28 2、2 5-D K0+292、25右侧:K2 72+88 5、0 19~K272+904、9、K273+370~K 2 73+390、K2 7 4+59 3~K2 74+6 03、K 2 7 4+618~K 2 74+62 8、K2 7 5+92 4~K275+934、K2 7 5+977~K 2 7 5+9 87、D K0+2 8 2、25-D K 0+2 92、25进度计划人员安排现场负责人:安全负责人:施工队负责人:质量标准一、基本要求1、预制块得质量与规格应符合设计要求.2、六棱块满铺砌缝砂浆应坐浆挤紧,嵌缝后砂浆饱满,无空洞现象;满铺不松动。二、外观鉴定1、构件外形轮廓清楚,线条直顺,不得有翘曲现象。2、混凝土表面平整,无蜂窝,颜色一致。三、检查项目空心六棱块实测项目项次检查项目规定值或允许偏差检查方法与频率权值1△混凝土强度(MPa)在合格标准内按附录 D 检查32△断面尺寸(mm)≤80±5尺量:2 处按构件总数得 30%2>80±105长度(mm)﹢5,-10尺量1施工程序及技术操桥头填方 1 0 m 范围内路基边坡及锥坡采纳8 cm 厚 C20 预制空心六角块满铺,空心块中培土植草。空心六角块满铺防护中砌缝采纳 M7、5砂浆勾缝。桥头路段设置检作要点查踏步,在每侧边坡设置一道,具体设置为:大桥每侧桥头设置,中小桥一侧桥头设置检查踏步每隔2m高设置一道 50cm 宽得防滑耳墙,检查踏步施工与边坡防护同时施工。 1、浆砌施工前应先清理施工场地,修整边坡使砌筑地带得标高与边坡坡度与图纸要求相一致。然后按图纸所示得地点进行施工放样,浅挖护脚基坑,并进行人工夯实.在进行基坑夯实得同时并进行砂浆机械拌与,砂浆按施工配合拌与,拌与时控制好水灰比。 2、经检查砌筑地带得标高与边坡坡度与图纸要求相一致,埋置深度满足设计要求后,报监理工程师批准同意即可进行护脚砌筑、砌筑前先行施工1 0cm 砂垫层,砂垫层采纳人工摊铺,摊铺应平整密实。砌筑前先按坡度挂线,从路基边坡接缝处开始安砌,首先安砌角...
