技术交底记录表 C 2-1编 号工程名称吉安恒大帝景首期交 底 日 期2025、1 1
25施工单位中铁建设集团有限公司吉安分公司分项工程名称交底提要给水管道试压、冲洗消毒交底内容: 1. 试验段得划分1、1本工程单元一般为 3 户或 4 户,试压时应每户单独试压
2、施工组织 2、1人员:水主管、项目总工、甲方专业负责人、监理、水电工 3 人2、2施工设备配备电动打压机 2 台,压力表4块,蛇皮管 100 米 3、施工方法本工程采纳水压试验法对管道强度及严密性试验,用水冲法对管道进行冲洗消毒
3、1 管道试压前须做好以下工作:(1)对管道、节点、接口等外观进行仔细检查
(2)对管件逐一进行检查,特别就是闸阀、排气阀检查其完整性,启闭灵活性,有无破损现象,并就是否处于开启状态,不合格得及时更换,未开启得及时开启
(3)对支线管、管卡进行检查,其二检查管端堵板得牢固性
(4)试压所需得机械、设备就是否配备齐全,人员就是否到位,技术交底就是否落实
(5)对试压设备、压力表、排气阀门等检测器具进行功能检查,并进行试用,保证检测器具得功能满足试验要求
(6)试验如发生管道破裂或漏水等突发现象,就是否有应及措施
(7)试验所需得水源就是否落实,水质就是否为饮用水,做好水源引接及排水疏导路线工作
3、2 闭水试验: (1)在试验管段下游管端堵板预留管口与注水管连接好,开始灌水
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其她技术交底可不填写
技术交底记录表 C2-1编 号工程名称吉安恒大帝景首期交 底 日 期2025、11

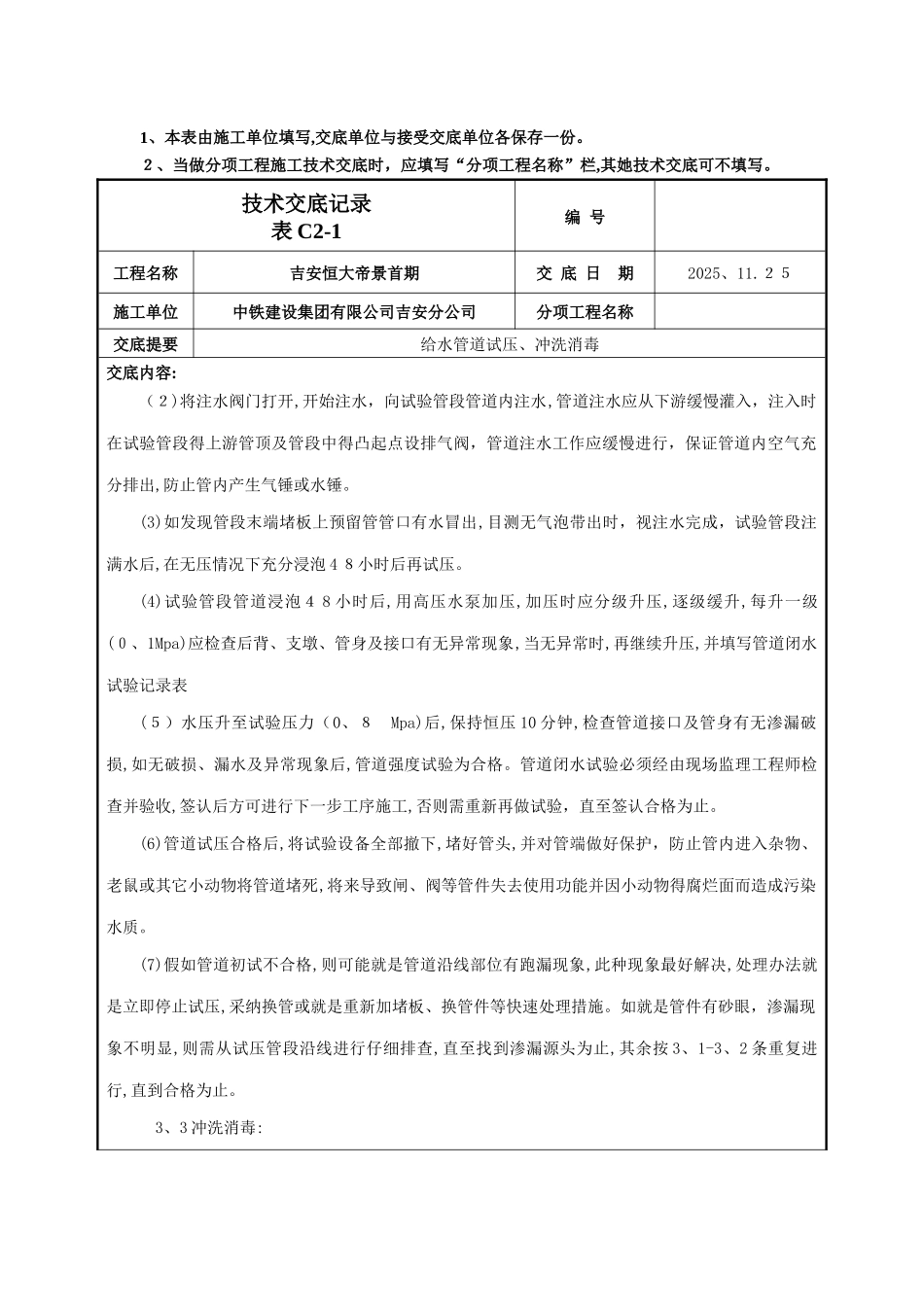

25施工单位中铁建设集团有限公司吉安分公司分项工程名称交底提要给水管道试压、冲洗消毒交底内容: (2)将注水阀门打开,开始注水,向试验管段管道内注水,管道注水应从下
