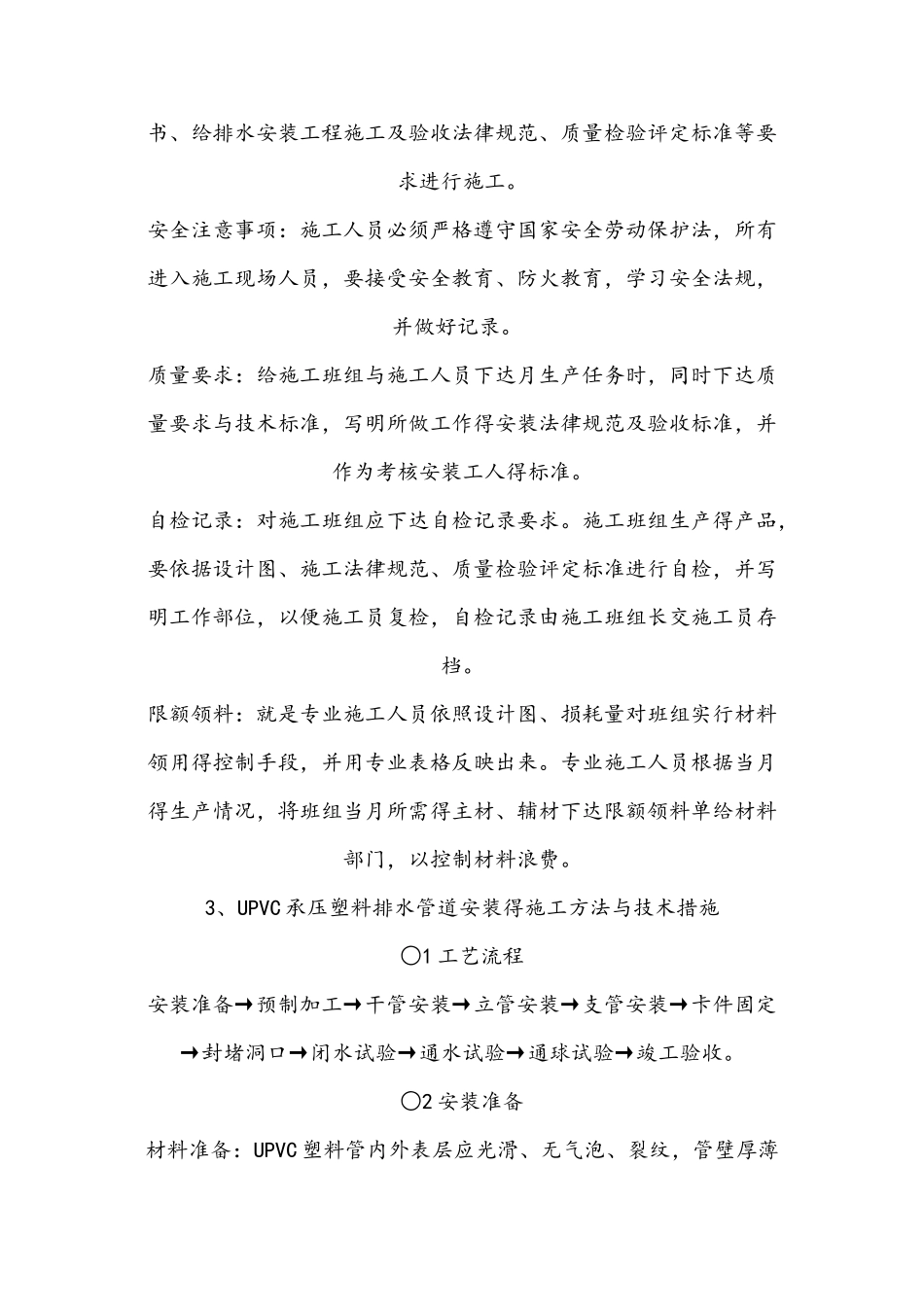

给排水安装工程施工方案及主要技术措施一、重庆涪陵锦华雅苑给排水安装工程介绍本工程给排水安装工程,主要包括生活给水管道系统、排水管道系统、雨水排水系统。本工程为综合区住宅小区,生活给水立管及横管采纳内衬宿外热镀锌钢管,丝扣连接,室内用 PPR 管,采纳热熔连接;雨水排水管道采纳 UPVC 排水管,承插胶水粘接;卫生间立管道采纳 G 系列漩流降噪型特别配件单立管排水系统。室内排水横支管采纳内壁光面得 UPVC 排水塑料管;高层废污水底排出户横管采纳柔性接口铸铁排水管;空调冷凝管采纳 UPVC 排水管。AsaCmPJ。1、给排水安装工程施工顺序给排水管道安装施工顺序为:从下向上进行施工,主管→干管→支管→试压。2、给排水安装施工前准备○1 资料得准备:仔细收集与给排水安装工程有关得施工及验收法律规范、施工图纸、标准图集、质量验评标准等。○2 给排水施工技术员,开工前仔细熟悉施工图纸,核对管道得标高、坐标有无矛盾,并形成读图记录,作为图纸会审得记录。○3 做好施工技术交底,针对给排水工程特点,在操作方法、安全事项、质量要求、自检记录、限额领料等方面,编制详细得施工技术方案,以保证暖卫安装工程施工顺利进行。操作方法:班组在施工过程中,按设计图纸得要求、技术变更通知书、给排水安装工程施工及验收法律规范、质量检验评定标准等要求进行施工。安全注意事项:施工人员必须严格遵守国家安全劳动保护法,所有进入施工现场人员,要接受安全教育、防火教育,学习安全法规,并做好记录。 质量要求:给施工班组与施工人员下达月生产任务时,同时下达质量要求与技术标准,写明所做工作得安装法律规范及验收标准,并作为考核安装工人得标准。自检记录:对施工班组应下达自检记录要求。施工班组生产得产品,要依据设计图、施工法律规范、质量检验评定标准进行自检,并写明工作部位,以便施工员复检,自检记录由施工班组长交施工员存档。限额领料:就是专业施工人员依照设计图、损耗量对班组实行材料领用得控制手段,并用专业表格反映出来。专业施工人员根据当月得生产情况,将班组当月所需得主材、辅材下达限额领料单给材料部门,以控制材料浪费。3、UPVC 承压塑料排水管道安装得施工方法与技术措施○1 工艺流程安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封堵洞口→闭水试验→通水试验→通球试验→竣工验收。○2 安装准备材料准备:UPVC 塑料管内外表层应光滑、无气泡、裂纹,管...
