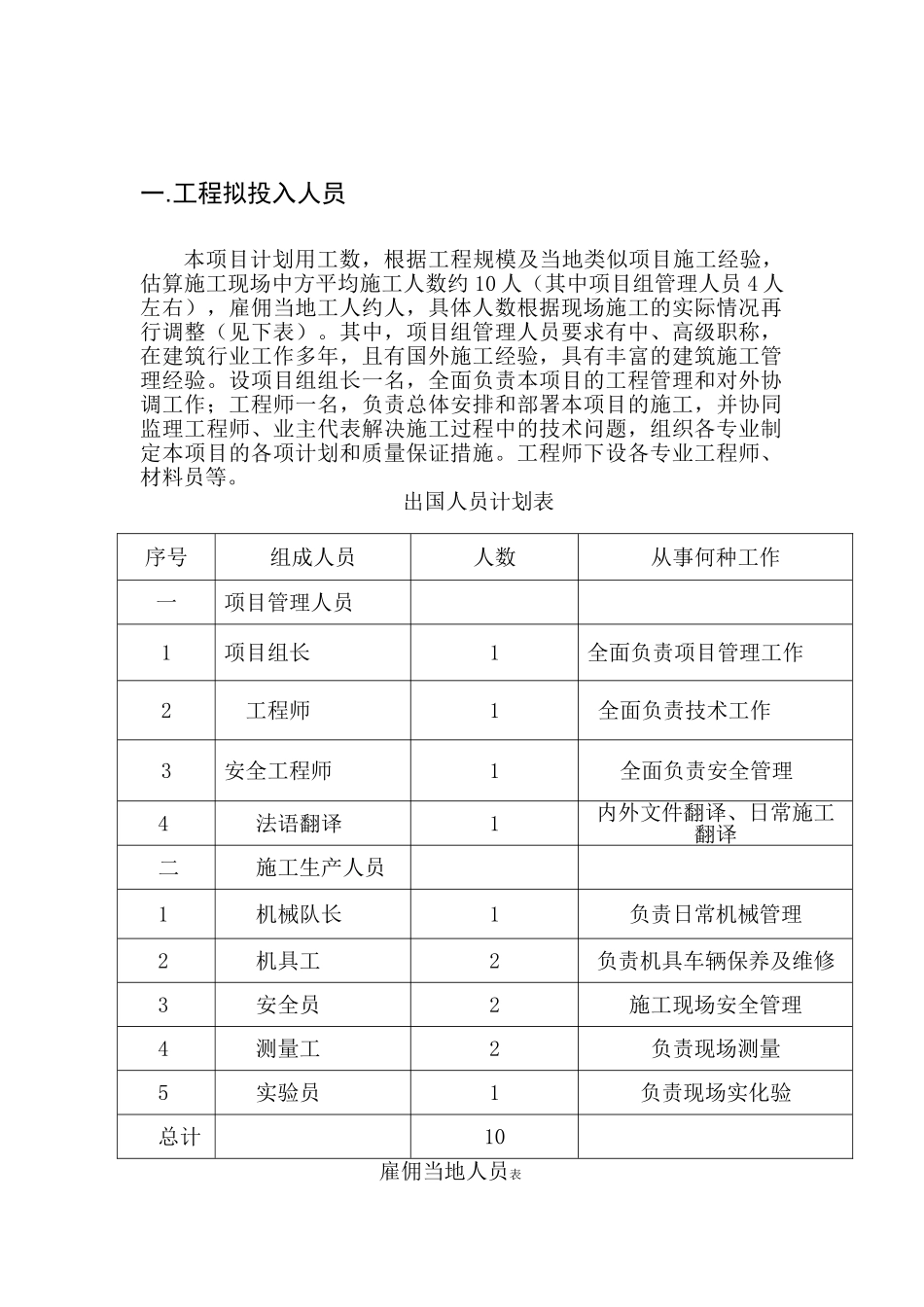

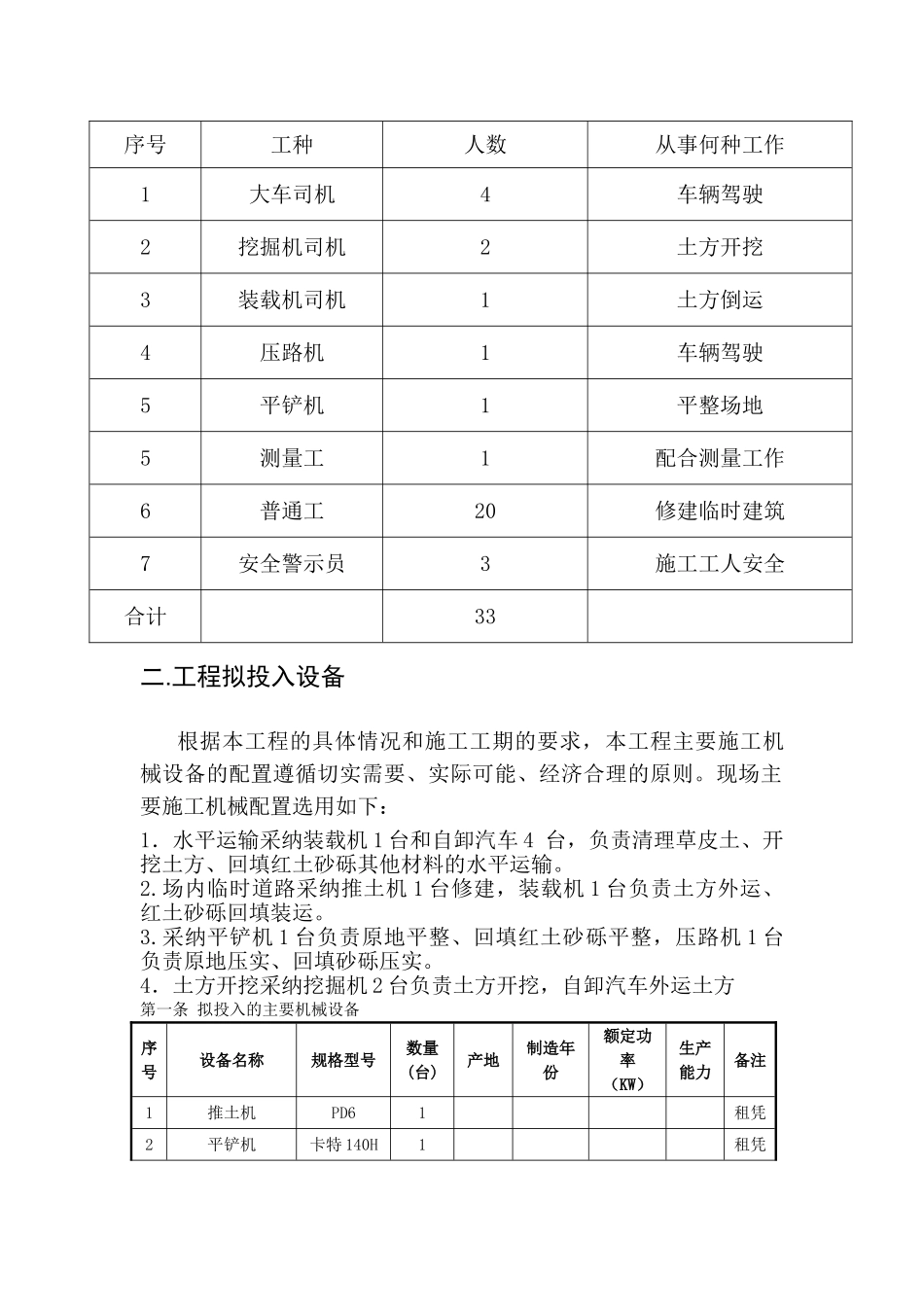

下载后可任意编辑,修改一.工程拟投入人员本项目计划用工数,根据工程规模及当地类似项目施工经验,估算施工现场中方平均施工人数约 10 人(其中项目组管理人员 4 人左右),雇佣当地工人约人,具体人数根据现场施工的实际情况再行调整(见下表)。其中,项目组管理人员要求有中、高级职称,在建筑行业工作多年,且有国外施工经验,具有丰富的建筑施工管理经验。设项目组组长一名,全面负责本项目的工程管理和对外协调工作;工程师一名,负责总体安排和部署本项目的施工,并协同监理工程师、业主代表解决施工过程中的技术问题,组织各专业制定本项目的各项计划和质量保证措施。工程师下设各专业工程师、材料员等。出国人员计划表序号组成人员人数从事何种工作一项目管理人员1项目组长1全面负责项目管理工作2工程师1全面负责技术工作3安全工程师1全面负责安全管理4法语翻译1内外文件翻译、日常施工翻译二施工生产人员1机械队长1负责日常机械管理2机具工2负责机具车辆保养及维修3安全员2施工现场安全管理4测量工2负责现场测量5实验员1负责现场实化验总计10雇佣当地人员表序号工种人数从事何种工作1大车司机4车辆驾驶2挖掘机司机2土方开挖3装载机司机1土方倒运4压路机1车辆驾驶5平铲机1平整场地5测量工1配合测量工作6普通工20修建临时建筑7安全警示员3施工工人安全合计33二.工程拟投入设备根据本工程的具体情况和施工工期的要求,本工程主要施工机械设备的配置遵循切实需要、实际可能、经济合理的原则。现场主要施工机械配置选用如下:1.水平运输采纳装载机 1 台和自卸汽车 4 台,负责清理草皮土、开挖土方、回填红土砂砾其他材料的水平运输。2.场内临时道路采纳推土机 1 台修建,装载机 1 台负责土方外运、红土砂砾回填装运。3.采纳平铲机 1 台负责原地平整、回填红土砂砾平整,压路机 1 台负责原地压实、回填砂砾压实。4.土方开挖采纳挖掘机 2 台负责土方开挖,自卸汽车外运土方第一条 拟投入的主要机械设备序号设备名称规格型号数量(台)产地制造年份额定功率(KW)生产能力备注1推土机PD61租凭2平铲机卡特 140H1租凭3装载机柳工 50C1国产2025自有4自卸汽车4国产2025自有5挖掘机2国产2025自有6压路机20T1国产2025自有第二条 拟投入的主要试验、测量、检测设备序号设备名称设备型号投入总数量(台、套)来源1全站仪1自有2经纬仪J22自有3水准仪DSZ22自有4钢卷尺50 米2自有三、现场施工组织1.劳动力组织投标伊始即成立专门的...
