路基土石方开挖施工方案一、工程概况本段路线总长 18
019806 km,全线路基总挖方 38
916 万方, 本项目 K4 以后路段,沿线出露的地层主要为薄~中厚层变余砂岩、板岩;分布较广,但岩石强度较低
ufMU4F4
二、施工准备:1、机械设备:施工机械设备已全部到位,安装调试完毕
详见“机械设备一览表”
2、施工人员:详见“进场人员一览表”
3、施工便道:施工便道的路面均已满足各种施工车辆通行
三、路基土石方开挖路基范围内的树木、灌木丛等均在施工前砍伐或移植,并妥善处理砍伐的树木
路基用地内的垃圾、有机物残渣及原地面以下至少 300mm 内的草皮、农作物的根系和表土全部清除,并运至弃土场内
场地清理完毕后,全面进行填前碾压,使其密实度达到规定的要求
UAyu0ya
1、土方开挖土方开挖及运输采纳机械化作业
根据地形条件和本公司拟投入施工机械设备情况,运距不大于 80 米的采纳推土机推运,大于 80米采纳挖掘机配合自卸汽车施工
83l4A0T
施工过程中及时根据测设的边桩控制边坡坡比,并在雨季前做好截水沟等排水设施,保证边坡的稳定,尤其是深路堑高边坡路段更加重视
挖至接近路基标高时,通过试验测定土壤压缩变形量,确定合适的预留压缩厚度,用振动压路机碾压,平地机配合修整路拱
在整修施工期间,保证路段排水畅通,防止泥水损害农田及河道
机械作业避开损害用地范围以外的其它构造物或农作物
Fy58R69
对挖方深度在 6 米以下的路段,开挖方法采纳横向全宽掘进法,即从两侧沿路线纵向向前开挖,单层掘进的高度等于路堑设计深度,逐段成型向前推动
路堑开挖深度超过 6 米地段,采纳分层分段的施工方法进行开挖,以挖掘机臂长为每层深度,逐层开挖

地面横坡较陡的挖方路段,先由路基边坡高的一侧开始,待该侧贯穿后,再进行另一侧路基的纵横向的开挖
开挖顺序示意图如下:7Hn0IUp

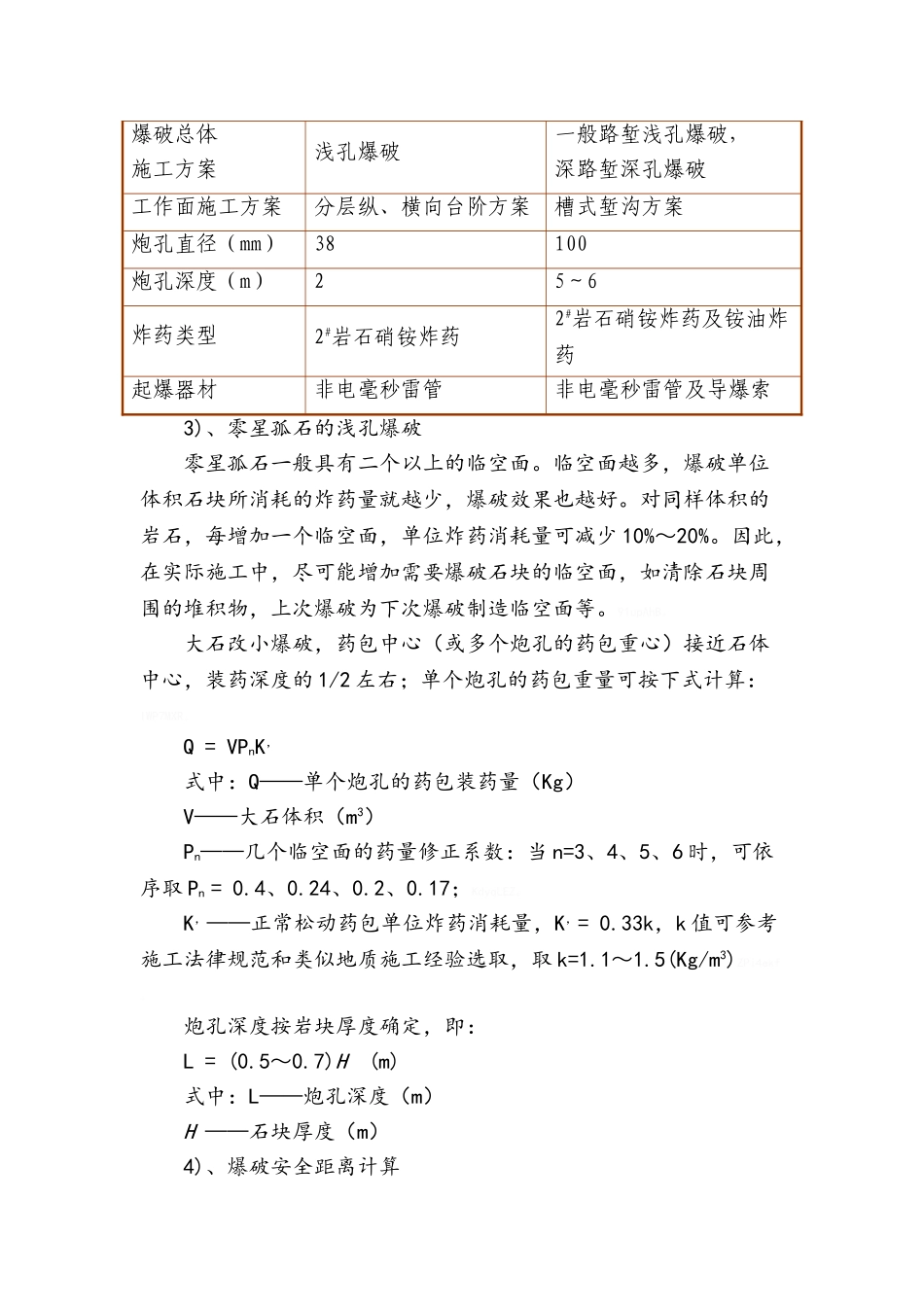

2、石方开挖2
