电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

路基工程施工方法及施工工序

路基工程施工方法及施工工序_第1页
1/5

路基工程施工方法及施工工序_第2页
2/5

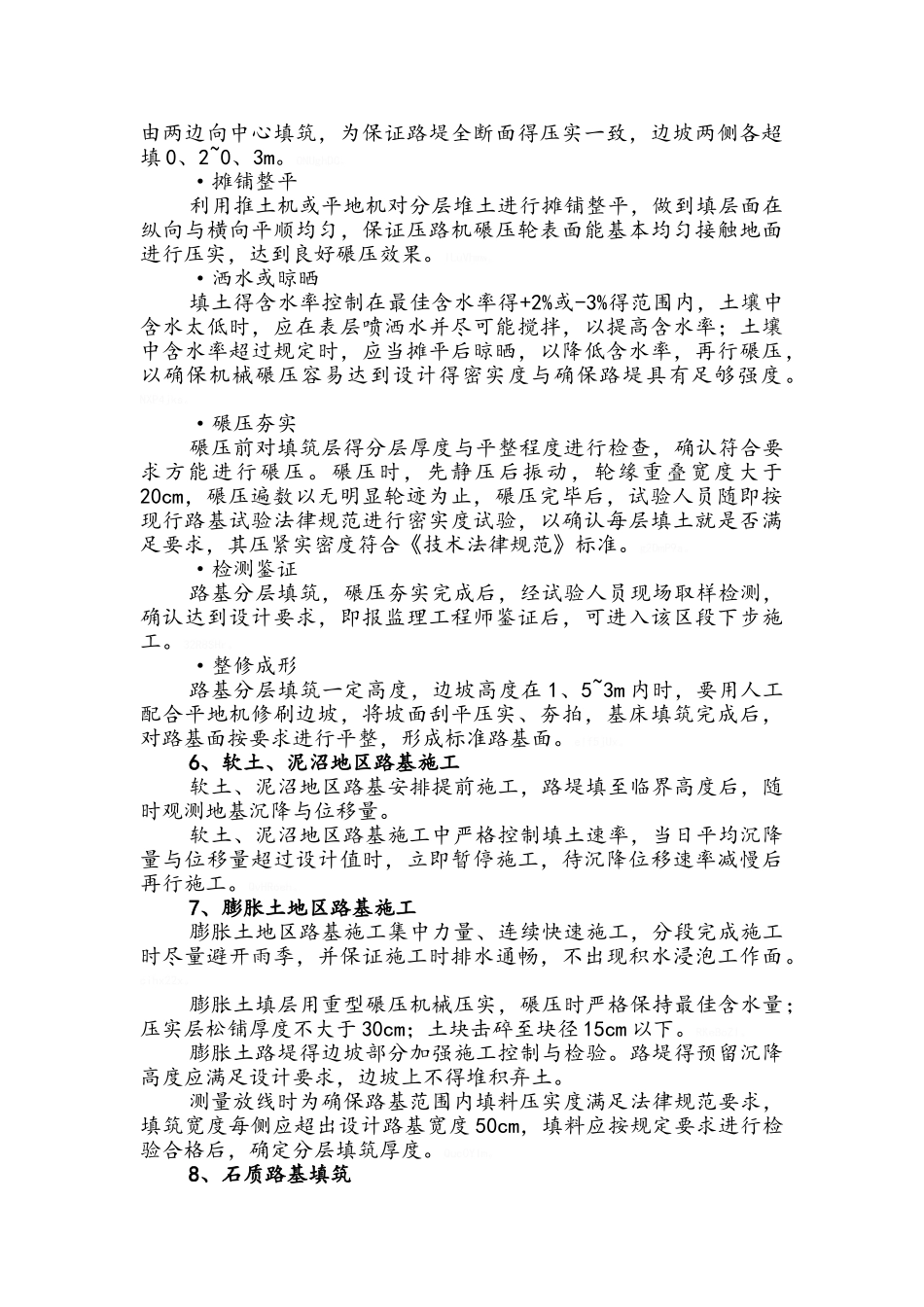

路基工程施工方法及施工工序_第3页
3/5
路基工程施工方法及施工工序一、路基工程1、测量放线根据设计交底资料对控制桩组织专业人员,按局→处→项目部“三级测量复核制”进行施工段复测,引出埋设施工用基桩。同时,依据设计图纸进行测量,确定路堤、路堑、桥梁、涵洞以及排水防护等设施在平面与空间得准确位置及设置开挖堆放得界限。ZTafX5t。2、场地清理根据测量施样结果,施工现场范围内所有树木、垃圾、废料、旧建筑物及天然地面下 10cm 以内得草皮、腐植物等采纳推土机等机械进行清理、运弃。对在填方区域清除工作中所产生得洞穴、沟槽等进行分层回填压实(或夯实)。xl6eYZE。对施工范围内得房屋、道路、水沟、电力、电讯设施、水管、坟墓及其它建筑物,先进行拆迁或改造处理。场地清理后,对填方区域(非软土区域)采纳人工配合压路机械将场地进行修整、铺平、压实以满足填方区路基对原地面之要求 。ufrdqOe。3、施工现场临时排水路基施工前必须先做好临时排水系统,根据施工现场情况积水对低洼、泥沼、水塘蓄水采纳抽排水方式,确保在填筑前原地面干燥以及确保在整个施工过程中排水良好,并避开对周围区域造成污染。USZfT2b。4、路基挖方本施工段路基挖方分布零散,总长度 990m,占路基施工段总长得13、1%,路基挖方段为DK923+620~+880,DK923+975~DK924+100,4n98kuG。DK924+700~+850,DK924+700~+850DK925+490~+710,DK926+190~+nG2IuCY。DK924+700~+850DK925+490~+710,DK926+190~+340,DK926+360~+445,开挖深度在 10m 以内,主要为土质,局部为砂砾岩。ysyOqvW。较平缓地段上得路基浅路堑(中心高小于 5m),可不分层开挖;较深路堑应分层开挖(每层高度不大于 5m),分层开挖时可根据地形采纳逐层顺坡开挖法或纵向台阶开挖法施工,严禁掏底开挖。采纳挖掘机配合推土机施工,自卸汽车运输,人工配合机械修整坡面。边坡防护紧跟开挖进行。开挖过程中,遇到孤石或小面积整体岩石,采纳风钻钻眼,爆破解体法施工;对于软石、强风化岩石采纳挖掘机等直接开挖。465N40D。路基开挖前先逐桩检查(恢复)各个断面及特征点桩位与护桩,做好书面记录备查,同时配备测量仪器及钢尺,并准备足够数量得坡度尺、线绳,随时检查与控制开挖边坡坡度。TnxCaPu。路基开挖,严格按施工图纸所示线路走向、标高与断面相一致,控制边坡与路基开挖成形,杜绝超挖,及时作好边坡防护工程及排水工程。XWY8XbJ。路基挖掘出得土方按《铁路工程土工试验方法》标准进行试验,及时上报上述测试成果给监理工程...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

路基工程施工方法及施工工序

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
