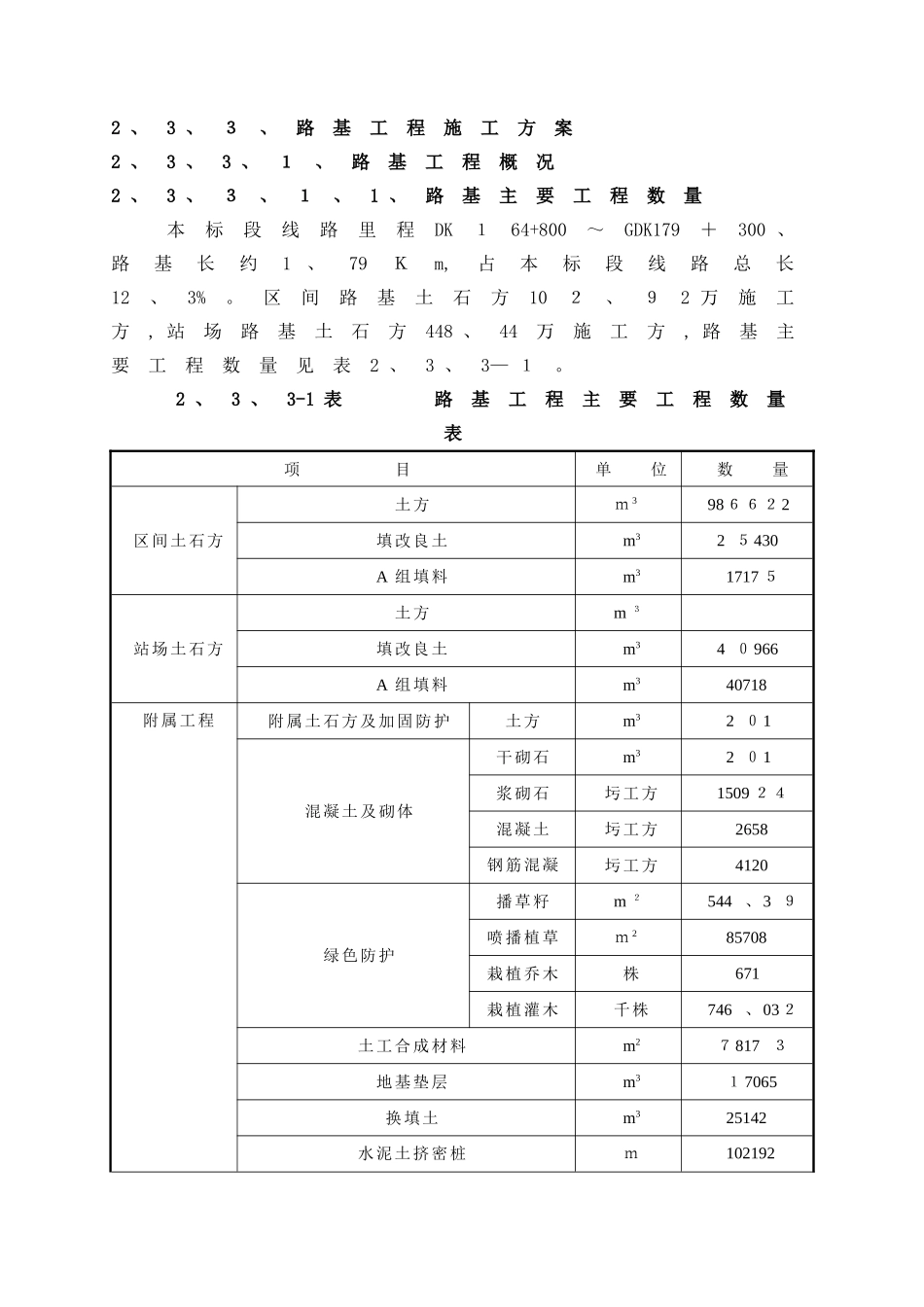

2 、3 、3、路基工程施工方案2 、3 、3 、1、路基工程概况2 、3 、3、1、1 、路基主要工程数量本标段线路里程DK164+800~GDK179+300 、路基长约1、79Km,占本标段线路总长12、3%。区间路基土石方102、92 万施工方, 站场路基土石方448 、44万施工方, 路基主要工程数量见表2 、3 、3— 1。2 、3 、3-1 表 路基工程主要工程数量表项 目单 位数 量区间土石方土方m 3986622填改良土m32 5430A 组填料m31717 5站场土石方土方m 3填改良土m34 0966A 组填料m340718附属工程附属土石方及加固防护土方m32 01混凝土及砌体干砌石m32 01浆砌石圬工方1509 24混凝土圬工方2658钢筋混凝土圬工方4120绿色防护播草籽m 2544 、3 9喷播植草m 285708栽植乔木株671栽植灌木千株746 、032土工合成材料m27817 3地基垫层m317065换填土m325142水泥土挤密桩m102192项 目单 位数 量柱锤冲扩桩m316 79 、6重型碾压m 2117139路基声屏障m21731、6桥上声屏障m2518 、4线路防护栅栏单侧公里15、878路基地段电缆槽公里1 、2挡土墙片石混凝土圬工方3473 42、3 、3 、1 、2、路基工点类型本标段路基工点类型主要有: 风沙路基、边坡防护路基、黄土路基、黄土路堑。2 、3 、3 、2 、路基面形状与宽度、路基基床、过渡段2 、3 、3、2、1、路基形状 路基面形状为三角形路拱,由路基中心线向两侧人字排坡. 曲线加宽时,路基面仍保持三角形。由中心向两侧设4%得排水坡. 路基排水设施得纵坡, 不应小于2‰, 地面平坦地带或反坡排水地带, 仅在困难下,方可减少1‰ ,单面排水坡段长度不宜大于400m, 必要时增设横向排水设施引入附近得沟渠或涵洞。排水设施如侧沟、天沟、排水沟或截水沟应按1/50频率设计,沟顶应高出设计水位0 、2 m。2 、3 、3 、2 、2 、路基宽度 区间直线地段路基面宽度:路堤宽度:单线7 、8m;路堑宽度: 单线7 、7m。曲线地段路基面加宽根据法律规范要求加宽。2 、3、3、2 、3、路基基床⑴路堤基床表层填筑A组填料, 厚0 、6m; 基床底层填筑1 、9m掺5%水泥改良土。路基本体填筑C组填料. 路堤边坡坡率1:1、5~1 :1 、75;⑵路堑基床表层换填0 、6m厚得A 组填料与0 、1m 厚得中粗砂内夹铺一层两布一膜;基床底层1m厚换填掺5%水泥改良土。路堑边坡坡率1 :1 、25。2 、3 、3、2 、4、过渡段GDK 17 4+282 GDK16...
