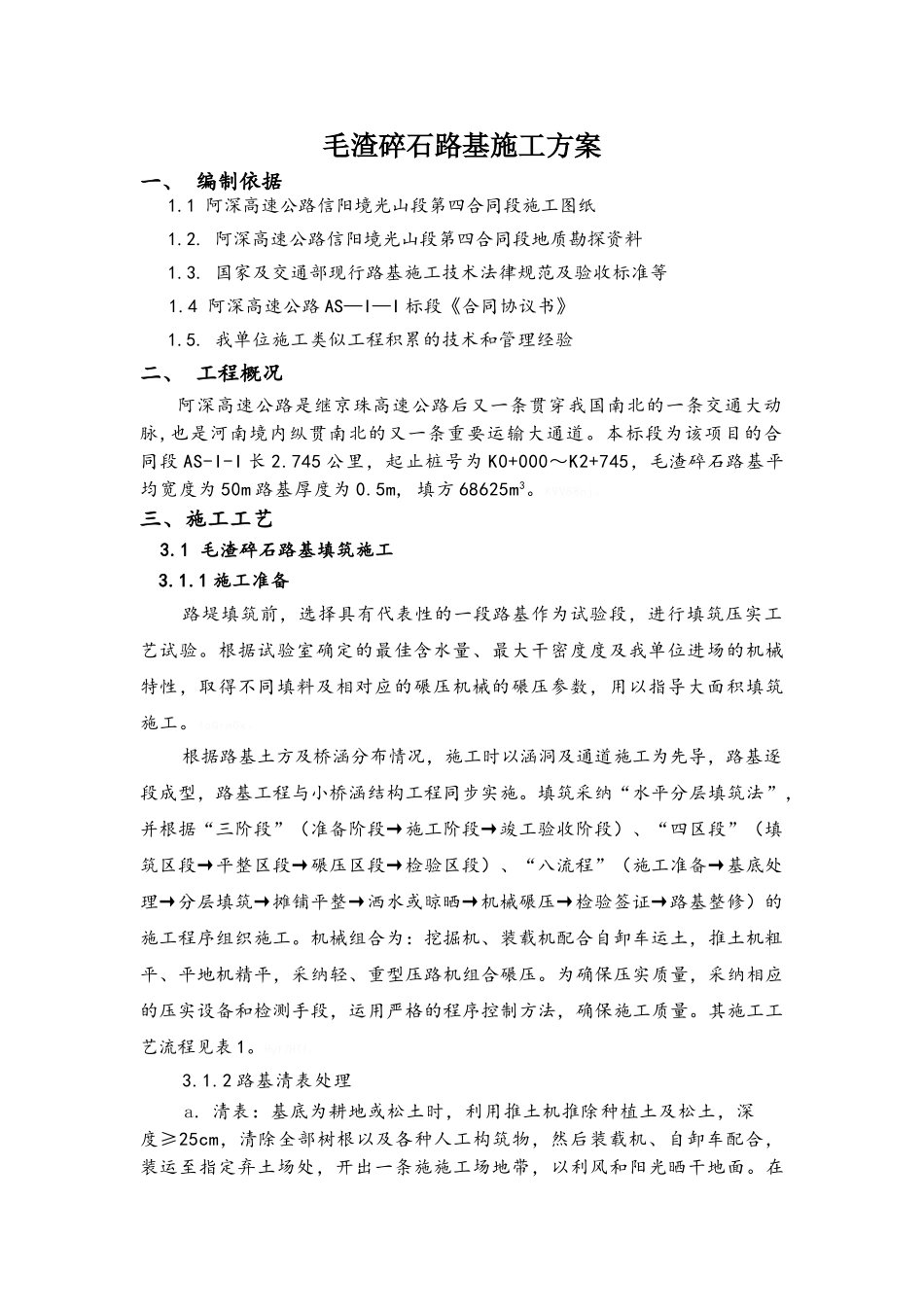

毛渣碎石路基施工方案一、 编制依据 1
1 阿深高速公路信阳境光山段第四合同段施工图纸 1
阿深高速公路信阳境光山段第四合同段地质勘探资料 1
国家及交通部现行路基施工技术法律规范及验收标准等 1
4 阿深高速公路 AS—I—I 标段《合同协议书》 1
我单位施工类似工程积累的技术和管理经验二、 工程概况阿深高速公路是继京珠高速公路后又一条贯穿我国南北的一条交通大动脉,也是河南境内纵贯南北的又一条重要运输大通道
本标段为该项目的合同段 AS-I-I 长 2
745 公里,起止桩号为 K0+000~K2+745,毛渣碎石路基平均宽度为 50m 路基厚度为 0
5m, 填方 68625m3
KVV88nj
三、施工工艺 3
1 毛渣碎石路基填筑施工3
1 施工准备路堤填筑前,选择具有代表性的一段路基作为试验段,进行填筑压实工艺试验
根据试验室确定的最佳含水量、最大干密度度及我单位进场的机械特性,取得不同填料及相对应的碾压机械的碾压参数,用以指导大面积填筑施工
loQrm0k
根据路基土方及桥涵分布情况,施工时以涵洞及通道施工为先导,路基逐段成型,路基工程与小桥涵结构工程同步实施
填筑采纳“水平分层填筑法”,并根据“三阶段”(准备阶段→施工阶段→竣工验收阶段)、“四区段”(填筑区段→平整区段→碾压区段→检验区段)、“八流程”(施工准备→基底处理→分层填筑→摊铺平整→洒水或晾晒→机械碾压→检验签证→路基整修)的施工程序组织施工
机械组合为:挖掘机、装载机配合自卸车运土,推土机粗平、平地机精平,采纳轻、重型压路机组合碾压
为确保压实质量,采纳相应的压实设备和检测手段,运用严格的程序控制方法,确保施工质量
其施工工艺流程见表 1
Hyf7HTf

2 路基清表处理a
清表:基底为耕地或松土时,利用推土机推除种植土及松土,深度≥25cm,清除全部树根以及各种
