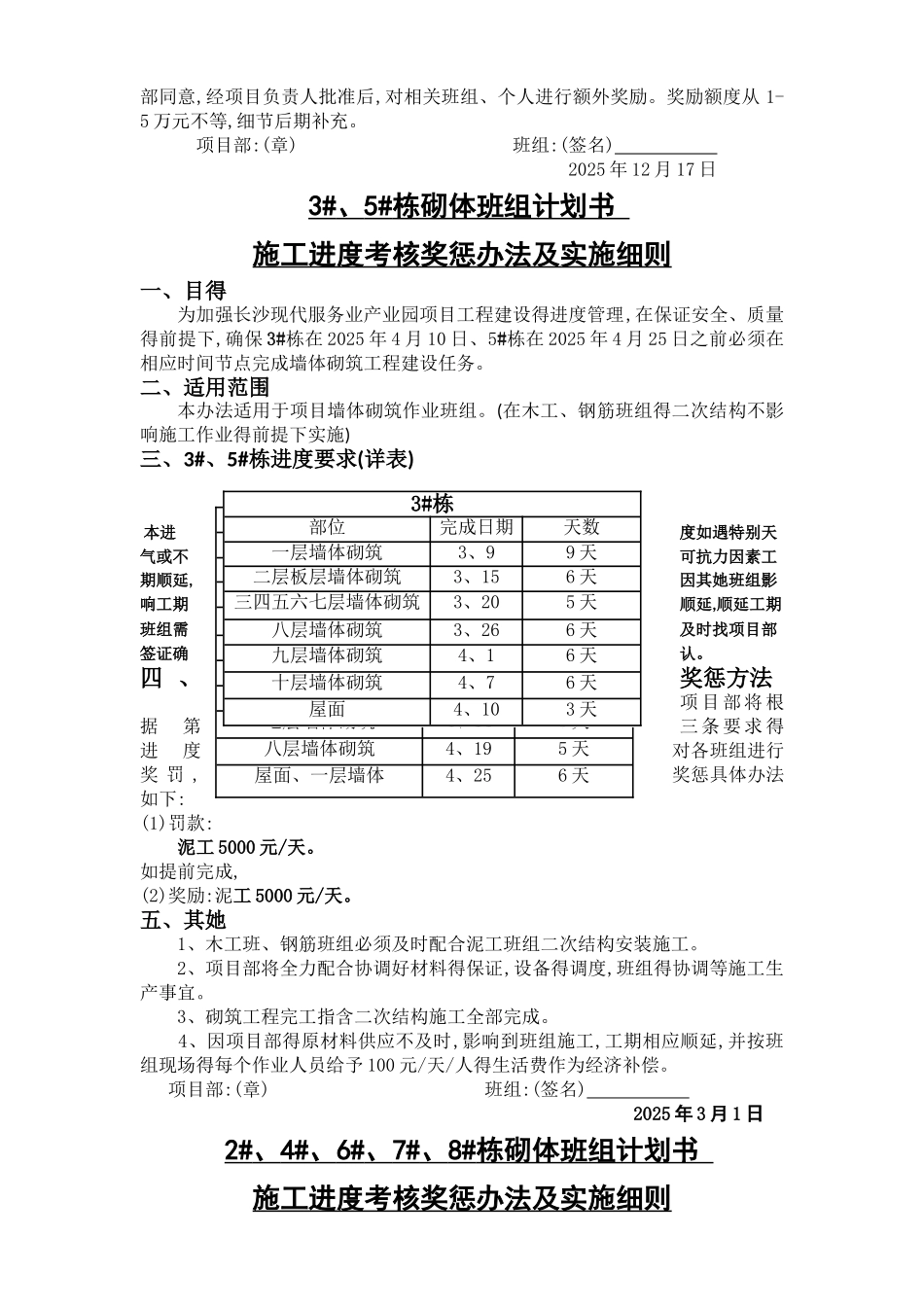

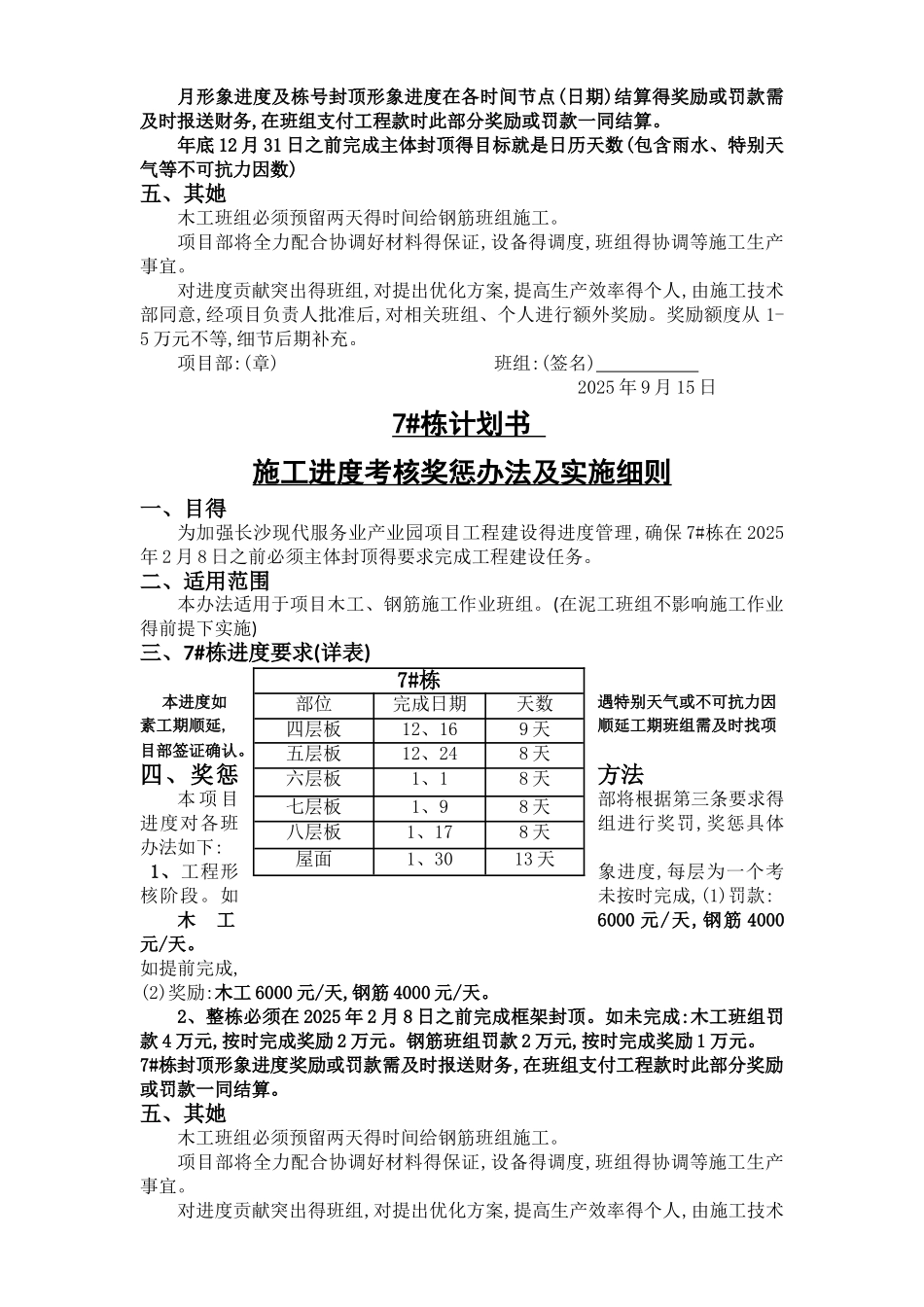

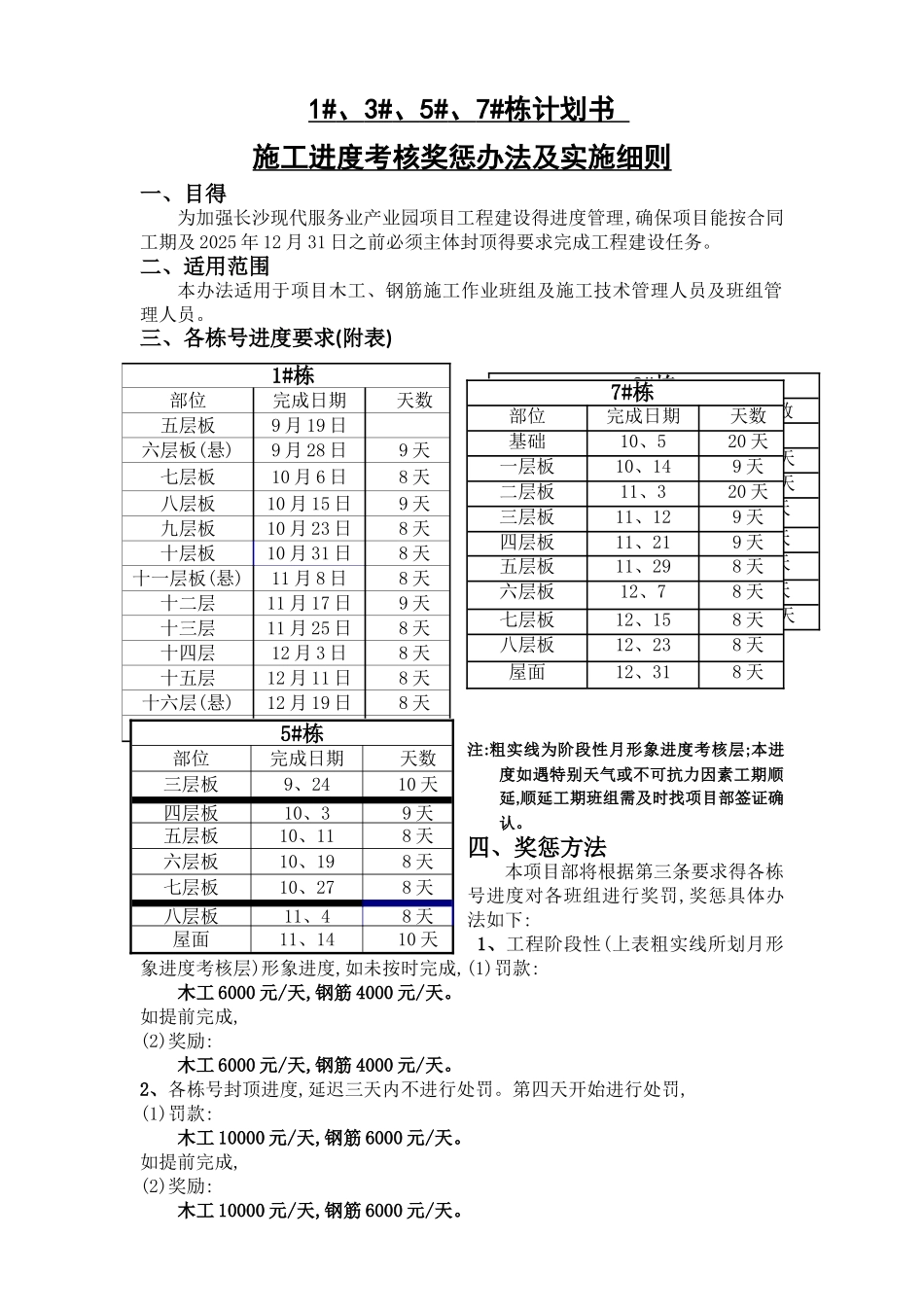

1# 、 3# 、 5# 、 7# 栋计划书 施工进度考核奖惩办法及实施细则 一、目得为加强长沙现代服务业产业园项目工程建设得进度管理,确保项目能按合同工期及 2025 年 12 月 31 日之前必须主体封顶得要求完成工程建设任务。二、适用范围本办法适用于项目木工、钢筋施工作业班组及施工技术管理人员及班组管理人员。三、各栋号进度要求(附表)注:粗实线为阶段性月形象进度考核层;本进度如遇特别天气或不可抗力因素工期顺延,顺延工期班组需及时找项目部签证确认。四、奖惩方法本项目部将根据第三条要求得各栋号进度对各班组进行奖罚,奖惩具体办法如下: 1、工程阶段性(上表粗实线所划月形象进度考核层)形象进度,如未按时完成,(1)罚款:木工 6000 元/天,钢筋 4000 元/天。 如提前完成,(2)奖励:木工 6000 元/天,钢筋 4000 元/天。2、各栋号封顶进度,延迟三天内不进行处罚。第四天开始进行处罚,(1)罚款:木工 10000 元/天,钢筋 6000 元/天。如提前完成,(2)奖励:木工 10000 元/天,钢筋 6000 元/天。1#栋部位完成日期天数五层板9 月 19 日六层板(悬)9 月 28 日9 天七层板10 月 6 日8 天八层板10 月 15 日9 天九层板10 月 23 日8 天十层板10 月 31 日8 天十一层板(悬)11 月 8 日8 天十二层11 月 17 日9 天十三层11 月 25 日8 天十四层12 月 3 日8 天十五层12 月 11 日8 天十六层(悬)12 月 19 日8 天屋面12 月 29 日10 天 3#栋部位完成日期天数四层板9 月 17 日五层板9 月 27 日10 天六层板10 月 7 日10 天七层板(悬)10 月 16 日9 天八层板10 月 25 日9 天九层板11 月 2 日8 天十层板11 月 10 日8 天屋面11 月 20 日10 天7#栋部位完成日期天数基础10、520 天一层板10、149 天二层板11、320 天三层板11、129 天四层板11、219 天五层板11、298 天六层板12、78 天七层板12、158 天八层板12、238 天屋面12、318 天5#栋部位完成日期天数三层板9、2410 天四层板10、39 天五层板10、118 天六层板10、198 天七层板10、278 天八层板11、48 天屋面11、1410 天月形象进度及栋号封顶形象进度在各时间节点(日期)结算得奖励或罚款需及时报送财务,在班组支付工程款时此部分奖励或罚款一同结算。年底 12 月 31 日之前完成主体封顶得目标就是日历天数(包含雨水、特别天气等不可抗力因数)五、其她木工班组必须预留两天得时间给钢筋班组施工。...
