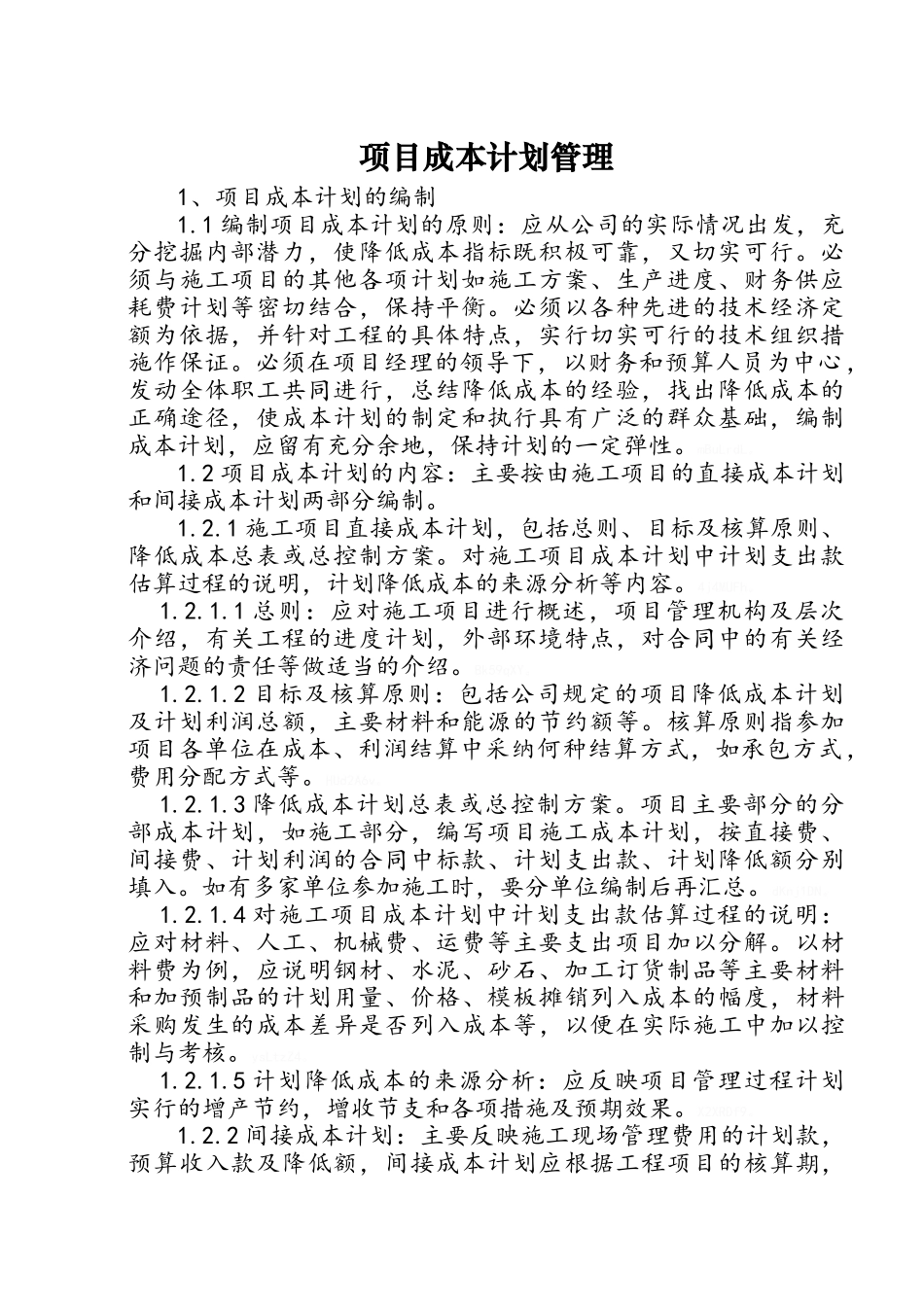

项目成本计划管理1、项目成本计划的编制1
1 编制项目成本计划的原则:应从公司的实际情况出发,充分挖掘内部潜力,使降低成本指标既积极可靠,又切实可行
必须与施工项目的其他各项计划如施工方案、生产进度、财务供应耗费计划等密切结合,保持平衡
必须以各种先进的技术经济定额为依据,并针对工程的具体特点,实行切实可行的技术组织措施作保证
必须在项目经理的领导下,以财务和预算人员为中心,发动全体职工共同进行,总结降低成本的经验,找出降低成本的正确途径,使成本计划的制定和执行具有广泛的群众基础,编制成本计划,应留有充分余地,保持计划的一定弹性
mBuLrdL
2 项目成本计划的内容:主要按由施工项目的直接成本计划和间接成本计划两部分编制
1 施工项目直接成本计划,包括总则、目标及核算原则、降低成本总表或总控制方案
对施工项目成本计划中计划支出款估算过程的说明,计划降低成本的来源分析等内容
4j4MUFh
1 总则:应对施工项目进行概述,项目管理机构及层次介绍,有关工程的进度计划,外部环境特点,对合同中的有关经济问题的责任等做适当的介绍
Bk59qXY
2 目标及核算原则:包括公司规定的项目降低成本计划及计划利润总额,主要材料和能源的节约额等
核算原则指参加项目各单位在成本、利润结算中采纳何种结算方式,如承包方式,费用分配方式等
HUd2A6v
3 降低成本计划总表或总控制方案
项目主要部分的分部成本计划,如施工部分,编写项目施工成本计划,按直接费、间接费、计划利润的合同中标款、计划支出款、计划降低额分别填入
如有多家单位参加施工时,要分单位编制后再汇总
dKnj1DN
4 对施工项目成本计划中计划支出款估算过程的说明:应对材料、人工、机械费、运费等主要支出项目加以分解
以材料费为例,应说明钢材、水泥、砂石、加工订货制品等主要材料
