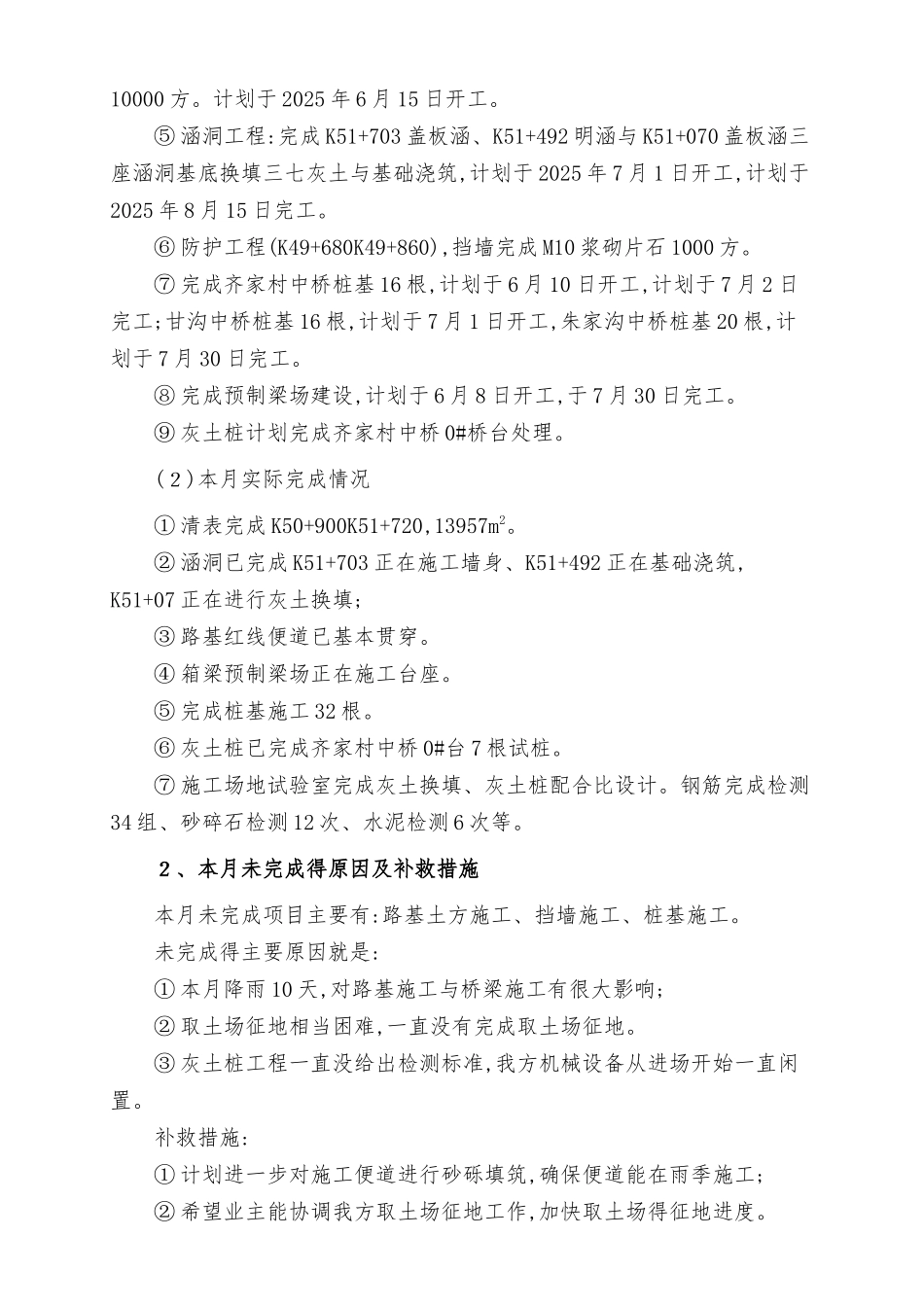

川口至大河家公路 CD-SG14 第四次施工场地例会汇报材料单位:江西中煤建设集团有限公司 日期: 2025 年 07 月 24 日一、 工程概况:川口至大河家公路 CD-SG14 合同段,自 K48+700 至 K55+700,主线全长7 公里,主要工程量为:主线路基填方 52、8 万 m3,挖方 56、3 万 m3,23cm 厚级配砂砾垫层 15、96 万㎡,大桥 1 座,中桥 8 座,天桥 1 座,涵洞通道 11 道。合同金额 13880 万元,工程量清单金额 12572 万元,合同工期 21、6 个月。CD-SG14 标工程数量一览表序号项目单位总工程量1产值万元125722挖方万方52、83填方万方56、334涵洞、通道道115灰土桩万米18、76路基挡墙m3308387桩基根1848墩柱根1019盖梁片8710梁板片33211梁板安装片332二、计划工期本工程计划工期:21、6 个月,649 天。计划 2025 年 4 月 23 日开工(监理下达得开工令开工日期)。2025 年计划完成产值 5972 万元,占清单总价得 47、5%。三、工程进度1、本月计划完成情况(1)本月计划完成工程项目①K48+700K51+100 段完成填方 2000 方,从取土坑取土填筑,计划于2025 年 7 月 18 日开工。②K48+700K51+100 段完成弃方 10000 方,计划于 2025 年 7 月 15 日开工。③ 拉通全线纵向施工便道,完成清表 29780m2,计划于 2025 年 7 月 30 日完工。④K50+200K52+000 段进行基底处理,换填 12%或 8%灰土,计划完成10000 方。计划于 2025 年 6 月 15 日开工。⑤ 涵洞工程:完成 K51+703 盖板涵、K51+492 明涵与 K51+070 盖板涵三座涵洞基底换填三七灰土与基础浇筑,计划于 2025 年 7 月 1 日开工,计划于2025 年 8 月 15 日完工。⑥ 防护工程(K49+680K49+860),挡墙完成 M10 浆砌片石 1000 方。⑦ 完成齐家村中桥桩基 16 根,计划于 6 月 10 日开工,计划于 7 月 2 日完工;甘沟中桥桩基 16 根,计划于 7 月 1 日开工,朱家沟中桥桩基 20 根,计划于 7 月 30 日完工。⑧ 完成预制梁场建设,计划于 6 月 8 日开工,于 7 月 30 日完工。⑨ 灰土桩计划完成齐家村中桥 0#桥台处理。(2)本月实际完成情况① 清表完成 K50+900K51+720,13957m2。② 涵洞已完成 K51+703 正在施工墙身、K51+492 正在基础浇筑, K51+07 正在进行灰土换填;③ 路基红线便道已基本贯穿。④ 箱梁预制梁场正在施工台座。⑤ 完成桩基施工 32 根。⑥ 灰土桩已完成齐家村中桥 0#台 7 根试桩...
