路基土石方工程施工方案一、工程概况及作业段划分本合同段路基土石方工程有:路基挖方 769735m3,其中挖土方 537154m3,挖石方 248897m3; 路 基 填 筑 734116m3
本 段 设 有 三 个 工 区 (K59+500 ~K62+000,K62+000~K65+000,K65+000~K68+100),分为 11 个分部工程、二、主要施工机械配置设备名称规格型号数量(台)新旧程度计划进场时间推土机TY220493%2009 年 7 月 13 日平地机PY180192%2009 年 7 月 6 日振动压路机YZ20292%2009 年 7 月 6 日挖掘机PC220992%2009 年 7 月 6 日自卸车15T4090%2009 年 7 月 6 日装载机ZL50492%2009 年 7 月 6 日拌合站60m3/h190%2009 年 8 月 6 日吊车20T389%2009 年 7 月 26 日小型夯实机HC70289%2009 年 7 月 6 日三、施工组织机构项目经理部由项目经理、项目总工程师、生产副经理等项目主要领导与八大职能部室组成,下设三个工区,各工区负责各自范围内得土石方工程施工
各工区设总负责人 1 名,现场技术员与测量、试验技术人员若干名
各工区得试验、测量主要由项目经理部负责实施,同时各工区配置得专职测量与试验技术员对本工区得试验与测量进行施工控制

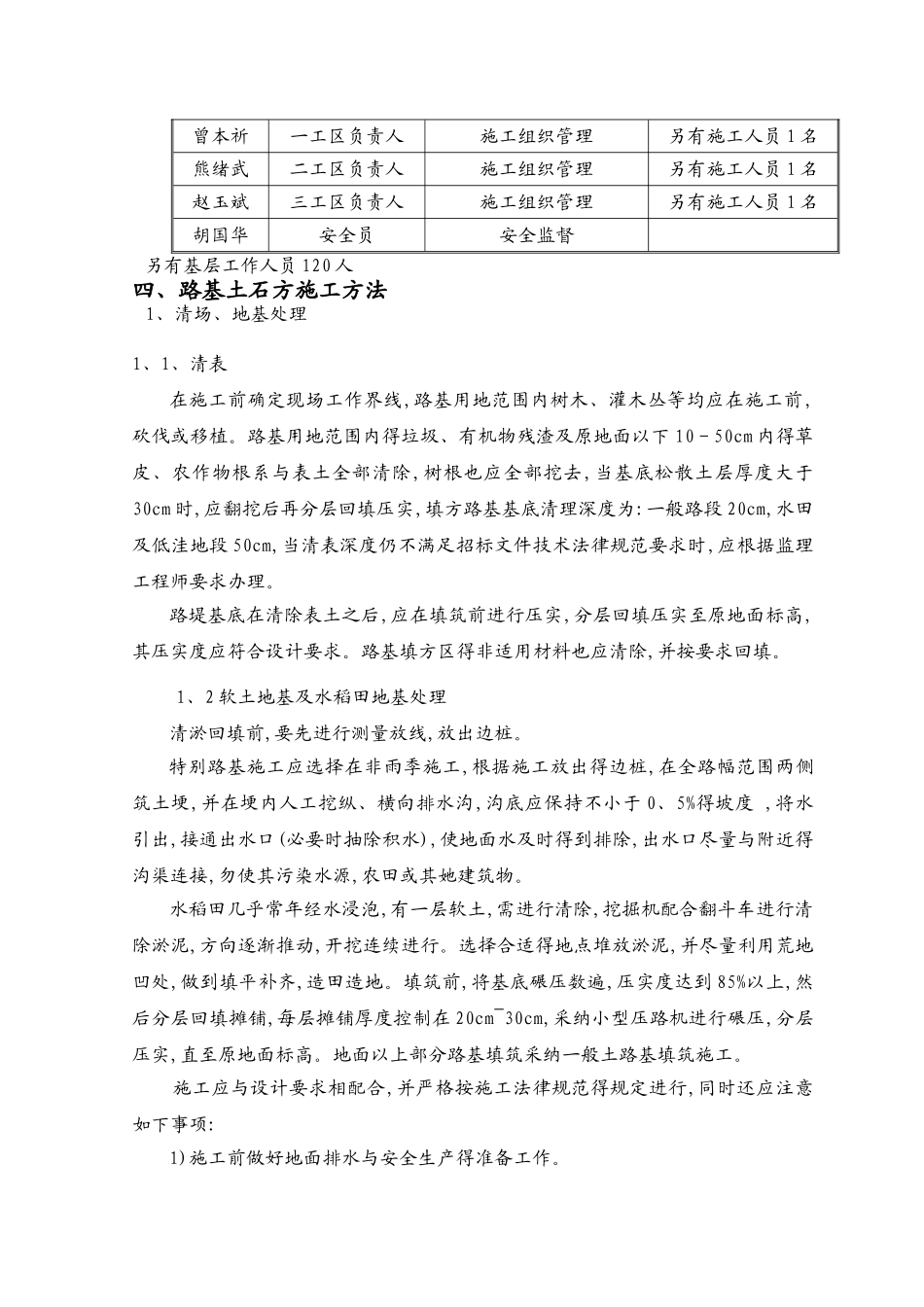

人 员 匹 配 表姓 名职 务负责项目备注郭名春项目经理总负责人王年福项目总工技术总负责人邱志成生产副经理施工总负责人胡国华综合副经理征地拆迁总负责人罗泽群测设部部长测量放洋另有测量人员 3 名李俊章试验室主任质量检测另有测量人员 4 名曾本祈一工区负责人施工组织管理另有施工人员 1 名熊绪武二工区负责人施工组织管理另有施工人员 1 名赵玉斌三工区负责人施工组织管理另有施工人员 1
