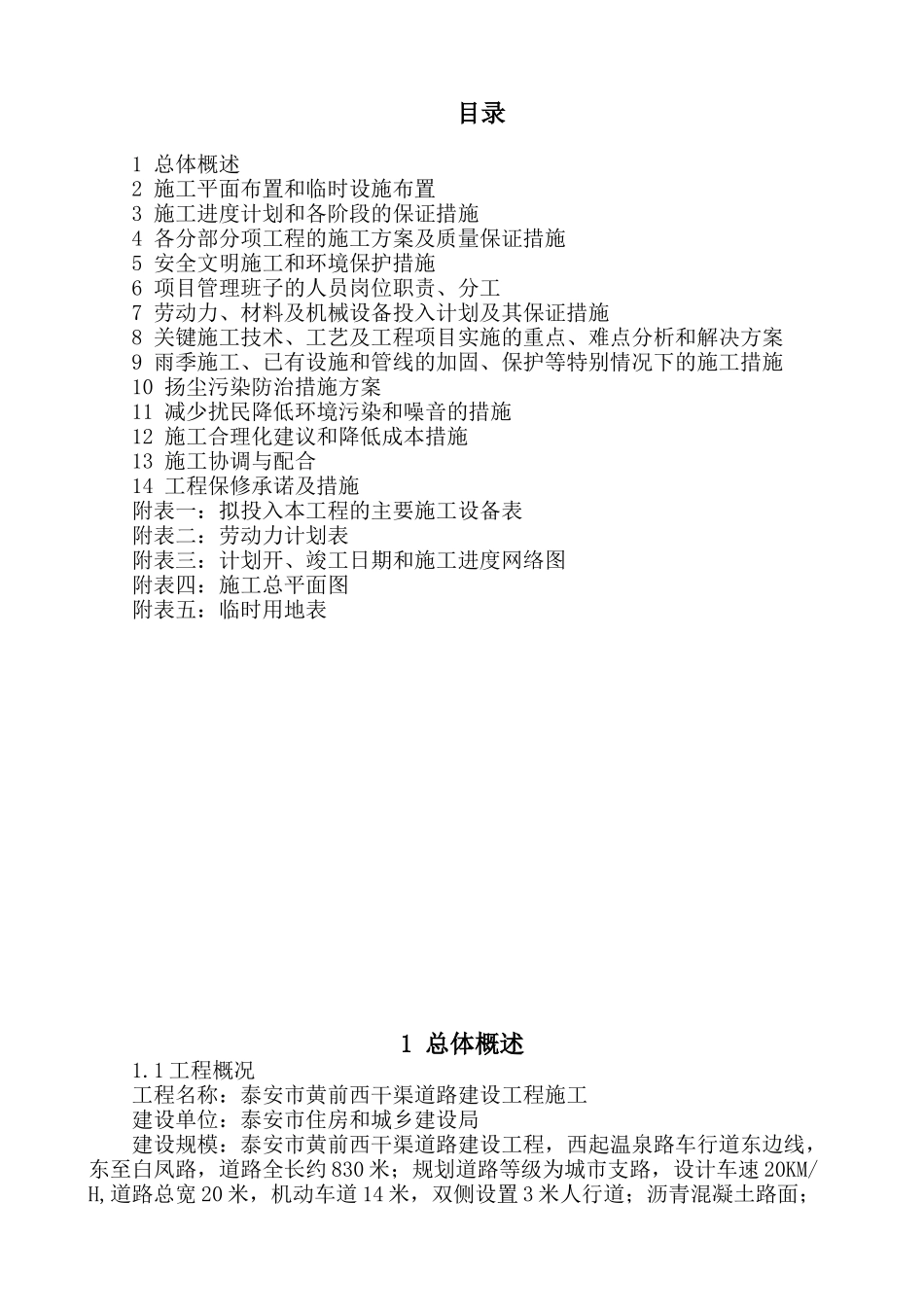

目录1 总体概述2 施工平面布置和临时设施布置3 施工进度计划和各阶段的保证措施4 各分部分项工程的施工方案及质量保证措施5 安全文明施工和环境保护措施6 项目管理班子的人员岗位职责、分工7 劳动力、材料及机械设备投入计划及其保证措施8 关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案9 雨季施工、已有设施和管线的加固、保护等特别情况下的施工措施10 扬尘污染防治措施方案11 减少扰民降低环境污染和噪音的措施12 施工合理化建议和降低成本措施13 施工协调与配合14 工程保修承诺及措施附表一:拟投入本工程的主要施工设备表附表二:劳动力计划表附表三:计划开、竣工日期和施工进度网络图附表四:施工总平面图 附表五:临时用地表1 总体概述1.1 工程概况工程名称:泰安市黄前西干渠道路建设工程施工建设单位:泰安市住房和城乡建设局 建设规模:泰安市黄前西干渠道路建设工程,西起温泉路车行道东边线,东至白凤路,道路全长约 830 米;规划道路等级为城市支路,设计车速 20KM/H,道路总宽 20 米,机动车道 14 米,双侧设置 3 米人行道;沥青混凝土路面;路面双侧设置雨水篦,道路单侧设雨水、污水排水管道。工程内容主要包括道路、雨水、污水、照明、电力土建、管涵等工程。质量标准:工程质量要求符合《城镇道路建设工程施工与质量验收法律规范》(CJJ1-2025)、《给水排水管道工程施工及验收法律规范》(GB50268-2025)、《城市道路照明工程施工及验收规程》(CJJ89-2001)等合格标准,争创国家级优质工程。 招标工期:90 日历天。计划开工日期:2025 年 9 月 23 日,计划竣工日期:2025 年 12 月 21 日。实际开工日期以监理工程师批复的开工报告日期为准。 1.1.1 工程规模 本工程位于西起温泉路车行道东边线,东至白凤路,施工内容为:道路全长约 830 米;规划道路等级为城市支路,道路总宽 20 米,机动车道 14 米,双侧设置 3 米人行道;沥青混凝土路面;路面双侧设置雨水篦,道路单侧设雨水、污水排水管道。 1.2 设计依据本《施工组织设计》参照本工程招标文件和招标单位提供的有关设计施工图及参考资料进行编制:a.《城市道路设计法律规范》(CJJ37-90);b. 泰安市黄前西干渠道路建设工程设计图纸;c.《给水排水管道工程施工及验收法律规范》(GB5268-2025);d.《市政给水管道工程及附属设施》(07MS101);e. 现行国家标准,施工法律规范和本企业的标准;f.《城市...
